【摘要】:主观评分法是利用专家的经验等隐性知识,直观判断项目每种单一风险并赋予相应的权重,如0~10之间的整数。0代表没有风险,10代表风险最大,然后把各个风险的权重相加,再与风险评价基准进行分析比较。例5-1某项目要经过5个工序,表5-1列出了已识别出该项目的前5个风险,试进行该项目的风险评价。表5-1主观评分法解:利用专家的经验、知识对该项目风险进行评分,结果见表5-1。
主观评分法是利用专家的经验等隐性知识,直观判断项目每种单一风险并赋予相应的权重,如0~10之间的整数。0代表没有风险,10代表风险最大,然后把各个风险的权重相加,再与风险评价基准进行分析比较。
例5-1 某项目要经过5个工序,表5-1列出了已识别出该项目的前5个风险,试进行该项目的风险评价。

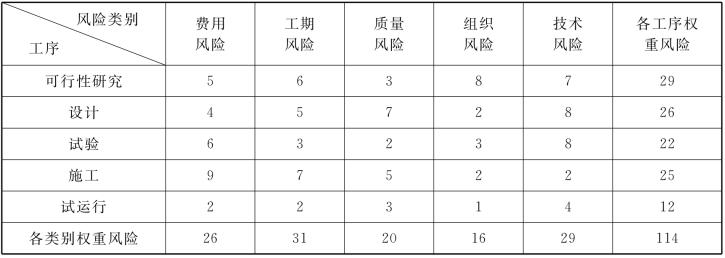

表5-1 主观评分法
解:(1)利用专家的经验、知识对该项目风险进行评分,结果见表5-1。(www.daowen.com)
(2)对项目风险进行评价
将该项目每一工序的各个风险的权重从左至右加起来,其和值放在表5-1最右边一列;将表5-1中各类别的风险评分再从上到下加起来,其和值放在表各列对应的最下一行;将表5-1中各工序的风险评分再从左至右累加,其和值放在最下一行的最右一列。
计算最大风险权重值。用表的行数乘以列数,再乘以表中的最大风险权重,即得到最大风险权重值。表中的最大风险权重为9,因此最大风险权重值=5×5×9=225。
计算项目整体风险水平。项目全部风险权重和除以最大风险权重值就是该项目整体风险水平。该项目的全部风险权重值和等于114,则该项目整体风险水平=114/225=0.5067。
设项目整体评价基准为0.6。将项目整体风险水平同项目整体评价基准相比较。由计算结果可知,该项目的整体风险水平为0.5067,小于项目整体风险评价标准,则该项目整体风险水平可以接受,项目可以继续实施。各个工序的风险水平,或各单个风险水平也可进行类似的比较。
