1.电气线路的分类

电气线路有三种分类方法:

1)电气线路按其在电力系统中的作用分为送电线路和配电线路两种。①35kV及以上用于发电厂与地区电网、地区电网之间以及一次降压变电所与二次降压变电所之间的线路称为送电线路;②电压为10kV及以下,由二次降压变电所至用户之间的线路称为配电线路。工矿企业中所使用的线路大部分属配电线路。

2)电气线路按其结构分为架空线路电缆线路两种。①架空线路是通过杆塔将导线悬空架设,架空送电线路一般为铁塔结构,架空配电线路均为电杆架设,绝大多数用水泥电杆;②电缆线路是将电力电缆敷设在地下排管、电缆沟中或电缆桥架上。

3)电气线路按电压高低分为高压和低压两种,1000V及以下为低压;1000V以上为高压。

2.技术资料完整

1)应有成套设计图样、变更设计证明和竣工资料,若无完整的设计文件,至少应有线路路径图、交叉跨越图、杆塔及基础形式图等技术资料。

2)应有详细的缺陷、检修、试验及故障处理记录。

3.运行与维护

(1)线路的巡视和检查 线路的巡视和检查是为掌握线路的运行状况,及时发现设备缺陷和危及威胁线路安全运行的情况,并为线路检修提供依据。线路的巡视和检查分为以下几种:

1)定期巡视。目的在于经常掌握线路各部件运行状况及沿线情况,搞好护线工作。

2)特殊巡视。是在气候剧烈变化(大雾、导线结冰、狂风暴雨等)、线路过负荷和其他特殊情况时对全线、某几段或某些部件进行巡视,以发现线路的异常现象及部件的变形损坏。

3)夜间巡视。是为了检查导线连接器的发热或绝缘子污秽放电情况。

4)故障巡视。是为了查明线路发生故障接地、跳闸的原因,找出故障点并查明故障情况。

5)登杆巡查。是为了弥补地面巡视的不足,对杆上部件的巡查。

定期巡线一般每月进行一次,其他巡视由运行单位根据具体情况确定。

(2)线路的维护与检修 线路的维护检修项目应根据线路的状况及巡视和测试结果确定,但下列维护项目应定期进行:

1)绝缘子清扫。每年一次,污秽地区每年两次,或根据污秽情况适当延长或缩短周期。

2)混凝土杆各部紧固螺栓。每5年一次,新线路投入运行一年后需紧固一次。

3)并钩线夹紧螺栓。每年一次,可结合检修进行。

4)防护区内砍伐树木。每年至少一次,根据巡视结果决定。

(3)缺陷管理 线路缺陷按其严重程度分为一般缺陷、重大缺陷和紧急缺陷。

1)一般缺陷。是指对近期安全运行影响不大的缺陷,可列入年、季度检修计划中清除。

2)重大缺陷。是指缺陷比较重大,但线路仍可短期继续安全运行,应在短期内消除,消除前应加强监视。

3)紧急缺陷。是指已使线路不能继续安全运行,随时可能发生事故,必须尽快消除或采取必要的安全技术措施进行临时处理。

4.架空线路的安装

(1)电杆装配

1)挖坑埋电杆。施工前应放线定位,坑的形状为上大下小。当采用抱杆立杆时,必须留有滑坡,滑坡长度不小于坑深。若土质松软,为防止电杆下沉应使用底盘。底盘一般可用石板、石块或混凝土制成。安装底盘的坑应保持水平。

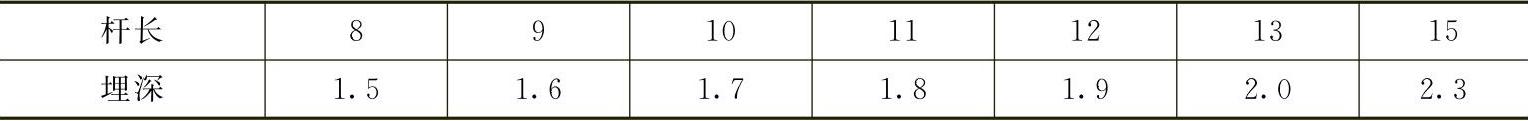

电杆埋设深度约为电杆长度的1/6,详见表3-138。拉线坑深为1~1.2m。遇土质松软时应作特殊处理,如打混凝土等。装变压器的电杆,埋设深度≥2m。

表3-138 电杆埋设深度(单位:m)


为增强电杆的稳固性,距地面0.5m处加装卡盘。卡盘由0.8m×0.4m×0.2m条石或混凝土制成。安装时直线杆与线路平行,左右交替安装,承力杆安装在受力侧。

填土与立杆同时进行,应将土块打碎,每回填500mm左右夯实一次。回填后留有超出地面0.3m防沉土台。

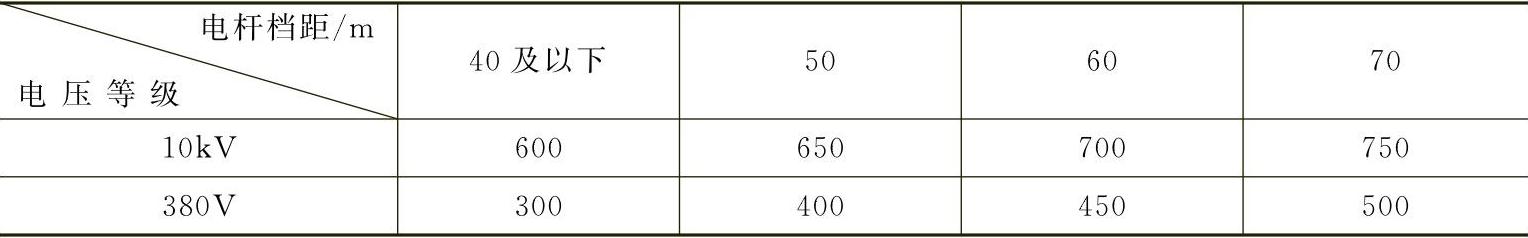

厂区架空线路的档距不宜过大,一般取30~50m较为适宜。

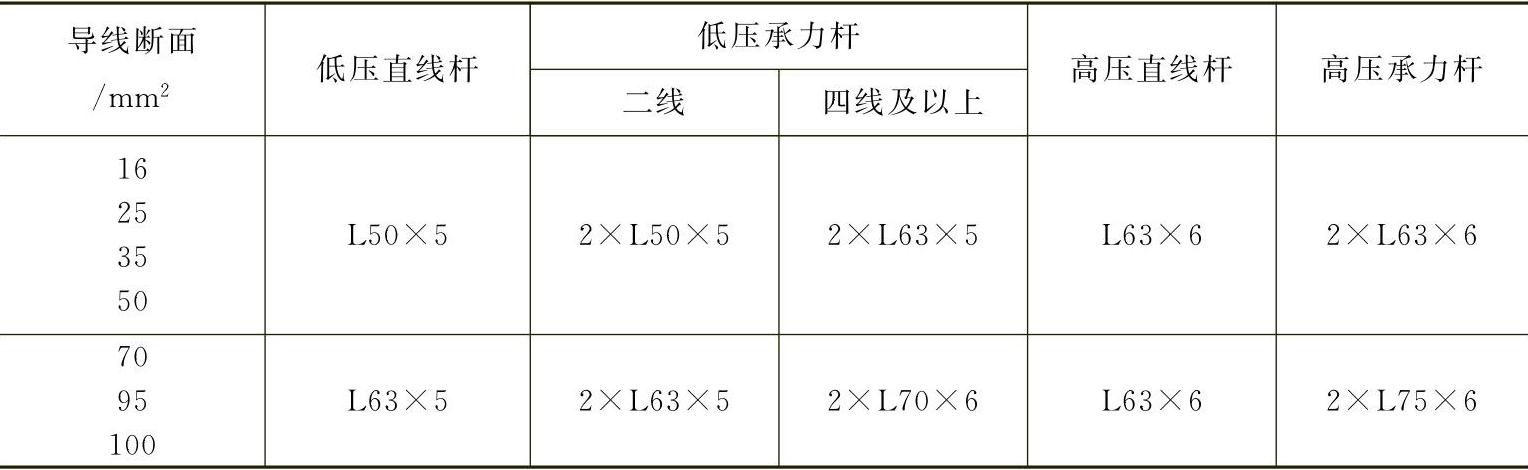

2)横担安装。低压线路宜采用镀锌角钢横担或瓷横担,15°以下的转角杆和直线杆宜采用单横担,15°~45°的转角杆宜采用双横担,45°以上的转角杆宜采用十字横担。镀锌角钢横担断面应符合表3-139的规定,导线间距以不碰线为原则,导线在横担上最小线间距离见表3-140,镀锌角钢在横担总长度的选择可见表3-141。同杆架设多种线路时,自上而下的顺序为高压电力线路,低压电力线路,通信线路和广播线路。

表3-139 镀锌角钢横担断面选择(www.daowen.com)

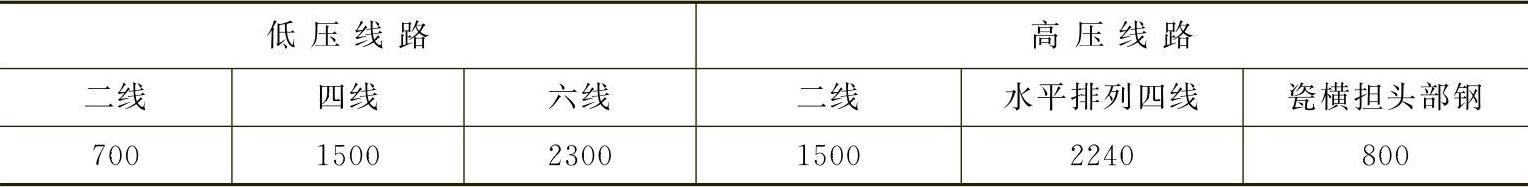

表3-140 导线在横担上最小线间距离(单位:mm)


表3-141 镀锌角钢在横担长度的选择(单位:mm)


(2)拉线安装

1)拉线应采用镀锌钢绞线或镀锌铁线,其断面选择应根据计算确定。拉线与电杆夹角宜取45°,如受地形限制可适当减小,但应≥30°,否则应采用弓形拉线或水平拉线。因受地形环境限制不能装设拉线时,允许采用撑杆。撑杆与主杆的夹角以30°为宜,埋深1m,其底部应垫底盘或石块。水平拉线跨越道路时,对行车路面中心的垂直距离≥6m。

2)拉线棒应采用镀锌圆钢,其大小按承受的拉力计算确定,ϕ≥16mm,腐蚀严重地区适当加大直径2~4mm,或采取其他有效防腐措施。拉线上下把的连接应采用楔形线夹或UT形线夹,也可采用镀锌铁线绑扎。绑扎应紧密、整齐,绑扎长度不小于表3-142的规定。

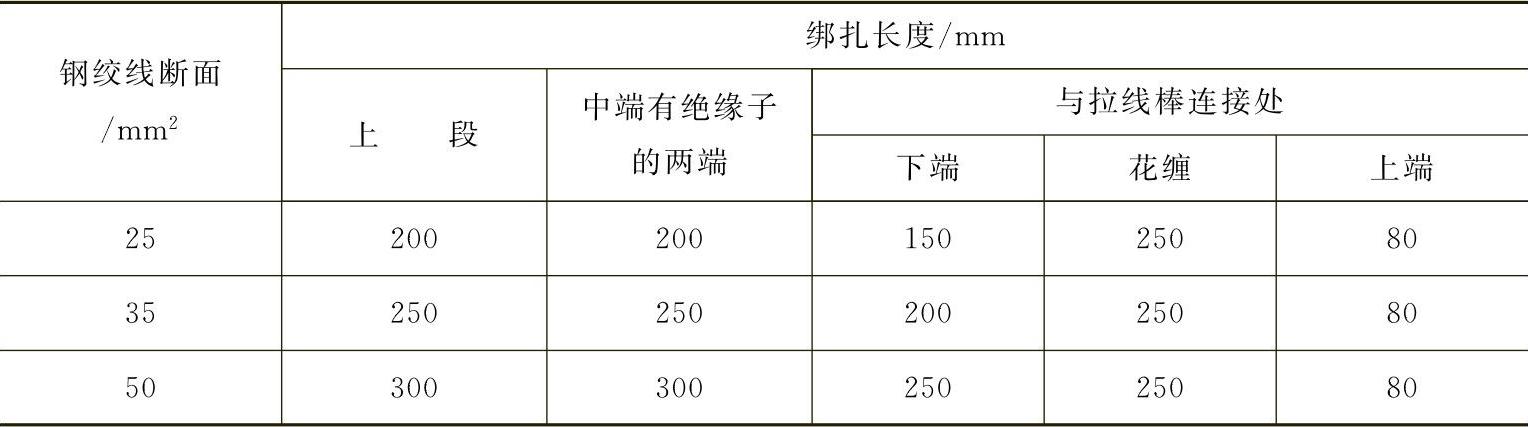

表3-142 钢绞线拉线绑扎长度最小值


3)钢筋混凝土电杆和拉线不宜装设拉线绝缘子,如拉线从导线之间穿过应装设拉线绝缘子。在断线情况下,拉线绝缘子距地面应≥2.5m。

(3)导线架设

1)对导线和绝缘子的要求。架空线路的导线一般采用铝绞线,当高压线路档距较长时宜采用钢芯铝绞线。沿海或有化学腐蚀气体存在的地区宜采用防腐铝绞线、铜绞线或采取其他措施。在建筑物稠密地区应采用绝缘导线。不应采用单股铝线或铝合金线,架空导线最小断面按机械强度要求不应小于表3-143所列数值。

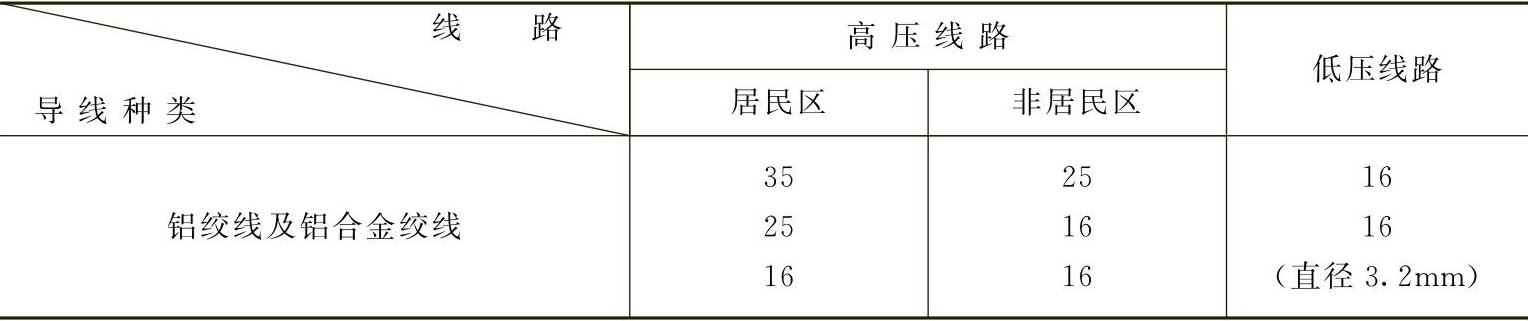

表3-143 架空导线最小断面(单位:mm2


架空线绝缘子应符合表3-144的要求,腐蚀严重地区应提高一个绝缘电压等级。

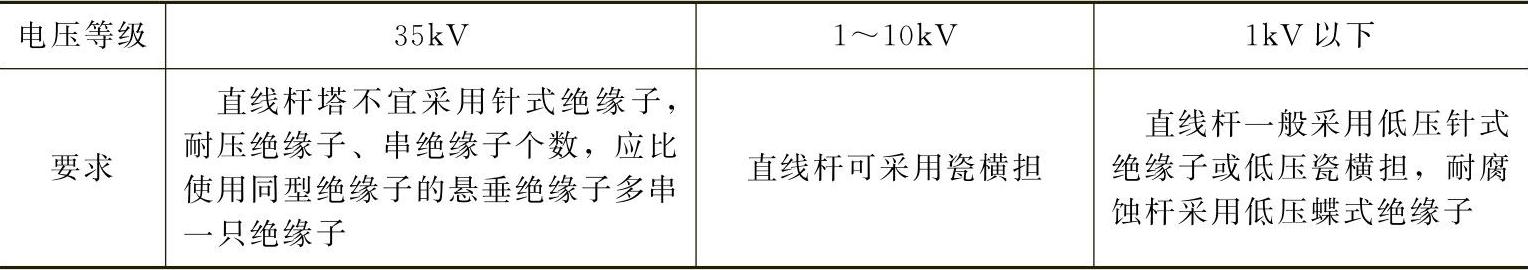

表3-144 对架空线绝缘子的要求


2)架空导线的排列。导线在横担上的排列应符合以下规定:①高压线路为面向负荷,由左至右排列顺序为A、B、C;②低压线路为面向负荷,由左至右排列顺序为A、O、B、C。

3)导线的展放。导线在展放时应防止磨伤、断股和扭弯,导线损伤达到下列程度时应锯断重接:①损坏面积超过导线断面17%;②钢芯铝绞线断一股钢芯;③导线出灯笼,直径超过1.5倍导线直径又无法修复。

导线损伤不超过导线断面17%时可敷线修补,敷线长度应超出缺陷部分,两端各缠绕100mm以上。导线损伤在导线断面6%内,损伤深度在单股线径的1/3内时,用同种金属单股线在损伤部分缠绕,缠绕长度应各超出损伤两端30mm。

(4)接户线安装 高压接户线引入室内必须采用穿墙套管,低压接户线引入室内采用金属管或硬塑料管,管子内高外低,外端有防水弯头。低压接户线应采用绝缘导线。

接户线的线间距离、进户点对地距离以及跨越建筑物时对建筑物的最小距离必须符合表3-145的规定。低压接户线与弱电线路交叉的垂直距离,低压接户线在弱电线路上方时≥0.6m;在弱电线路下方时≥0.3m,否则应采取隔离措施。

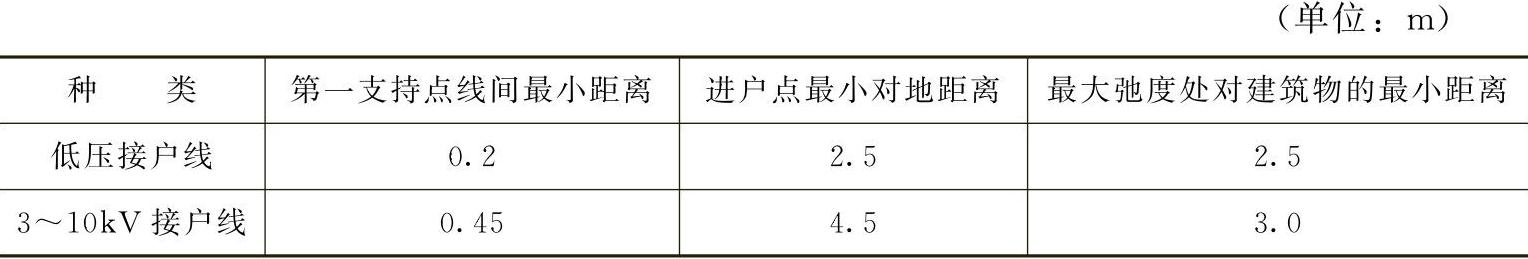

表3-145 接户线的距离、进户点对地距离以及对建筑物的最小距离规定


(5)线路的技术维护

1)对于电压≥1000V的架空线要按规定进行定期检查;对于电压<1000V的架空线每月进行检查。

2)当发生事故、附近地区发生火灾、严重大雾以及在其他各种影响架空线元件的结构完整性,使排除架空线断路作业变得十分复杂的情况下,均应进行临时检查。

3)定期检查主要内容包括:①检查电线有无拉断或熔化状况;检查电线的垂度、接触处的发热情况等。②绝缘子上有无碎块、烧伤处的裂纹;电杆位置状态,如杆子是否歪倒、偏斜等;金属电杆上的各个元件、焊缝和衔接处是否完整;钢筋混凝土电杆的支柱状况。③避雷器、架空线上的配线装置的状况,有无接地线及接地线是否完整等。

(6)线路的日常修理

1)测量导线连接处的电阻;检查木质电杆状况,测量木杆和木质零件的腐蚀深度,必要时进行更换木杆和木质零件;修理电杆、零件和支撑结构。

2)检查金属电杆和钢筋混凝土电杆上金属横担的锈蚀情况,必要时进行除锈并涂装。

3)检查电杆板线的拉力,拉紧调节导线的松垂量;更换损坏的绝缘子,并除去卡箍和杆环上的锈蚀;对导线、电杆进行外观检查,并除去导线上的杂物。

4)测量接地电阻并检查其状况。
