设备大修合格验收程序及文件要求

时间:2023-05-26 理论教育 版权反馈
【摘要】:图3-88 设备大修竣工验收程序按规定标准,空运转试车、负荷试车及工作、几何精度检验均合格后方可办理竣工验收手续。各方按修理技术任务书的规定要求一致认为已达到要求后,在修理竣工报告单签字验收。设备修理竣工验收后,由修理单位将修理技术任务书、修换件明细表、材料明细表、试车及精度检验记录等,作为附件随同设备修理竣工报告单报送修理计划部门,作为考核计划完成的依据。

设备大修合格验收程序及文件要求

1.修理竣工验收程序及技术经济要求

设备大修理完毕经修理单位试运转并自检合格后,按图3-88所示的程序办理竣工验收。

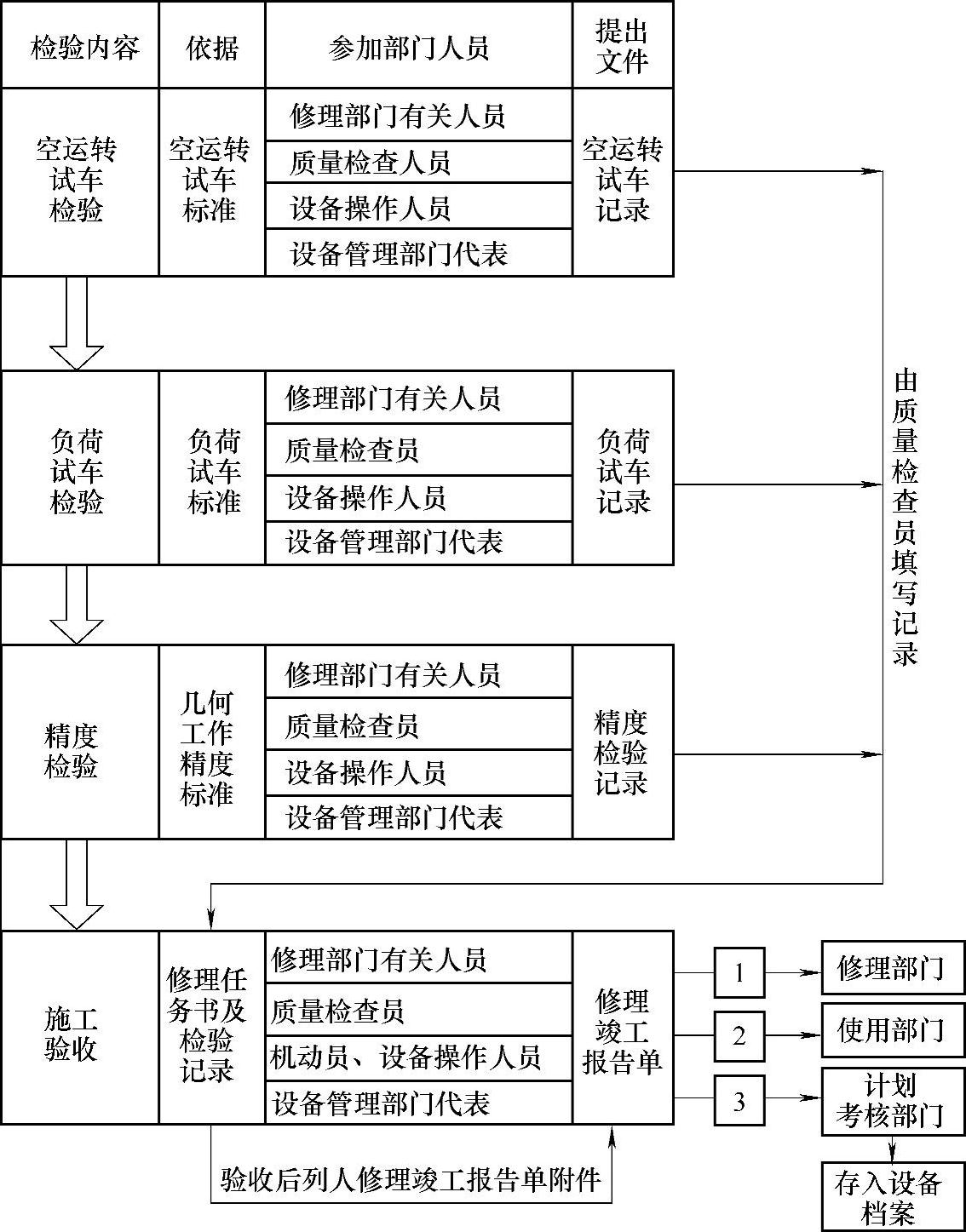

图3-88 设备大修竣工验收程序

按规定标准,空运转试车、负荷试车及工作、几何精度检验均合格后方可办理竣工验收手续。验收工作由企业设备管理部门的代表主持,由修理单位填写设备大修、项修竣工报告单一式三份,随附设备解体后修改补充的修理技术文件及试车检验记录。参加验收人员要认真查阅修理技术文件和修理检验记录,并互相交换对修理质量的评价意见。各方按修理技术任务书的规定要求一致认为已达到要求后,在修理竣工报告单签字验收。如验收中交接双方意见不一,应报请企业总机械动力师(或设备管理部门负责人)裁决。如有个别遗留问题,必须不影响设备修后正常使用,并应在竣工报告单上写明经各方商定的处理办法,由修理单位限期解决。(www.daowen.com)

设备修理竣工验收后,由修理单位将修理技术任务书、修换件明细表、材料明细表、试车及精度检验记录等,作为附件随同设备修理竣工报告单报送修理计划部门,作为考核计划完成的依据。关于修理费用,如竣工验收时修理单位尚不能提出统计数字,可以在提出修理费用决算书后,由计划考核部门按决算书上的数据补充填入设备修理竣工报告单内。然后由修理计划部门定期办理归档手续。

设备修理完毕后,以使用单位机械动力师为主,与设备操作人员和修理工一起共同检查、确认已完成规定的修理内容和达到规定的技术要求后,在设备修理竣工报告单上签字验收。设备修理的竣工报告单应附有换件明细表及材料明细表,其人工费可以不计,备件、材料费及外协劳务费均按实际数计入竣工报告单。此单由车间机械动力师报送修理计划部门,作为考核修理计划完成的依据,并由修理计划部门定期办理归档手续。

2.用户服务

设备修理竣工验收后,修理单位应定期访问用户,对运行中发现的问题,应及时利用生产间隙时间进行返修,直至用户满意为止。设备修理后应有保修期,一般由双方共同确认具体期限,但一般应不少于半年。
