对于两个相互关联的活动A(“从”活动)和活动B(“到”活动),存在着在时间安排上的相互关联性关系,这种关系是进行“活动排序”的基础。活动之间的相关性关系分为以下四种:
(一)完成—开始(FS,Finish-to-Start)
“从”活动必须在“到”活动开始之前完成。在图4-2中,A活动结束,B活动才能开始。例如,只有在软件或新系统安装之后,才能用该软件或新系统进行用户培训工作。完成—开始(FS)是最常用且风险最低的一种依赖关系。
(二)完成—完成(FF,Finish-to-Finish)
“从”活动必须在“到”活动完成之前完成。在图4-2中,B活动结束时,A活动也必须结束。出现这种时间关系有两种可能:第一,只有A完成以后B才能完成。例如,在一个市场调查分析的项目中包含两个活动:数据采集(A),数据录入(B)。只有数据采集完成后,数据录入才可能完成。但不一定数据采集完成后数据录入才可以开始,为节省时间、加快进度,有些情况下也可以边收集数据、边录入数据。第二,从提高效率、压缩时间以及方便后续工作尽快开展的角度考虑,要求两个活动同时完成。
(www.daowen.com)

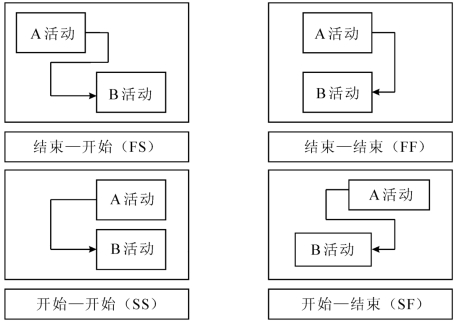

图4-2 四种时间相关关系
(三)开始—完成(SF,Start-to-Finish)
“从”活动必须在“到”活动完成之前开始。在图4-2中,B活动结束时,A活动必须开始。这是使用时最容易出错的一种关系,很容易与B结束然后A开始混淆。这种关系一般很少采用。例如,中英香港政权交接仪式上,在零点前要先奏英国国歌,零点后要奏响中国国歌,为了显示中国的主权,不能出现音乐的间隙,因而在英国国歌结束之前必须开始演奏中国的国歌。当然,技术上如何处理得天衣无缝那是音乐家和指挥家的事,与政治家无关,与项目管理专家也无关。
(四)开始—开始(SS,Start-to-Start)
“从”活动必须在“到”活动开始的时候、或者在“到”活动开始之前开始。A和B不存在必然的紧随关系,可以同时开始,也可以依次开始。但B活动开始时,A活动必须开始。一个典型的例子是装修一个房子,在安装灯具时电线线路的安装必须完成,或至少是也已经开始施工了,这样就可以缩短项目用时。
