1.ABC分类法(Activity Based Classification)
又称帕累托分析法或巴雷托分析法、柏拉图分析、主次因分析法 、ABC分析法、分类管理法、重点管理法、ABC管理法、abc管理、巴雷特分析法,平常我们也称之为“80对20”规则。 它是根据事物在技术或经济方面的主要特征,进行分类排队,分清重点和一般,从而有区别地确定管理方式的一种分析方法。由于它把被分析的对象分成A、B、C三类,所以又称为ABC分析法。
ABC分类法是由意大利经济学家维尔弗雷多·帕累托首创的。1879年,帕累托在研究个人收入的分布状态时,发现少数人的收入占全部人收入的大部分,而多数人的收入却只占一小部分,他将这一关系用图表示出来,就是著名的帕累托图。该分析方法的核心思想是在决定一个事物的众多因素中分清主次,识别出少数的但对事物起决定作用的关键因素和多数的但对事物影响较少的次要因素。后来,帕累托法被不断应用于管理的各个方面。1951年,管理学家戴克(H.F.Dickie)将其应用于库存管理,命名为ABC法。1951—1956年,约瑟夫·朱兰将ABC法引入质量管理,用于质量问题的分析,被称为排列图。1963年,彼得·德鲁克( P.F.Drucker)将这一方法推广到全部社会现象,使ABC法成为企业提高效益的普遍应用的管理方法。
此规则通过对同一类问题或项目进行排序,来认明其中少数争议较大的。帕雷托通过长期的观察发现:美国80%的人只掌握了20%的财产,而另外20%的人却掌握了全国80%的财产,而且很多事情都符合该规律。于是他应用此规律到生产上。他的主要观点是:通过合理分配时间和力量到A类-总数中的少数部分,你将会得到更好的结果。当然忽视B类和C类也是危险的,在帕雷托规则中,它们得到与A类相对少得多的注意。
2.ABC分类法的基本程序
(1)开展分析
这是“区别主次”的过程。它包括以下步骤:
1)收集数据。即确定构成某一管理问题的因素,收集相应的特征数据。以库存控制涉及的各种物资为例,如拟对库存物品的销售额进行分析,则应收集年销售量、物品单价等数据。
2)计算整理。即对收集的数据进行加工,并按要求进行计算,包括计算特征数值,特征数值占总计特征数值的百分数,累计百分数;因素数目及其占总因素数目的百分数,累计百分数。
3)根据一定分类标准,进行ABC分类,列出ABC分析表。各类因素的划分标准,并无严格规定。习惯上常把主要特征值的累计百分数达70%~80%的若干因素称为A类,累计百分数在10%~20%区间的若干因素称为B类,累计百分数在10%左右的若干因素称C类。
4)绘制ABC分析图。以累计因素百分数为横坐标,累计主要特征值百分数为纵坐标,按ABC分析表所列示的对应关系,在坐标图上取点,并联结各点成曲线,即绘制成ABC分析图。除利用直角坐标绘制曲线图外,也可绘制成直 方图。
(2)实施对策
这是“分类管理”的过程。根据ABC分类结果,权衡管理力量和经济效果,制订ABC分类管理标准表,对三类对象进行有区别的管理。
(3)ABC分类法的具体步骤
1)收集数据
按分析对象和分析内容,收集有关数据。例如,打算分析产品成本,则应收集产品成本因素、产品成本构成等方面的数据;打算分析针对某一系统搞价值工程,则应收集系统中各局部功能、各局部成本等数据。
2)处理数据
对收集来的数据资料进行整理,按要求计算和汇总。
3)制ABC分析表
ABC分析表栏目构成如下:第一栏物品名称;第二栏品目数累计,即每一种物品皆为一个品目数,品目数累计实际就是序号;第三栏品目 数累计百分数,即累计品目数对总品目数的百分比;第四栏物品单价;第五栏平均库存;第六栏是第四栏单价乘以第五栏平均库存,为各种物品平均资金占用额;第 七栏为平均资金占用额累计;第八栏平均资金占用额累计百分数;第九栏为分类结果。
制表按下述步骤进行:将第2步已求算出的平均资金占用额,以大排队方 式,由高至低填入表中第六栏。以此栏为准,将相当物品名称填入第一栏、物品单价填入第四栏、平均库存填入第五栏、在第二栏中按1、2、3、4.....编号,则为品目累计。此后,计算品目数累计百分数、填入第三栏;计算平均资金占用额累计,填入第七栏;计算平均资金占用额累计百分数,填人第八栏。
4)根据ABC分析表确定分类
按ABC分析表,观察第三栏累计品目百分数和第八栏平均资金占用额累计百分数,将累计品目百分数为5~15%而平均资金 占用额累计百分数为60~80%左右的前几个物品,确定为A类;将累计品目百分数为20~30%,而平均资金占用额累计百分数也为20~30%的物品,确 定为B类;其余为C类,C类情况正和A类相反,其累计品目百分数为60~80%,而平均资金占用额累计百分数仅为5~15%。
5)绘ABC分析图
以累计品目百分数为横坐标,以累计资金占用额百分数为纵坐标,按ABC分析表提供的数据,在坐标图上取点,并联结各点曲线,则绘成ABC曲线。

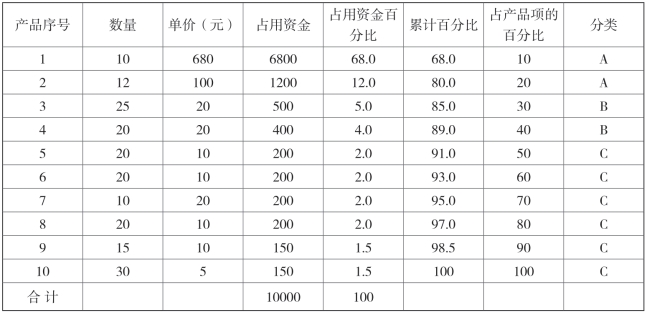

表13-12 ABC分析表
按ABC分析曲线对应的数据,按ABC分析表确定A、B、C三个类别的方法图上标明A、B、C三类,则制成ABC分析图。

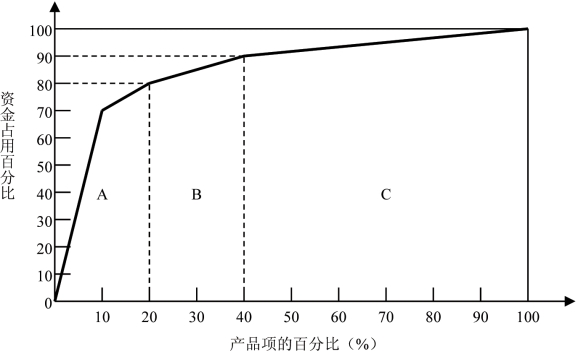

图13-13 ABC分析图
任务导入
众所周知,公司的根本目标是追求利润最大化。增加利润的方法之一就是增加销售额。假设某公司购进50000元的原材料,加工成本为50000元,若销售利润为10000元,需实现销售额110000元。如果将销售利润提高到15000元而利润率不变,那么销售额就需实现165 000元。这意味着公司的销售能力必须提高50%,这是非常困难的。还有一种方法也可实现,假定加工成本不变,可以通过有效的采购管理使原材料只花费45 000元,节余的5000元就直接转化为利润,从而在 110 000元的销售额上把利润提高到15 000元。
上面的情况说明了良好的采购将直接增加公司利润和价值,有利于公司在市场竞争中赢得优势。采购管理涉及内容繁杂,假设你是公司的采购人员如何制订采购计划、采购过程管理、采购成本分析、采购安全和保密等方面对采购管理。
任务实施
任务13.1 制订采购计划
第一步:制造、采购分析。
一般而言,在采购之前首先要做制造、采购分析,以决定是否要采购、怎样采购、采购什么、采购多少以及何时采购等。
在制造、采购分析中,主要对采购可能发生的直接成本、间接成本、自行制造能力、采购评标能力等进行分析比较,并决定是否从单一的供应商或从多个供应商采购所需的全部或部分货物和服务,或者不从外部采购而自行制造。
第二步:合同类型的选择。(www.daowen.com)
当决定需要采购时,合同类型的选择成为买卖双方关注的焦点,因为不同的合同类型决定了风险在买方和卖方之间分配。买方的目标是把最大的实施风险放在卖方,同时维护对项目经济、高效执行的奖励;卖方的目标是把风险降到最低,同时使利润最大化。常见的合同可分为以下五种。不同合同类型适用于不同的情形,买方可根据具体情况进行选择。一般来说,其适用情况如下。
成本加成本百分比(CPPC)合同:由于不利于控制成本,目前很少采用。
成本加固定费用(CPFF)合同:适合于研发项目。
成本加奖励费(CPIF)合同:主要用于长期的、硬件开发和试验要求多的 合同。
固定价格加奖励费用(FPI)合同:长期的高价值合同。
固定总价(FFP)合同:买方易于控制总成本,风险最小;卖方风险最大而潜在利润可能最大,因而最常用。
第三步:采购计划编制。
根据制造、采购分析的结果和所选择的合同类型编制采购计划,说明如何对采购过程进行管理。具体包括:合同类型、组织采购的人员、管理潜在的供应商、编制采购文档、制订评价标准等。
根据项目需要,采购管理计划可以是正式、详细的,也可以是非正式、概 括的。
任务13.2 采购过程管理
第一步:询价(Solicitation)。
询价就是从可能的卖方那里获得谁有资格完成工作的信息,该过程的专业术语叫供方资格确认(SourceQualification)。获取信息的渠道有:招标公告、行业刊物、互联网等媒体、供应商目录、约定专家拟定可能的供应商名单等。通过询价获得供应商的投标建议书。
第二步:供方选择(SourceSelection)。
这个阶段根据既定的评价标准选择一个承包商。评价方法有以下几种:
合同谈判:双方澄清见解,达成协议。这种方式也叫“议标”。
加权方法:把定性数据量化,将人的偏见影响降至最低程度。这种方式也叫“综合评标法”。
筛选方法:为一个或多个评价标准确定最低限度履行要求。如最低价格法。
独立估算:采购组织自己编制“标底”,作为与卖方的建议比较的参考点。
一般情况下,要求参与竞争的承包商不得低于三个。选定供方后,经谈判,买卖双方签订合同。
第三步:合同管理。
合同管理是确保买卖双方履行合同要求的过程,一般包括以下几个层次的集成和协调。
1)授权承包商在适当的时间进行工作。
2)监控承包商成本、进度计划和技术绩效。
3)检查和核实分包商产品的质量。
4)变更控制,以保证变更能得到适当的批准,并保证所有应该知情的人员获知变更。
5)根据合同条款,建立卖方执行进度和费用支付的联系。
6)采购审计。
7)正式验收和合同归档。
任务13.3 采购成本分析
本文开始的案例揭示了将采购成本降到最低对公司利润的增长的重要性,但更重要的是,应该考虑项目生命周期内的最低整体采购成本。在实际采购工作中,很多招标单位通常只关注承包方的投标报价,而忽视了招标成本、建设成本和所有权损耗成本等项目整体采购成本。
1.招标成本
首先要考虑发出招标要约前的行为,招标方需要确定目标、调查主题、编写需求建议书(RFP)、考察和认同供应商、获取内部的授权、寻求预算支持等,然后发出要约。该过程可能需要整个合同价的2%~5%。
然后,竞标者需要对招标方的招标文件制订其投标建议书,费时又费钱,每个竞标者在竞标说明上都要花费合同价的约1%~6.7%的成本。如果有五个竞标者,该成本将达到合同价的5%~30%。表面上看来,这笔款项由竞标者承担;但是,从长远看是由招标方承担。因为竞标者总把竞标成本直接加在每次竞标的项目上。
评标程序开始后,招标方需做包括开标、评标、定标、谈判、批准等事项。这个总成本可能占合同价的2%~5%。如果因为某种原因必须重新招标时,这部分成本将大幅增加。
因此,对于一般行业来说,竞标的总成本可能占到合同价的10%~50%。无论招标方处于何种行业,降低招标成本都是一种责任。
2.建设成本
建设成本是投标报价的主要依据,往往是买卖双方关注的重点。一般包括如下几个方面:前期准备、正式建设费用等、与其他系统的集成、授权、交付和保险、相关手册、对员工和管理者的培训等。
3.所有权损耗成本
所有权损耗成本指长期损耗成本,包括项目运营成本和处置成本。项目运营成本可能会持续多年,并且可能是前期费用的许多倍;在设备濒于报废之时还需考虑其销毁或处理的处置成本。
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
