编制架空送电线路安装工程费用估算表及其他建设费用与预备费的步骤

时间:2023-05-23 理论教育 版权反馈
【摘要】:在汇总各单项工程费用的基础上,形成“架空送电线路安装工程费用汇总估算表”,进而估算工程建设其他费用和基本预备费,见表3-2-2、表3-2-3。一般建设项目的建设资金除了自有资金外,还需要通过其他方式筹集资金,例如通过银行贷款、募集债券、出口信贷等,而采取这些方式都会产生贷款利息、借款利息以及融资费用等费用,这项费用归入建设期贷款利息。

编制架空送电线路安装工程费用估算表及其他建设费用与预备费的步骤

(1)分别估算各单项工程所需的安装工程费、设备及工器具购置费;在案例工程三中,采用的是投资估算方法中的分类估算法,其中,安装工程费估算是按照“实物工程量投资估算法”,首先估算出实物工程量和单位实物工程量投资额,进而估算出安装工程费。详见表3-2-1。

(2)在汇总各单项工程费用的基础上,形成“架空送电线路安装工程费用汇总估算表”,进而估算工程建设其他费用和基本预备费,见表3-2-2、表3-2-3。

(3)估算涨价预备费。涨价预备费一般是针对建设工期比较长的项目设置的,因为建设周期长,有可能在建设期间发生材料、人工、设备、施工机械等价格上涨,以及费率、利率汇率等变化,造成项目费用的增加,所以需要事先预留一定的费用,也称为涨价预备费或价格变动不可预见费。案例工程三因为建设期较短,所以没有考虑这笔费用。

(4)估算建设期贷款利息。一般建设项目的建设资金除了自有资金外,还需要通过其他方式筹集资金,例如通过银行贷款、募集债券、出口信贷等,而采取这些方式都会产生贷款利息、借款利息以及融资费用等费用,这项费用归入建设期贷款利息。案例工程三根据工程资金计划,估算本项费用为546万元。

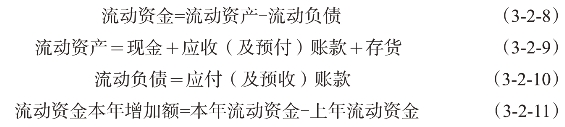

(5)估算流动资金。流动资金是指建设项目投产后,为维持正常经营,用于购买原材料、燃料、支付工资及其他生产经营费用等所必不可少的周转资金。其估算方法比较多,目前国际上通行的流动资金估算方法是分项详细估算法,其公式为

本案例工程未考虑流动资金。

(6)总估算表。这是最后一个步骤,将前面估算的数据进行汇总,并计算出各项费用所占百分比,以及各项费用的单位投资额,与相应的限额设计控制指标相比较,则可以大致判断投资是否合理,如不合理需对投资做出修正。案例工程三的总估算表如表3-2-4。

在表3-2-4中,其本体工程单位投资估算为148.36万元,其他费用为60.84万元。与《电网工程限额设计控制指标》(2009年水平)比较,同类项目比较接近的500kV,导线规格为4×LGJ-400/50(27m/s,20mm)的送电线路工程,山地的本体工程单位投资为181.2万元,其他费用为66.9万元。因本项目有山地、丘陵、高山,以及覆冰厚度(10mm)与限额设计指标的项目情况有一定偏差,但总的来说是控制在限额设计指标以内,故可以判断本项目的投资估算比较合理。

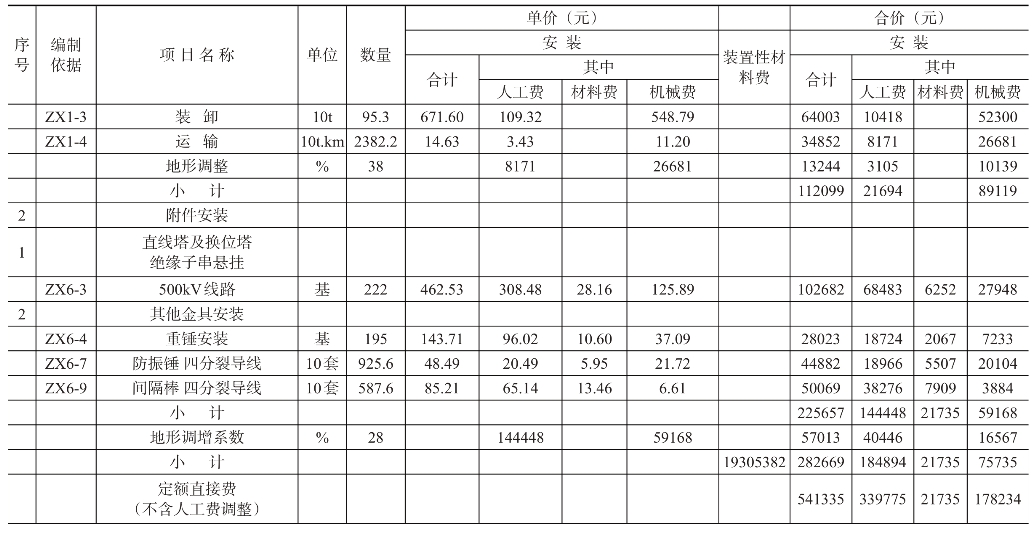

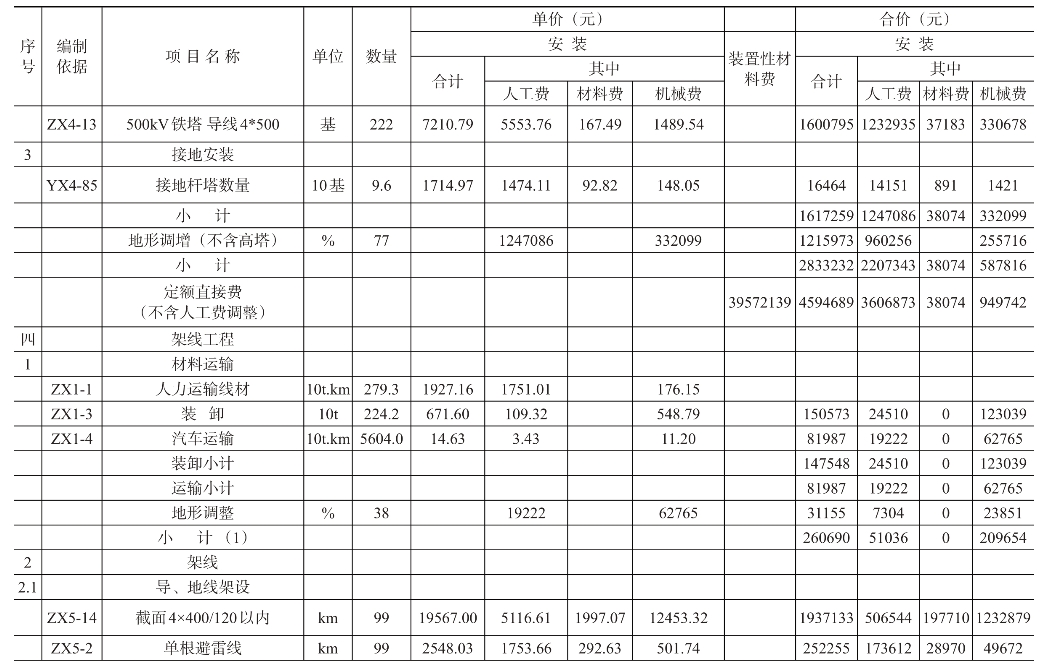

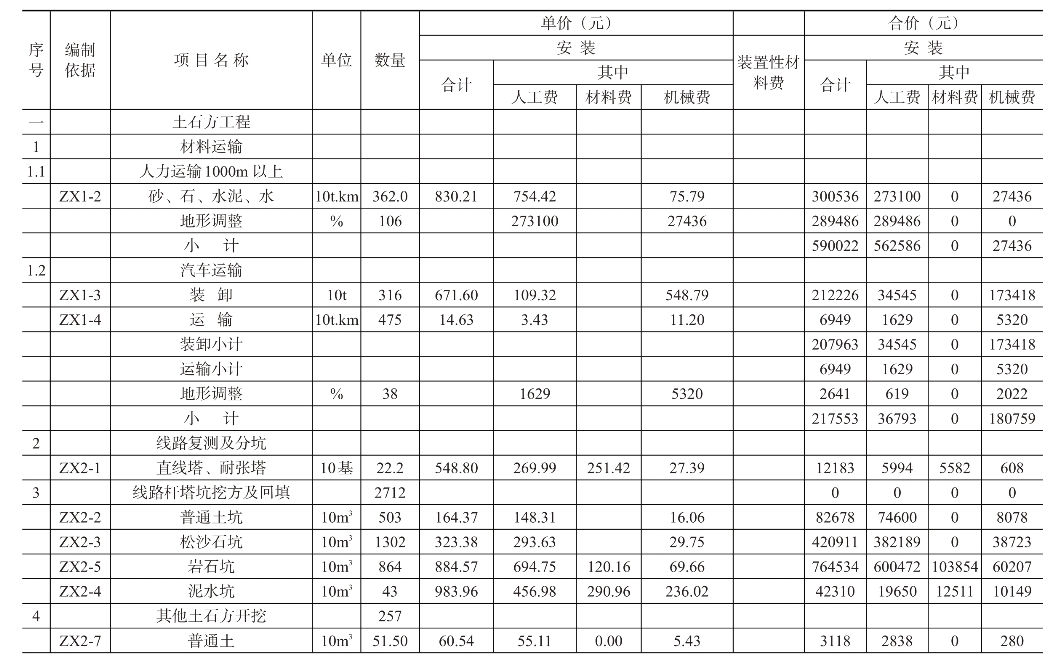

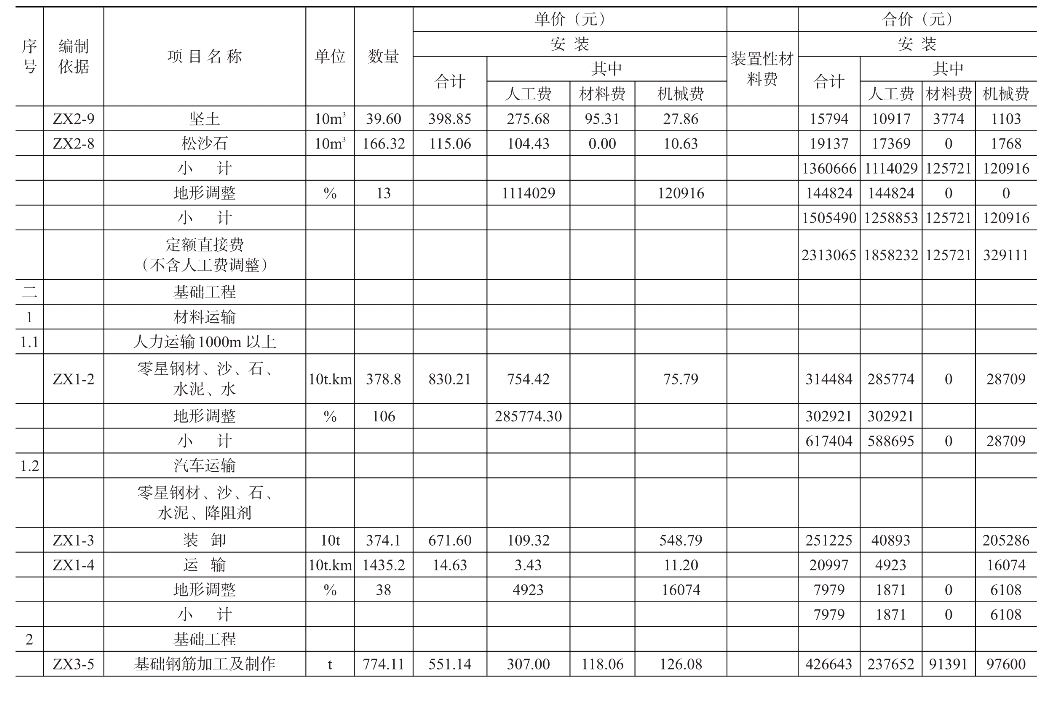

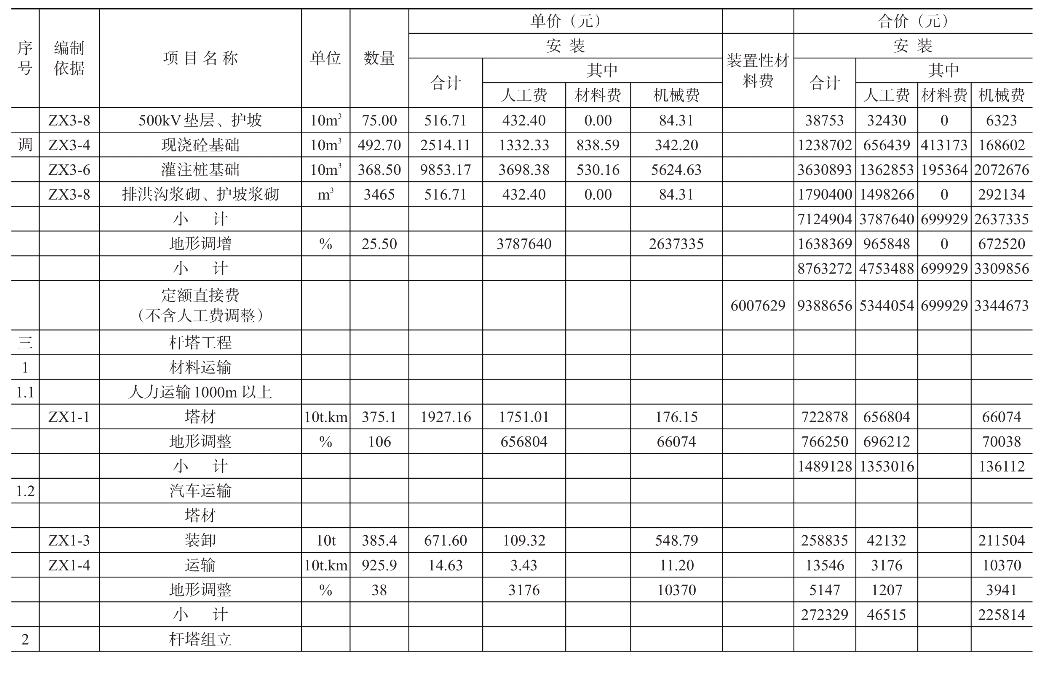

表3-2-1 案例工程三单位估算表

续表

续表

续表

续表(www.daowen.com)

续表

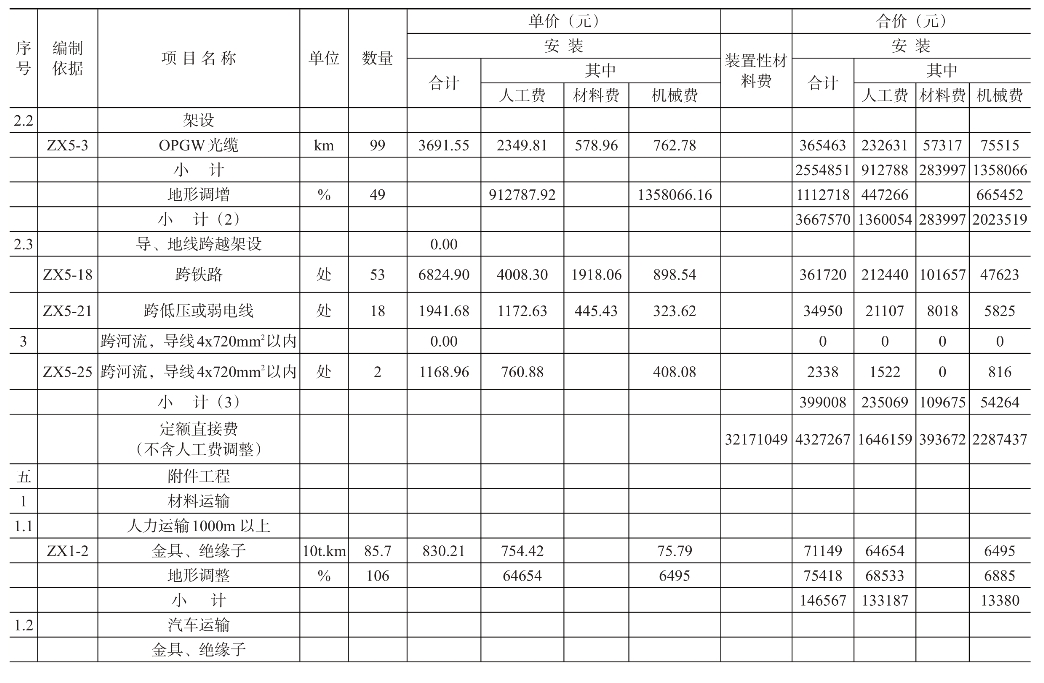

表3-2-2 架空送电线路安装工程费用汇总估算表(10mm冰区)

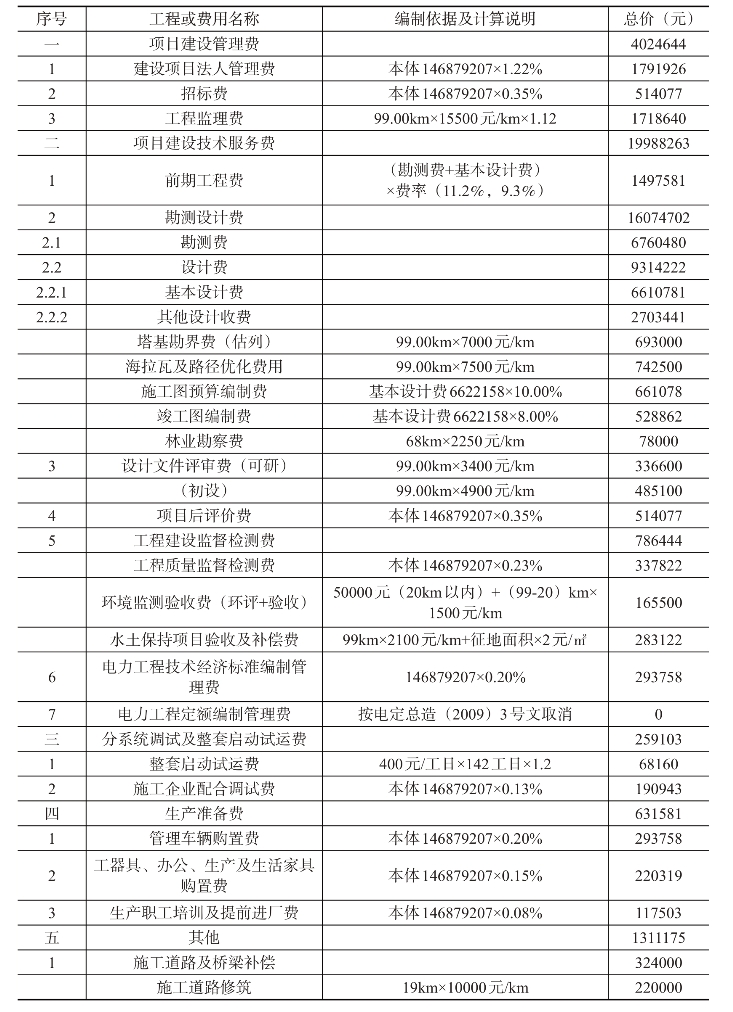

表3-2-3 其他费用估算表

续表

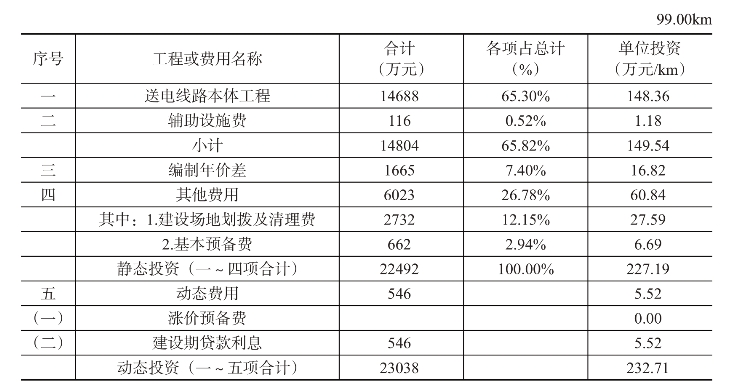

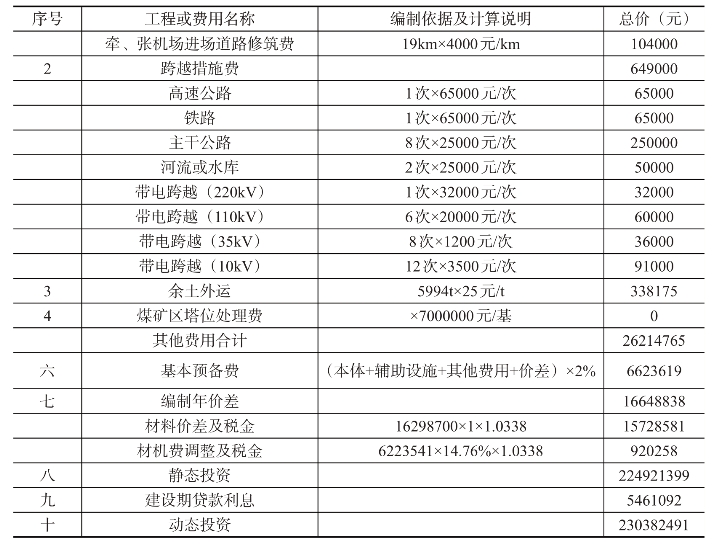

表3-2-4 总估算表

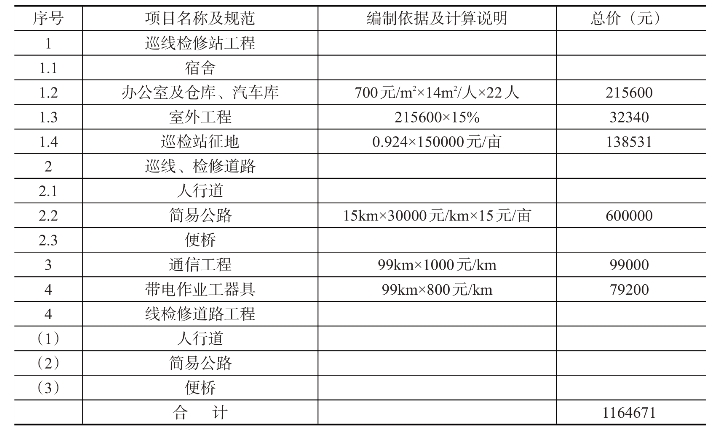

表3-2-5 辅助设施估算表

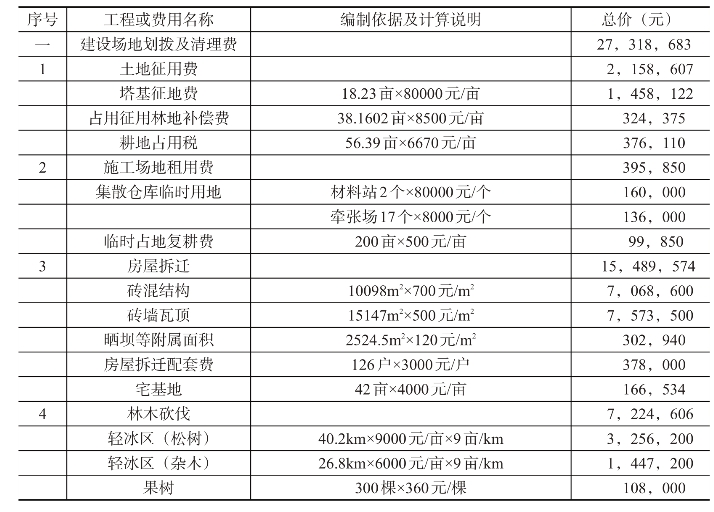

表3-2-6 建设场地划拨及清理费估算表

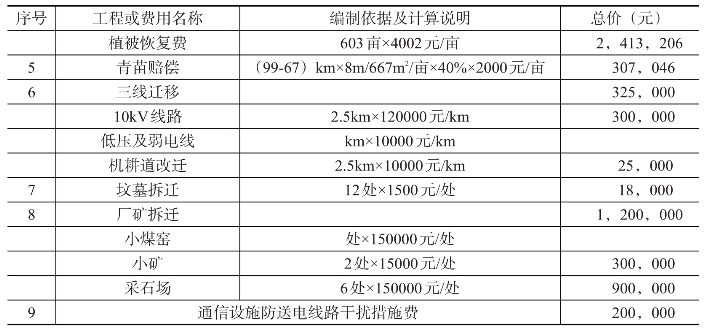

续表
