其他费用包括建筑场地征用及清理费、项目建设管理费、项目建设技术服务费、分系统调试及整套启动试运费、生产准备费、大件运输措施费、基本预备费。计算公式为
(一)建设场地征用及清理费
建设场地划拨及清理费由土地征用费、施工场地租用费、迁移补偿费、余物清理费、送电线路走廊赔偿费、通信设施防送电线路干扰措施费等组成。计算公式为
1.土地征用费
土地征用费包括土地补偿费、安置补助费、耕地开垦费、勘测定界费、征地管理费、证书费、手续费以及各种基金和税金等。
计算标准:按批准的征用数量,根据有关法律、法规、国家行政主管部门以及省(自治区、直辖市)人民政府规定标准计算。
2.施工场地租用费
施工场地租用费包括场地租金、清理和复垦费等。
计算标准:根据有关法律、法规、国家行政主管部门以及工程所在地人民政府规定,按照项目法人与土地所有者签订的租用合同计算。
3.迁移补偿费
迁移补偿费是指为满足工程建设需要,对所征用土地范围内的机关、企业、住宅及有关建筑物、构筑物、电力线路、通信线路、铁路、公路、沟渠、管道、坟墓、林木等进行迁移所发生的补偿费用。
计算标准:按照工程所在地人民政府规定计算。
4.余物清理费
余物清理费是指为满足工程建设需要,对所征用土地范围内原有的建筑物、构筑物等有碍工程建设的设施进行拆除、清理所发生的各种费用。
计算标准:按表2-4-25中的费率计算,并应扣除残余物回收金额。
上表中,工程新建直接费是指概算编制年的新建直接费,其中措施费项目中只计安全文明施工措施补助费。残余物是指拆除工程中包含在建筑安装定额中的材料的回收价值。旧设备以及线路工程中的铁塔、导线等由于已经形成固定资产,因而应按照固定资产处理的相关规定执行。

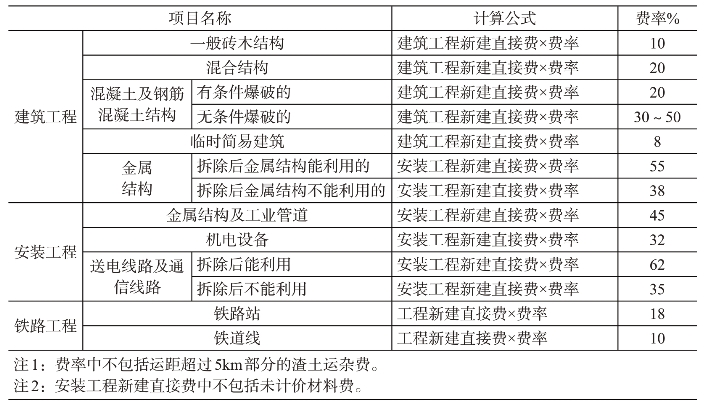

表2-4-25 余物清理费费率
5.送电线路走廊赔偿费
送电线路走廊赔偿费是指按照送电线路有关规范要求,对线路走廊内非征用土地上需清理的建筑物、构筑物、林木、经济作物等进行赔偿所发生的费用。城市电缆工程施工中的城市道路挖掘和破路费、绿化赔偿费列入本项费用。
计算标准:按照工程所在地人民政府规定计算。
6.通信设施防送电线路干扰措施费
通信设施防送电线路干扰措施费是指拟建送电线路与现有通信线路交叉或平行时,为消除干扰影响,对通信线迁移或加装保护设施所发生的费用。本费用中不包括线路交叉跨越所发生的费用。
计算标准:依据设计方案以及项目法人与通信部门签订的合同或达成的补充协议计算。
(二)项目建设管理费
项目建设管理费是指建设项目经国家行政主管部门核准后,自项目法人筹建至竣工验收合格移交生产的合理建设期内对工程进行组织、管理、协调、监督等工作所发生的费用。包括建设项目法人管理费、招标费、工程监理费、设备监造费、工程保险费。
计算公式为
1.建设项目法人管理费
建设项目法人管理费是指项目法人在项目管理工作中发生的机构开办费及经常性费用。
(1)项目机构开办费包括相关执照及相关手续的申办费,必要办公家具、生活家具、用具及交通工具购置费用。
(2)项目法人工作经费是指建设项目法人机构在工程建设期间发生的工作人员基本工资、工资性补贴、辅助工资、职工福利费、劳动保护费、养老保险费、失业保险费、医疗保险费、住房公积金、办公费用、差旅交通费、固定资产使用费、工具用具使用费、技术图书资料费、工程档案管理费、水电费、教育及工会经费、施工图文件审查费、工程审价(结算)费、合同订立与公证费、法律顾问费、咨询费、会议费、董事会经费、业务接待费、消防治安费、采暖及防暑降温费、印花税、房产税、车船税、车船保险费、养路费,设备材料的催交验货、工程主要材料的监造、建设项目劳动安全验收评价费,工程竣工交付使用及清理及验收费等日常经费。
计算公式为
费率见表2-4-26。
表2-4-26 建设项目法人管理费率表
2.招标费
招标费是指项目法人按照国家有关规定,组织或委托具有资质的机构编制、审查标书、标底,组织编制设备技术规范书,以及委托具有招标代理资质的机构对设计、施工、设备材料采购、工程监理、调试等承包项目进行招标所发生的费用。
计算公式为
费率见表2-4-27。
表2-4-27 招标费费率表
3.工程监理费
工程监理费是指依据国家有关规定和规程规范要求,项目法人委托工程监理机构对建设项目全过程实施监理所支付的费用。
计算公式为

架空送电线路工程监理费根据线路长度,按照表2-4-28所列标准计算。
表2-4-28 工程监理费费率表万元/km
注1:线路长度不足5km的按5km计算。
注2:架空线路的费率以平地、丘陵为标准地形考虑,其他地形按本标准乘相应系数,河网泥沼、一般山地1.1,高山1.2,峻岭1.3。
注3:大跨越工程,按安装工程费的1.5%计算。
注4:穿越城区的电网工程,可根据其施工难度,按本标准乘1.1~1.2系数。
注5:高海拔地区、酷热地区架空线路工程按本标准乘1.1系数。
对双回以上的多回路线路,以同杆塔双回为基础,每增加一回,按照同电压等级费用标准的20%增加。例如,220kV同塔四回线路监理费标准计算式为
1.25+1.00×20%×2=1.25+0.4=1.65(万元/km)
4.设备监造费
设备监造费是指为保证设备质量,按照国家行政主管部门公布的设备建造管理办法的要求,项目法人在主要设备的制造、生产期间对原材料质量以及生产、检验环节进行必要的见证、监督所发生的费用。
送电线路工程铁塔、导线等材料的建造费用在项目法人管理法中已经考虑。
5.工程保险费
工程保险费是指项目法人对项目建设过程中可能造成工程财产、安全等直接或间接损失的要素进行保险所支付的费用。
计算标准:根据项目法人要求及工程实际情况,按照实际保险范围和费率计算,从基本预备费中支付。
工程保险的内容和品种由项目主管单位审核确定。在可研阶段和初设阶段,工程保险费可以参照同类工程计列,从基本预备费中支付。
(三)项目建设技术服务费
项目建设技术服务费是指为工程建设提供技术服务和技术支持所发生的费用,包括项目前期工作费、知识产权转让及研究试验费、勘察设计费、设计文件评审费、项目后评价费、工程建设监督检测费、电力建设标准编制管理费、电力工程定额编制管理费。
计算公式:
1.项目前期工作费
项目前期工作费是指项目法人在项目前期阶段(包括可行性研究阶段)所发生的费用,包括进行项目可行性研究设计、土地预审、环境影响评价、劳动安全卫生预评价、地质灾害评价、地震灾害评价、编制水土保持大纲、矿产压覆评估、林业规划勘测、文物普探等工作所发生的费用,以及分摊在本工程中的电力系统规划设计的咨询费与设计文件评审费等。
可行性研究阶段按式(2-4-42)计算为
费率见表2-4-29。初步设计阶段根据项目法人与有关单位签订的各项协议费用计列。
架空送电线路工程项目前期工作费的计算采用累进制,当线路长度超过100km时,超过部分费率按照9.3%计算。例如,当线路长度为150km,其项目前期工作费费率计算为为
11.2%×(100/150)+9.3%×[(150-100)/150]=7.47%+3.1%=10.57%

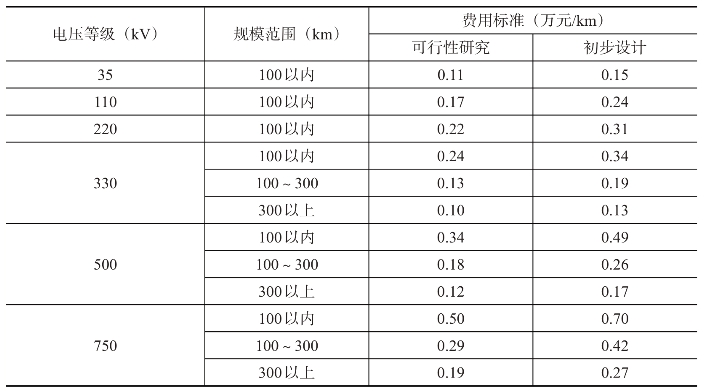

表2-4-29 项目前期工作费费率表
2.知识产权转让与研究试验费
知识产权转让费是指项目法人在本工程中使用专项研究成果、先进技术所支付的一次性转让费用;研究试验费是指为本建设项目提供或验证设计数据进行必要的研究试验所发生的费用,以及按照设计规定在施工过程中必须进行的研究试验费用。不包括:应由科技三项费用(即新产品试制费、中间试验费和重要科学研究补助费)开支的项目;应由管理费开支的鉴定、检查和试验费;应由勘察设计费中开支的项目。
计算标准:根据项目法人提出的项目和费用计列(一般送电线路工程中没有此项费用)。
3.勘察设计费
勘察设计费是指对工程建设项目进行勘察设计所发生的费用。包括项目的各项勘探、勘察费用,初步设计、施工图设计费,竣工图文件编制费,施工图预算编制费,以及设计代表的现场技术服务费。分为勘察费和设计费。
计算公式为
(1)勘察费是指项目法人委托有资质的勘察机构按照勘察设计规范要求,对项目进行工程勘察作业以及编制勘察文件和岩土工程设计文件等所支付的费用。
计算标准:依据国家行政主管部门颁发的工程勘察收费标准计算。
根据国家计委、建设部颁布的《工程勘察设计收费管理规定》(计价格〔2002〕10号),电力工程勘察费包括初步设计和施工图设计阶段的工程勘察费用支出。工程勘察工作范围包括工程测量、岩土工程勘察、工程水文气象,以及相应的测试、试验工作。架空送电线路工程勘察工作内容包括下述方面。
1)初步设计阶段:搜集可供利用的各种资料,编写勘察大纲;参加选线、水文调查、工程地质调查、拥挤地段和重要交叉跨越测量、影响范围内必要的通信线相对位置测量;资料整理、编写报告,提交勘察成果。
2)施工图设计阶段:研究任务、编写勘察大纲;进行定线、纵横断面、平面、交叉跨越、边线及风偏测量、塔位定测、塔位断面和弧垂危险点监测、配合岩石勘察、水文专业的测量,工程地质调查、勘探、试验,塔位水文鉴定;资料整理、编写报告,提交勘察成果。
计算公式为
(2)设计费是指项目法人委托有资质的设计机构按照工程设计规范要求,编制建设项目初步设计文件、施工图设计文件、施工图预算、非标准设备设计文件、竣工图文件等,以及设计代表进行现场技术服务等所支付的费用。
计算标准:依据国家行政主管部门颁发的工程勘察设计收费标准计算。
根据国家计委、建设部颁布的《工程勘察设计收费管理规定》(计价格〔2002〕10号),电力工程设计的工作范围包括编制和提供初步设计文件、施工图设计文件、非标准设备设计文件、施工图预算文件、竣工图文件等。
计算公式为
其他设计费是指除基本设计费包括的费用外,根据工程设计实际需要或者项目法人要求,设计单位提供相关服务收取的费用,包括总体设计费、主体设计协调费、采用标准设计和复用设计费、非标准设备设计文件编制费、施工图预算编制费、竣工图文件编制费。其中,
4.设计文件评审费
设计文件评审费是指项目法人根据国家有关规定,对工程项目的设计文件进行评审所发生的费用。按其内容分为可行性研究设计文件评审费和初步设计文件评审费。
计算公式为
设计文件评审费=可行性研究设计文件评审费+初步设计文件评审费 (2-4-49)
可行性研究设计文件评审费是指项目法人委托有资质的评审机构,依据法律、法规和行业标准,从政策、规划、技术和经济等方面对工程项目的必要性和可行性进行全面评审并提出可行性评审报告所发生的费用。计算标准见表2-4-17。
初步设计文件评审费是指项目法人委托有资质的咨询机构依据法律、法规和行业标准,对初步设计方案的安全性、可靠性、先进性和经济性进行全面评审并提出评审报告所发生的费用。计算标准见表2-4-30。

表2-4-30 送电线路工程设计文件评审费费用标准
注1:同塔双回线路工程(段)乘以1.8系数。
注2:覆冰20mm及以上线路工程(段)乘以1.3系数。
注3:设计风速超过35m/s时,乘以1.1系数。
注4:直流送电线路工程乘以1.2系数。
注5:500kV采用630mm2及以上大截面导线时乘以1.2系数。
注6:送电线路长度不足5km的按5km计算;送电线路长度按本期本电压等级总长度计算,不得分段计费。
5.项目后评价费
项目后评价费是指根据国家行政主管部门的有关规定,项目法人为了对项目决策提供科学、可靠的依据,指导、改进项目管理,提高投资效益,同时为政府决策提供参考依据,完善相关政策,在建设项目投产后对项目的决策、设计、建设管理、投资效益等方面进行综合分析、评价所支出的费用。
计算公式为
费率标准:220kV及以下送变电工程0.5%,330kV及以上送变电工程0.35%。在实际过程中,项目是否需要做后评价,由项目的投资决策机构决定。
6.工程建设监督检测费
工程建设监督检测费是指根据国家行政主管部门及电力行业的有关规定,对工程质量、环境保护、水土保持措施、特种设备(消防、电梯、压力容器等)安装进行监督、检验、检测所发生的费用。主要费用项目包括工程质量监督检测费、特种设备安全监测费、环境监测验收费、水土保持项目验收及补偿费、桩基检测费。
计算公式为
(1)工程质量监督检测费
工程质量监督检测费是指根据电力行业有关规定,由国家行政主管部门授权的电力工程质量监督机构对工程质量进行监督、检查、检测所发生的费用。
计算公式为
费率标准:架空送电线路工程取0.23%,电缆线路工程取0.35%,系统通信工程取0.18%。
(2)特种设备安全检测费
特种设备安全检测费是指根据国务院《特种设备安全监察条例》规定,委托特种设备检验检测机构对工程所安装的特种设备进行检验、检测所发生的费用。
计算标准:500kV直流换流站按3万元/站计列。
(3)环境监测验收费
环境监测验收费是指根据国家环境保护法律、法规,环境检测机构对工程建设阶段进行监督检测以及对工程环保设施进行验收所发生的费用。
计算标准:根据工程所在省、自治区、直辖市行政主管部门规定的标准计算。
(4)水土保持项目验收及补偿费
水土保持项目验收费是指根据《水土保持法》及其《实施条例》对电力工程水土保持设施项目进行检测、验收所发生的费用;水土保持补偿费是指根据《水土保持法》及其《实施条例》对电力工程占用或损坏水土保持设施、破坏地貌植被、降低水土保持功能以及水土流失防治等给予补偿所发生的费用。
计算标准:根据工程所在省、自治区、直辖市行政主管部门规定的标准计算。
(5)桩基检测费
桩基检测费是指项目法人根据工程需要,组织对特殊地质条件下使用的特殊桩基进行检测所发生的费用。
计算标准根据工程实际情况确定。
7.电力建设标准编制管理费
电力建设标准编制管理费是指根据国家有关规定,为保证电力工程各项标准、规范的测定、编制和管理工作正常进行,需向电力行业标准化管理部门缴纳的费用。
计算公式为
8.电力工程定额编制管理费
电力工程定额编制管理费是指根据国家行政主管部门规定,为保证电力工程建设预算定额、劳动定额的测算、编制和管理工作正常进行,需向电力行业工程定额(造价)管理部门缴纳的费用。
计算公式为
(四)分系统调试及整套启动试运费
分系统调试及整套启动试运费包括分系统调试、整套启动试运费和施工企业配合调试费。
计算公式为
1.分系统调试费
分系统调试费是指工艺系统安装完毕后进行系统联动调试所发生的费用。
计算标准按照电力行业调试定额执行。(www.daowen.com)
2.整套启动试运费
整套启动试运费是指输变电工程项目投产前进行整套启动试运所发生的费用。
计算标准按照电力行业调试定额执行。
3.施工企业配合调试费
施工企业配合调试费是指输变电工程整套启动试运阶段,施工企业按照专业配合调试所发生的费用。
计算公式为
费率见表2-4-31。

表2-4-31 施工企业配合调试费费率
(五)生产准备费
生产准备费是指为保证工程竣工验收合格后能够正常投产运行提供技术保证和资源配备所发生的费用,包括管理车辆购置费,工器具及办公家具购置费,生产职工培训及提前进场费。
1.管理车辆购置费
管理车辆购置费指生产运行单位进行生产必须配备车辆的购置费用,包括车辆原价、运杂费及车辆附加费。
计算公式为费率见表2-4-32。
表2-4-32 管理车辆购置费费率
车辆购置的具体品种及数量,由概算审批单位在上述计算标准所确定的投资范围内核定,在概算书中明确。
2.工器具及办公家具购置费
工器具及办公家具购置费是指为满足电力工程投产初期生产、生活和管理需要,购置必要的家具、用具、标志牌、警示牌、标示桩等发生的费用。
计算公式为
费率见表2-4-33。
3.生产职工培训及提前进场费
生产职工培训及提前进厂费指为保证电力工程正常投产运行,对生产和管理人员培训以及提前进场进行生产准备所发生的费用,包括培训人员和提前进场人员的培训费、基本工资、工资性补贴、辅助工资、职工福利费、劳动保护费、养老保险费、失业保险费、医疗保险费、差旅费、资料费、取暖费、教育经费和工会经费等。
表2-4-33 工器具及办公家具购置费费率
计算公式为
费率见表2-4-21。
表2-4-34 生产职工培训及提前进场费费率
(六)大件运输措施费
大件运输措施费是指超限的大型电力设备在运输过程中发生的路、桥加固、改造,以及障碍物迁移等措施费用。
计算标准按照实际运输条件及运输方案计算。
(七)基本预备费
基本预备费是指因设计变更(含施工过程中工程量增减、设备改型、材料代用等)而增加的费用,以及为预防一般自然灾害和其他不确定因素可能造成的损失而预留的工程建设资金。
计算公式为
费率见表2-4-22。
表2-4-35 基本预备费费率
基本预备费的计算基数包括编制年价差。
(八)动态费用
动态费用是指对构成工程造价的各要素在建设预算编制年至竣工验收期间,因时间和市场价格变化所引起价格增长和资金成本增加所发生的费用,主要包括价差预备费和建设期贷款利息。
计算公式为
1.价差预备费
价差预备费是指建设工程项目在建设期间内由于价格等变化引起工程造价变化的预测预留费用。
计算公式为
式中,C为价差预备费;e为年度造价上涨指数;n1为建设预算编制水平年至工程开工年的时间间隔,年;i为从开工年开始的第i年;n2为工程建设周期,年;Fi为第i年投入的工程建设资金。
注:年度造价上涨指数依据国务院综合管理部门及电力行业主管部门颁布的有关规定执行。
2.建设期贷款利息
建设期贷款利息是指筹措债务资金时在建设期内发生并按照规定允许在投产后计入固定资产原值的利息。
计算公式为
注:以工程年度资金使用计划为依据确定贷款额。年利率应根据实际(按年或月)结算利率折算的年利率计算,动态费用计算示例见表2-4-36,2-4-37。
注:1.计划2009年开工,间隔年为2007/2008两年,因此,n1=2。2.以上年度指日历年。

表2-4-36 价差预备费计算表示例

表2-4-37 建设期贷款利息计算表示例
注:1.本表中把开工年度视为概算编制年,由于概算水平年实际为概算编制日历年的前一年,因而可作为利息计算起始年。
(九)案例工程二的其他费用概算表
1.其他费用概算表
见表2-4-38,案例工程二的其他费用概算表。
2.取费计算说明
其他费用中,“预规”中有明确规定的费用按照规定的取费基础和费率进行取费计算;建筑场地征用及清理费、项目建设管理费中的工程保险费、项目建设技术服务费中的勘察设计费以及“预规”中其他费用名录中未包括的其他项目费用(如本案例工程的跨越措施费)等,必须根据工程实际情况,按照有关法律、法规、国家行政主管部门以及省(自治区、直辖市)人民政府规定标准进行计算,或依据业主与相关单位签订的协议(合同)价格确定,或参考同类型工程确定。下面将重点介绍建筑场地征用及清理费的计算。
(1)建筑场地征用及清理费
1)土地征用费
送电线路工程土地征用费是指杆塔占用土地面积的征用相关费用,辅助设施工程中土地征用费计入辅助设施工程费。本案例工程只使用了铁塔。铁塔占地面积计算原则:通常情况下,按基础立柱外边缘每边向外增加1m计,遇有挡土墙、土石方开挖、护坡、排水沟等附属设施处,按实际占地面积征地。
铁塔按截面形状分为正方形和矩形两种,分别简称为方塔和扁塔。铁塔占地面积计算公式如下。
①方塔
式中,A为铁塔根开;B=+1,B为混凝土基础柱宽。
②扁塔
A、C分别为铁塔正侧面根开,B同上。
③举例说明。
某铁塔A、B、C、D腿均使用LZG2026基础,正方形布局,铁塔根开为4.372m,基础立柱为600×600正方形截面,计算其占地面积为
[4.372+2×(0.6÷2+1)]2=48.61(m2)
某铁塔A、B、C、D腿均使用LZG2333基础,矩形布局,铁塔正侧面根开为6.166×5.036m,基础立柱为600×600正方形截面,计算其占地面积为
[6.166+2×(0.6÷2+1)]×[5.036+2×(0.6÷2+1)]=66.94(m2)
④关于砼杆占地面积问题
砼杆占地面积计算原则,不打拉线单杆,杆根外缘向四周延伸2m;打拉线单杆,杆根外缘向四周延伸2m,拉线以拉线入地点为中心向四周延伸1m;不打拉线双杆,横线路方向各向外延伸2m,打拉线双杆再加拉线占地面积(以拉线入地点为中心向四周延伸1m)。
按照上述原则计算砼杆占地面积数值较小,在工程实际中不考虑因砼杆占地面征用土地。按照电力行业主管部门规定,仅计列适当的赔偿费(800~1000元/基,含拉线)。
2)施工场地租用费
本案案例工程无牵张场,组塔场地相关赔偿费用计入青苗赔偿中,此处仅计购买恢复植被用草籽,当时当地市场价为200元/kg。
3)迁移补偿费
本案例工程迁改10kV电力线路1km,按照电力行业主管部门规定补偿标准为10万元/km;迁改220/380V低压线2km,补偿标准为3万元/km。
4)余物清理费
按照工程所在地地方政府建委(拆迁办)规定标准执行,本案例工程计入房屋拆迁费中,不单独计列。
5)送电线路走廊赔偿费
①青苗赔偿
青苗赔偿是送电线路走廊赔偿费的重要组成部分,关系着线路工程沿线居民的切身利益。青苗赔偿包括因主材运输及砂石堆放,杆塔组立,导线、避雷线放紧线施工过程等因素导致青苗损毁的赔偿。
参见式2-2-1,青苗赔偿面积计算公式为
S为青苗赔偿面积,亩;L为线路亘长,m;A为计入青苗赔偿的线路走廊宽度,35kV、3m,110kV、4.5m,220kV、6m,330kV、7m,500kV、8m;B为沿线无青苗地段(如铁路、公路、河流、成片林木区、果园、茶地等)占全线长度比例。
本案例工程中无青苗地段占全线长度比例为40%,参照同类型工程赔偿单价为2.5元/平方米。
②林木砍伐赔偿
统计需砍伐的种类及数量,分成片林木区及零星林木,又分为国家森林公园、防护林带、用材林、原始森林。本案例工程分为果树(主要是柑橘树)、松柏树及杂树两类,工程所在地地方政府林业局规定标准一般较低,且不能及时根据市场价格调整,实际执行与林木所有权人的协议价。参照近期同类型工程赔偿标准为果树120元/棵·年,赔偿年限为3年;松柏树及杂树50元/颗。
③房屋拆迁费
按照地方行业主管部门规定,220kV架空线路工程边线垂直投影2.5m内建筑物均需拆迁。由设计人员量测并编制“房屋拆迁卡”,统计房屋拆迁量;工程所在地地方政府建委(拆迁办)规定标准为420元/m²。
6)通信设施防送电线路干扰措施费
本案例工程迁改通信线1.5km,与产权单位协议价格为1.5万元/km。
(2)项目建设管理费
1)查表2-4-26,220kV及以下架空线路工程的建设项目法人管理费费率为1.35%;
2)查表2-4-27,330kV及以下架空线路工程的招标费费率为0.45%;
3)查表2-4-28,220kV架空线路工程以平地、丘陵为标准地形,工程监理费为1万元/km,山地乘以1.1的系数。本案例工程地形比例为:平地7.4%,丘陵51.4%,山地41.2%。因此工程监理费标准为
1×(7.4%+51.4%)+1.1×1×41.2%=1.0412(元/km)
4)工程保险费
工程保险费应根据项目法人要求及工程实际情况,按照与保险公司协议价格确定。本案例工程参照同类型工程计列,从基本预备费中支付。
(3)项目建设技术服务费
1)项目前期工作费
项目前期工作费包括可行性研究阶段的项目前期工作费和设计阶段的项目前期工程报告费。初步设计阶段的项目前期工作费根据项目法人与有关单位签订的各项协议费用计列,书中所列费用可作为计算基数。
①查表2-4-29,可行性研究阶段的项目前期工作费费率为11.2%。
②项目前期工程报告费
按照电力行业主管部门规定“输变电项目前期工作费用暂行标准(川电建[2007]436号文)”,项目前期工程报告费包括核准专题报告编制和评审费和其他专题报告编制和评审费。核准专题报告编制和评审费包括环境影响报告及评估费、水土保持专题报告编制和评审费、用地预审费;其他专题报告编制和评审费包括其他专题报告编制和评审费、压履矿评估费、地质灾害评估费、文物评估费、拟使用林地可行性报告费(林堪费)等,详见表2-4-38,此处限于篇幅,不再赘述。
2)知识产权转让与研究实验费,本案例工程不计列。
3)勘察设计费
按照按国家行政部门颁布工程勘察设计收费标准计算勘察设计费,当前执行“工程勘察设计收费管理规定(计价格〔2002〕10号)”。根据该规定计算出来的勘察设计费可作为基数,实际按照工程勘察设计招标价计列。书中列出根据本案例工程实际情况计算得出的勘察设计费基数,详见表2-4-38,此处限于篇幅,不再赘述。
4)设计文件评审费
查表2-4-30,220kV架空线路工程可研设计文件评审费、初步设计文件评审费标准分别为0.22万元/km、0.31万元/km。
5)根据《预标》,220kV架空线路工程项目后评价费费率为0.5%。
6)工程建设监督检测费
①根据《预标》,本案例工程的工程质量监督检测费费率取0.23%。
②环境监测验收费根据“关于规范环境影响咨询收费有关问题的通知(计价格〔2002〕125号)”,水土保持项目验收及补偿费根据“关于开发建设项目水土保持咨询服务费用计列的指导意见(保监〔2005〕22号)”,以及工程所在地政府行政和电力行业主管部门规定的标准计算收费基数,实际按照与有相关资质的咨询评估机构“服务合同(协议)价”执行。因概算编制阶段尚未与相关检测机构签订合同(协议),可参照同类型工程计列,本书中未计列。
7)根据《预标》,本案例工程的电力建设标准编制管理费费率取1.5%。
8)根据《预标》,本案例工程的电力工程定额编制管理费费率取0.12%。
(4)分系统调试及整套启动调试费
按照电力行业调试定额执行,本案例工程不计列分系统调试费,计列整套启动调试费。
查表2-4-31,220kV架空线路工程施工企业配合调试费费率取0.17%。
(5)生产准备费
查表2-4-32、2-4-33、2-4-34,220kV架空线路工程管理车辆购置费费率取0.25%,工器具办公家具购置费费率取0.21%、生产职工培训及提前进厂费费率取0.10%。
(6)其他项目费
其他项目费是指在《预标》其他费用名录中未包括的工程其他项目费,如带电跨越电力线、铁路、公路、江河等采取必要的未包含在安装费中的其他措施费用,或业主要求增加的其他项目费用。
本案例工程包括带电跨越电力线路和跨越嘉陵江相关措施费,查表2-4-11或按照电力行业主管部门规定执行,详见表2-4-38,此处限于篇幅,不再赘述。
(7)编制年价差
材机调整,执行电力行业主管部门规定“关于发布四川地区工程概预算定额价格水平调整系数的通知川电定造〔2008〕6号”,220kV架空线路工程定额材机调整系数取22.90%。
装置性材料价差按照当时当地本案例工程耗用的装置性材料价差计列。
(8)基本预备费
查表2-4-35,220kV及以下架空线路工程在初步设计阶段的基本预备费费率取2.5%。
(9)动态费用
价差预备费,因本案例工程设计到施工阶段时间差极短,施工周期短,不计列。建设期贷款利息按照工程实际发生计列,本案例工程参照同类型工程计列。
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
