编制单位工程概算表的注意事项和流程

单位工程概算表在概算书中占的篇幅最多,包括土石方工程、基础工程、杆塔工程、架线工程、附件工程、工地运输等六个单位工程概算表。

单位工程概算表见表2-4-1,其中主要包括装置性材料费和安装费两类费用,分为单价和合价。编制单位工程概算表时,依据送电线路工程装置性材料统计表、土石方量计算表、工地运输工程量计算表,在“项目名称及规范”栏填入该单位工程安装的装置性材料的名称。若土石方工程和工地运输单位工程没有装置性材料,则填入土石方开挖工程量或工地运输工程量的名称,与此同时,在“单位”和“数量”栏中填入相应数据。查阅适用定额,在“编制依据”栏填入相应的定额子目编号,作为该工程量对应的定额安装基价(即单价)的确定依据。依据定额子目对应的定额安装“基价”,填入“单价”栏中安装费所属“合计、其中工资、其中机械”栏。依据选定的装置性材料预算价格,填入“单价”栏中装置性材料单价。“合价”等于“数量”乘以“单价”。

表2-4-1 架空送电线路单位工程概算表(表三丙)

一般的,表三丙直接填入合价(源于装置性材料统计计算表总价),不反映由单价到合价的计算过程。因为计算安装费时,使用的是装置性材料的设计用量,不包括施工损耗量,装置性材料合价包括施工损耗量。

(一)关于装置性材料费的计算

装置性材料的数量来自工程量统计数据,单价则取自工程所在地当时执行的“送变电工程设备材料信息价”或适用的“电力建设工程装置性材料预算价格”,其余材料按工程所在地当前市场价格计。计算公式为

装置性材料预算价格按照电力行业定额(造价)管理机构公布的装置性材料预算价格或综合预算价格计算,一般由各省电力行业定额(造价)管理机构每季度公布上一季度的《电力建设工程装置性材料预算价格》。现行的装置性材料预算价格为上一季度价格水平,与现行的“电力建设工程预算定额”和“电网工程建设预算编制与计算标准”配套使用。材料到场检验试验费已包括在施工单位的企业管理费中。

(二)关于安装费的计算

单位工程概算表中的安装费包括定额直接费、地形调增、人工费调整和材机调整,它和装置性材料费相加构成直接工程费。安装费的计算公式为

1.定额直接费

定额直接费是安装费的主体部分,包含人工费、材料费(消耗性材料费)、机械费。计算公式为

定额安装基价简称定额基价或基价,样例见表2-4-2,摘自《电力建设工程预算定额》(第四册)《送电线路工程》(2006年版)。

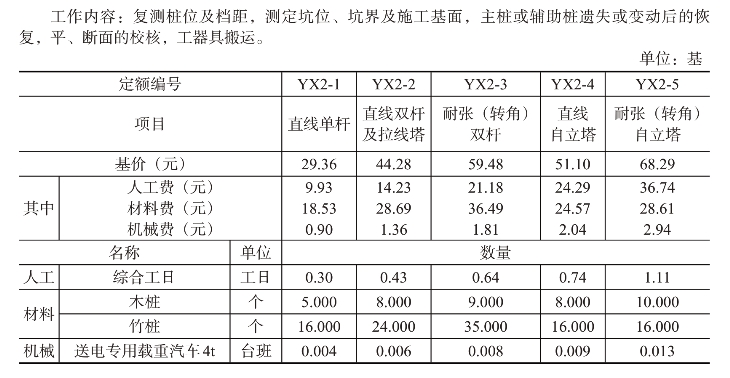

表2-4-2 线路复测及分坑定额子目样例表

(1)人工费已包含在定额基价内,见表2-4-2。根据送电线路工程预算定额(2006年版),定额的人工包括基本用工和其他辅助用工,不分工种、等级,均以综合工日表示;综合工日单价即定额基准工日单价,送电线路工程基准工日单价为33.1元/工日,其中已包括工资性补贴2.4元/工日。

(2)材料费,即消耗性材料费,又称计价材料费,一般是指在预算定额中,费用已经计入定额基价的材料。消耗性材料费根据定额规定的原则计算,已包含在定额基价内,见表2-4-2。

(3)机械费,即施工机械使用费,按照《电力建设施工机械台班费用定额(2006年版)》规定的原则计算,已包含在定额基价内,见表2-4-2。施工机械台班单价中,已考虑上下班用车;运输车辆的过路过桥费用在材机调整系数中已考虑;未计算运输机械的养路费车船税,应根据各省(自治区、直辖市)规定标准在材机调整中予以考虑;大型施工机械是指起重量40t以上的吊装机械;大型机具的进出场费,按照机械台班定额的规定执行,预算定额中未包括且不属于施工机构转移费范围的,应在临时工程项目中单独列项,套用机械台班定额计算。

2.地形调增

地形调增是指在定额直接费的人工费的基础上调增,调增系数(即综合地形增加系数)见任务2相关内容,表2-2-2。

3.人工费调整

根据《电力建设工程概预算定额价格水平调整办法》(电定总造〔2007〕14号),各地区只调整工资性补贴并计入取费基数。人工费调整金额计算公式为

各年度、各地区工资性补贴金额由各省(自治区、直辖市)电力建设定额站测算,经上级电力建设定额站平衡,报电力工程造价与定额管理总站(简称“定额总站”)核定后发布实施。人工费调整金额应汇总计入概算编制年直接工程费的人工费,作为各项取费的取费基数。

4.材机调整

材机调整是指安装工程定额材料、机械台班费用调整(简称材机调整),是针对定额基价中除人工费之外的材料与机械台班费用进行各地区概算编制水平年与定额基价水平年之间差值的调整。材机调整系数计算公式为

送电线路工程分750kV、500kV(含直流)、330kV、220kV、110kV及以下五个电压等级,分别测定各电压等级典型工程的材料及机械品种(见表2-13)的材机调整系数。材机调整系数由各省(自治区、直辖市)电力建设定额站测算,经上级电力建设定额站平衡,报电力工程造价与定额管理总站(简称“定额总站”)核定后,于每年第一季度末发布实施。

编制年材料市场价格的取定,按照各省(自治区、直辖市)编制水平年的第三季度材料价格为依据取定。编制年机械台班单价的取定,以《电力建设工程施工机械台班单价费用定额(2006年版)》为依据,水平运输机械需缴纳的养路费、车船使用税,按各地规定一并计入机械台班单价中予以调整;施工机械用油、电的市场价格与定额取定价格之差,按机械品种表(见表2-4-3)中规定的消耗量计入机械台班费用中一并调整。材机价差的计算公式为

在编制概算时,材机价差只计取税金,汇总进入编制年价差,不参与安装工程各项取费。

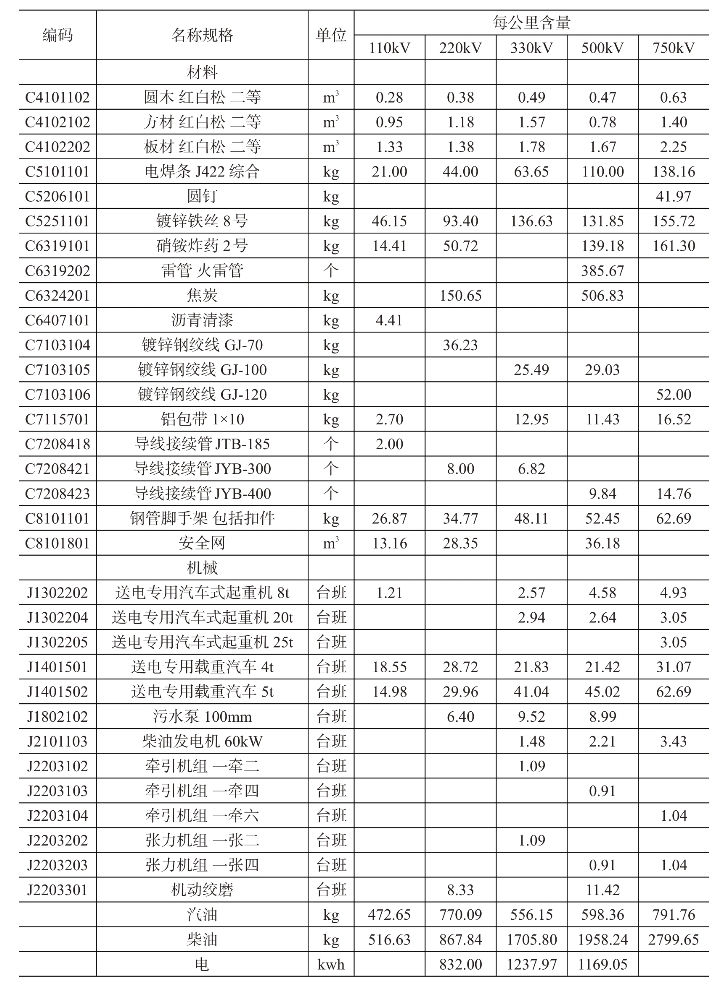

表2-4-3 送电线路典型工程定额材料及机械品种构成表

(三)案例工程二的单位工程概算表

1.土石方工程单位工程概算表

除任务3中确定的土石方量需取费计算外,本单位工程还包括线路复测及分坑工程量的取费计算,见表2-4-4,土石方工程单位工程概算表。

取费计算说明:

(1)具体塔型及数量统计表参见表2-3-9,本案例工程使用铁塔137基,其中直线塔86基、耐张塔51基;再根据表2-3-1,土石方工程量汇总表,查阅《电力建设工程预算定额(第四册送电线路工程2006年版)》“土石方工程”一章,选择合适的定额子目,填入表2-4-4中对应“栏”中。根据表2-4-4中“数量”和“单价”所辖各项数据及式(2-4-3),计算出“合价”所辖各项数据(见表2-4-4,分为“装置性材料”费和“安装费”,安装费又分为合计、其中工资、其中机械三项费用)。

(2)汇总依据各定额子目计算出“合价”栏所辖“安装费”三项费用,得到土石方工程的定额直接费小计。

(3)查表2-2-2,案例工程二综合地形增加系数计算表,得土石方工程(不含机械费)对应的综合地形增加系数为6.69%。因此综合地形增加系数不含机械费,在“定额直接费小计”的“合计”栏数值扣减机械费后乘以6.69%,得“地形调增”安装费各项数据,从表2-4-4中看到,合价—安装费—其中机械对应的地形调增为0。

(4)将“定额直接费小计”和“地形调增”对应栏数据相加,得到定额直接费“合计”数据。

(5)本单位工程无装置性材料。

2.基础工程单位工程概算表

(1)定额使用说明

1)预制基础

底盘安装定额中,如遇有胶结连接的底盘,每基应增加工日:单杆为0.37工日,双杆为0.74工日。“底盘安装”“拉线盘安装”中的“每块重量”,取每组各块重量加权平均的原则计算。三联杆的预制基础安装定额,套相应的单杆定额乘以2.5的系数。“底盘安装”“卡盘安装”“拉线盘安装”定额中,如组合块(每基或每组)超过子目的规定时,可按单块重量和相应组合块的倍数乘以2.0的系数。套筒安装定额中,已包括二次灌浆工作,但未包括基础的底盘安装。如发生时应另外套相应的底盘安装定额。

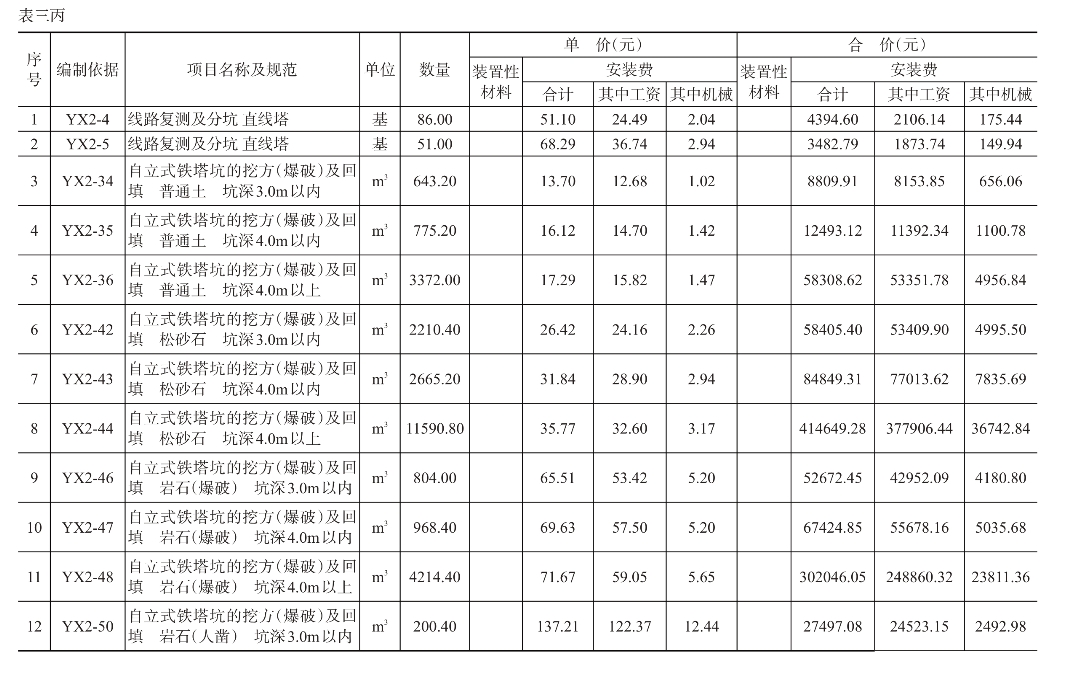

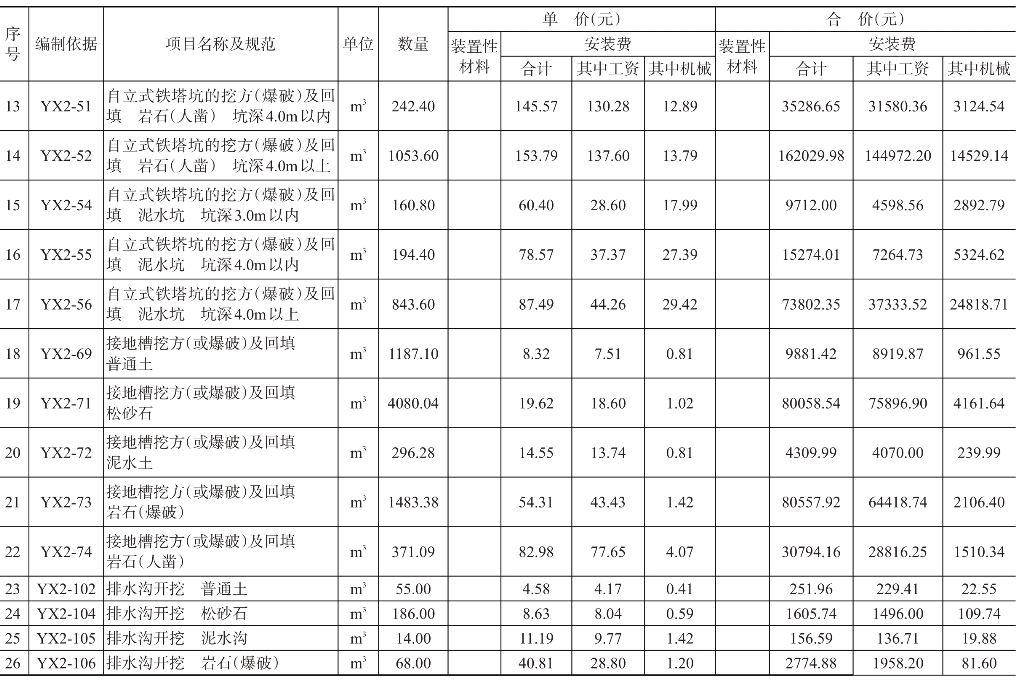

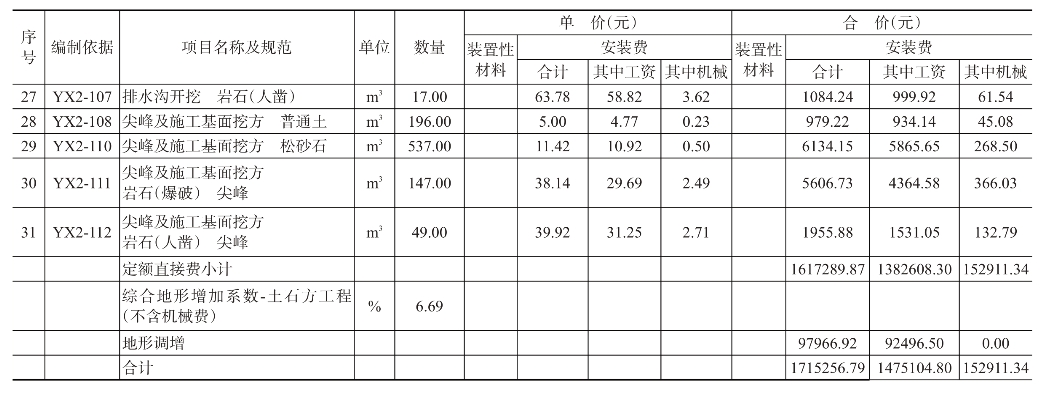

表2-4-4 土石方工程单位工程概算表

续表

续表

2)现浇基础

“现浇基础”定额中的基础垫层,如“铺石”“铺石并灌浆”“铺石并加浇混凝土”“灰土垫层”定额,是以垫层的实际量为计算单位。“混凝土搅拌及浇制(包括商品混凝土浇制)”定额是按照有筋基础计算的,若为无筋基础时定额乘以0.95的系数。混凝土现场浇制中,洗石、养护、浇模用水的平均运距按100m计算,如果运距超过部分可按每立方混凝土500kg的用水量另套“工地运输”定额。混凝土搅拌及浇制(包括商品混凝土浇制)系数调整见表2-4-5。

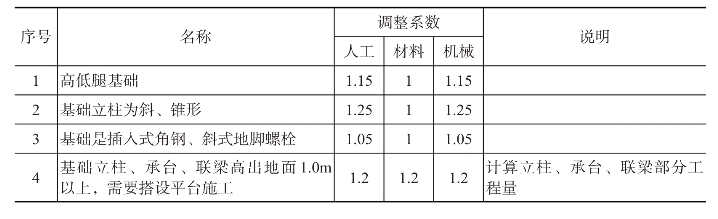

表2-4-5 混凝土搅拌及浇制(包括商品混凝土浇制)系数调整

3)灌注桩基础

灌注桩基础定额中,不包括基础防沉台、承台和框梁的浇制工作;若有,则另套现浇基础定额。不包括余土的清理,需要时另套施工基面挖方和工地运输定额。挖孔桩基础、坑深5m以上岩石嵌固基础套用桩基础混凝土浇灌定额;坑深5m以内岩石嵌固基础套用现浇基础混凝土搅拌及浇制定额。灌注桩基础钻孔定额不足1m按1m计取,孔径超过1m按实际尺寸根据相邻定额步距按插值法进行调整。

4)护坡、挡土墙及排洪沟砌筑

护坡、挡土墙及排洪沟砌筑定额内未包括挖土工作,需要时另套用“土、石方工程”中排水沟挖方定额。锥形护坡和挡土墙内侧如需要填土时,可套用“土、石方工程”中2.0m以内普通土定额和相应的运输定额。浆砌护坡和挡土墙砌筑中的砂浆用量,应按设计规定计算,如设计未做规定时,其砂浆用量为护坡和挡土墙体积的20%计列。

在施工中,存在预制基础和现浇基础时,造成跳跃施工,定额中的人工和机械可按基础总量(含高塔基础、护坡、挡土墙及排洪沟砌筑、基础防腐)乘以跳跃施工1.02的系数。

(2)基础工程单位工程概算表

基础工程单位工程概算表见表2-4-6。

取费计算说明:

1)根据表2-3-5、2-3-7,查阅《电力建设工程预算定额(第四册送电线路工程2006年版)》“基础工程”一章,选择合适的定额子目,填入表2-4-6中对应“栏”中;同理,据表2-4-4,计算出表2-4-6各栏数据。

2)根据表2-4-5,本案例工程中广泛使用高低腿基础和斜柱式基础,混凝土搅拌及浇制安装基价中人工费调整增加系数为0.4(0.15+0.25);同理,机械费调整增加系数为0.4。

3)表2-4-6中计算“地形调增”时不扣减“机械费”。

4)表2-4-6中装置性材料费源于表2-3-5中“拉盘”和“C10、C20”混凝土对应的“总价”栏合计数据。

3.杆塔工程单位工程概算表

(1)定额使用说明

由于杆与塔形式不同,造成跳跃施工,因而可将定额的人工、机械按杆、塔总量(不含高塔及接地)乘以1.02的系数。定额中不包括杆、塔上涂刷交通警示漆及其他航空标志安装。

1)混凝土杆组立

定额以杆型和组合重量的形式表示,已综合考虑了各种电压等级、结构形式、杆高和施工方法。使用时,不能因施工方法的不同而调整定额。使用中如出现三联杆组立,可按每根单杆重量套用相应定额乘以2.5的系数。钢环连接定额只包括钢环的连接与防腐处理。定额不适用于组合杆重在17 t或单杆高在42m以上的电杆组立,如需要时,应按批准的施工组织设计另计。

2)钢管杆组立

定额已综合考虑了各种电压等级、结构形式、杆高和施工方法。使用时,不能因施工方法的不同而调整定额。

3)铁塔组立

定额对直线塔与耐张转角塔、自立塔与拉线塔做了综合考虑,适用于全塔高在70m以内的各种形式的铁塔。紧凑型铁塔、钢管塔组立,按相应的铁塔组立定额的人工、机械乘以1.1的系数。混凝土塔的基础及筒身使用建筑工程预算定额的基础和烟囱部分。塔头部分的支架及横担(型钢)的吊、组装未专列定额,需要时可按塔头的总重量(t)与塔全高(m)的乘积计算工程量,其基价按每吨米5.4元计算,其中人工费占38%、材料费占15%、机械费占47%,并按塔位的所在地另计地形增加系数。

高塔组立时,定额适用于塔全高超过70m的高塔组立。对于全塔每米重量平均超过1.2 t/m时,相应定额人工费和机械费按超重系数调整为

对于铁塔全高超过195m时,以195m高塔组立定额为基数,人工费和机械费按超高系数调整为

4)拉线制作及安装

定额对不同材质和规格已做了综合考虑,它适用于单根拉线的制作与安装,若安装“V”型、“Y”型或双拼拉线时,应按2根计算。定额内拉线上把高度按40m以内考虑,如超过40m时,按每增高10m乘以1.10的系数,杆塔高不足10m按10m考虑。

5)接地安装

定额中不包括接地槽的挖方和填方。接地极长度按2.5m考虑,如长度超过2.5m时,定额乘以1.25的系数。接地极之间的连接套用相应接地体敷设定额。

(2)杆塔工程单位工程概算表(www.daowen.com)

杆塔工程单位工程概算表见表2-4-7。

取费计算说明:

1)根据表2-3-13,查阅《电力建设工程预算定额(第四册送电线路工程2006年版)》“杆塔工程”一章,选择合适的定额子目,填入表2-4-7中对应“栏”中。同理,据表2-4-4,计算出表2-4-7各栏数据。

2)表2-4-7计算“地形调增”时不扣减“机械费”。

3)表2-4-7中装置性材料费源于表2-3-10、2-3-12中“总价”栏合计数据。

4.架线工程单位工程概算表

(1)定额使用说明

1)定额中导线是按三相的交流单回路工程考虑,如遇下列情况时,按相应定额乘以系数调整:

①两相的直流线路工程可按同型号线材截面的定额乘以0.7的系数。

②同塔架设双回、多回线路工程和邻近有带电线路架线施工,定额按表2-4-8系数调整,其中:临近有带电线路架线,边线平行接近的控制距离见表2-4-9。

表2-4-6 基础工程单位工程概算表

表2-4-7 杆塔工程单位工程概算表

2)避雷线及光缆架线单独施工临近有带电线路(主要针对改建线路),按表2-4-8参照单回路调整系数。

3)张力架线定额中已包括牵张设备在施工过程中的装、拆和转移。

4)导线架设定额中综合考虑了耐张杆塔的耐张终端头制作和挂线、耐张(转角)杆塔的平衡挂线、跳线及跳线串的安装等工作,若工程中耐张杆塔每公里实际数量超过基准数量在10%以内时,定额不作调整,超过10%部分,定额基价调整系数按式2-4-9计算。

m=1+n×[B-C×(1+10%)] (2-4-9)

式中,m为耐张杆塔调整系数,保留三位小数;n为架线修正系数,一般放线1.25,张力放线0.52;B为每千米实际耐张杆塔数量,它等于耐张杆塔数量除以线路长度,保留三位小数,如果工程包括两个终端,则耐张杆塔数量减1;C为每千米耐张杆塔基准数量,电压220kV以下按0.250综合取定,电压220kV以上按0.200综合取定。

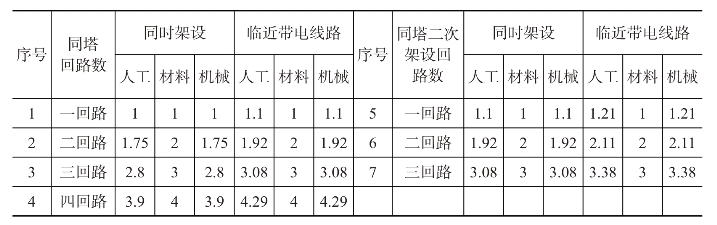

表2-4-8 同塔架设双回、多回线路工程和临近有带电线路架线系数调整表

表2-4-9 临近带电线路架线边线平行接近控制距离表

5)耐张杆塔调整系数如与本章内其他系数同时计列,与其他系数相乘。

6)导线、避雷线、光缆跨越架设

①定额计量单位“处”系指在一个档距内,对一种被跨越物所必须搭设的跨越架而言。如同一档距内跨越多种(或多次)跨越物时,应根据跨越物种类分别套用定额。

②高压电力线跨越不同电压等级的电力线路应按表2-4-10系数调整计算。

表2-4-10 跨越系数调整表

③单根线(避雷线、光缆)跨越架设只适用于单独架设或更换避雷线、光缆时使用,其中:跨越35kV以下电力线按跨越相应电压等级的定额乘以0.25的系数;跨越35kV以上电力线按跨越相应电压等级的定额乘以0.15的系数。

当带电跨越时,带电跨越措施费用按表2-4-11相应电压等级措施费的10%计列。

④本章定额子目中所列电压等级均指待建线路。

⑤本章定额仅考虑因跨越而多耗的人工、材料和机械台班。在计算总体架线工程量,其跨越长度不应扣除。

跨越架设定额不包括被跨越物产权部门提出的咨询、监护、路基占用等。如需要时,可按政府或有关部门的规定另计。

⑥跨越铁路定额如遇电气化铁路时,跨越铁路定额乘以1.2的系数。

⑦跨越电力线定额是按停电跨越考虑的。如需带电跨越,另列带电跨越措施费,按表2-4-11规定计列。如被跨越电力线为双回路、多回路时,措施费均乘以1.5的系数。

表2-4-11 带电跨越措施费用单位:元/处

⑧跨越河流架线定额仅适用于有水的河流、湖泊(水库)的一般跨越。在架线期间,凡属能涉水而过的河道或正值干涸时的河流、湖泊(水库),均不作为跨越河流计。对于水面宽度虽然不大,但属通航河道、必须采取封航手段或水流湍急以及施工难度较大的峡谷,其跨越架线可按审定的施工组织设计,由工程主审部门另行核定。

⑨定额中未列跨越房屋、果园、经济作物的项目。施工中遇到不拆迁的房屋及不砍伐的果园、经济作物等,架线时须采取防护措施,可按下述方法计算。

果园、经济作物按60m为一处,套用跨越低压弱电线路定额乘以0.8的系数。跨越房屋,以独立房屋为一处,套用跨越低压弱电线路定额,房屋高度10m以下乘以0.8的系数,房屋高度10m以上乘以1.5的系数。

⑩跨越架设定额按单回路线路建设考虑,若为同塔同时架设双回路、多回路时,人工、机械均乘以1.5的系数。

7)耦合屏蔽线安装

屏蔽线按良导体考虑。如采用钢绞线作屏蔽线时,消耗材料定额乘以0.2的系数。

8)拦河线安装

定额中不包括拦河线所用器材的运输和混凝土杆的焊接。需要时可套本册“工地运输”和“杆塔工程”钢环焊接的相应定额。

9)光缆测量与接续

①单盘测量在编制初步设计概算时,如果尚未进行光缆招标的工程,可按每轴(盘)4km计算。

②光缆定额是按双窗口测试条件下考虑的,设计要求单窗口时,“接续”有关子目乘以0.85的系数。

③接续工程量按接头的个数计算,只计算架空部分的连接头,前后两段的光纤进线或出线的架构接线盒至通信机房部分按《电力建设工程预算定额第三册电气设备安装工程》执行。

④全程测试定额是按100km为一基本段考虑的,超过100km,每增加50km,其人工、机械增加40%,不足50km按50km计。

(2)架线工程单位工程概算表

见表2-4-12,架线工程单位工程概算表。

取费计算说明:

1)根据表2-0-1、2-3-14,查阅《电力建设工程预算定额(第四册送电线路工程2006年版)》“架线工程”一章,选择合适的定额子目,填入表2-4-12中对应“栏”中。对高压电力线跨越不同电压等级的电力线路时按表2-4-10系数调整计算。同理,据表2-4-4,计算出表2-4-12各栏数据。

2)表2-4-12计算“地形调增”时不扣减“机械费”。

3)表2-4-12中装置性材料费源于表2-3-14中“总价”栏数据。5

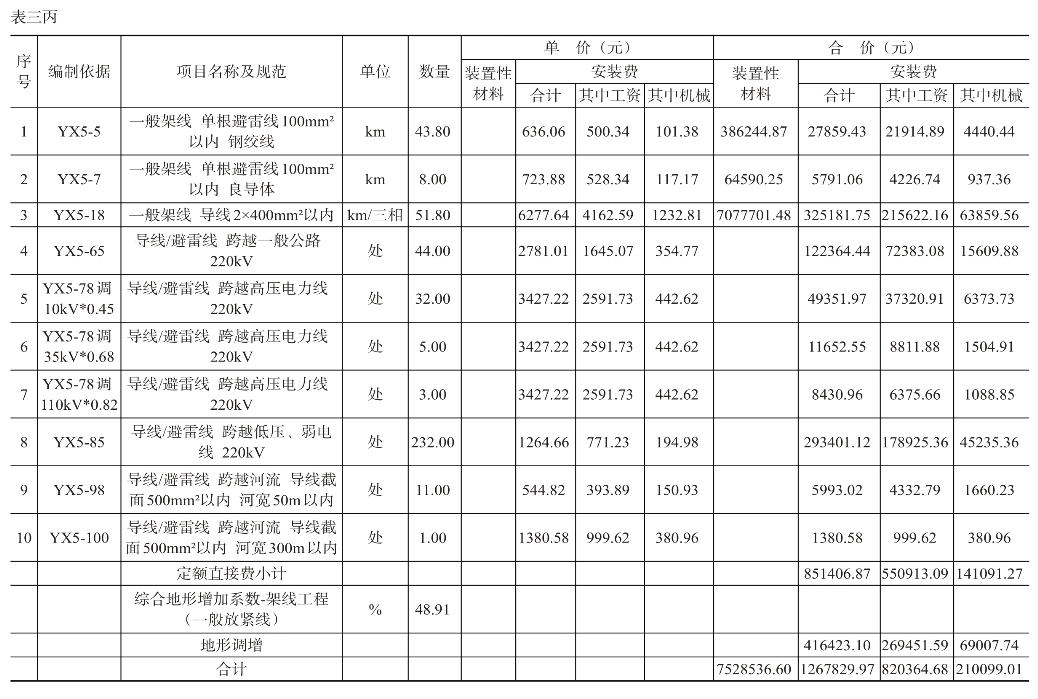

表2-4-12 架线工程单位工程概算表

表2-4-13 附件安装单位工程概算表

表2-4-14 工地运输单位工程概算表

续表

.附件工程单位工程概算表

(1)定额使用说明

1)本章定额中不包括耐张金具及耐张绝缘子串安装。耐张导、地线端头制作,跳线串安装,跨接跳线端头制作及安装,直线转角及换位杆塔地线的绝缘子串安装,以上工作内容均包括在架线工程相关定额子目中。

2)同塔非同时架设多回路或临近有带电线路时,在架设下一回时相应定额人工、机械乘以1.1的系数。

3)阻尼线安装是按一般情况考虑,遇到大跨越、大档距杆塔,需采用超长阻尼线(每相扎花边13个以上)时,其人工、机械按相应定额乘以3.0的系数。

(2)附件工程单位工程概算表

附件工程单位工程概算表见表2-4-13。

取费计算说明:

1)根据表2-3-15,查阅《电力建设工程预算定额(第四册送电线路工程2006年版)》“附件工程”一章,选择合适的定额子目,填入表2-4-13中对应“栏”中。值得注意的是,附件工程对应的定额子目大多是以“单相”为单位,本案例工程共137基铁塔,共计411个“单相”。同理,据表2-4-4,计算出表2-4-13各栏数据。

2)表2-4-13计算“地形调增”时不扣减“机械费”。

3)表2-4-13中装置性材料费源于表2-3-15中“总价”栏合计数据。

6.工地运输单位工程概算表

(1)定额使用说明

1)船舶、拖拉机、汽车运输中均已综合考虑了车、船形式,路面、河流级别和一次装、分次卸等因素,使用定额时不得另行换算。

2)钢管塔按塔材机械运输及装卸相应定额乘以1.3的系数。

3)采用张力架线,线材不计人力运输。

4)计算塔材装卸、运输重量时,铁塔用螺栓、脚钉、垫圈等计入塔材重量。

(2)工地运输单位工程概算表

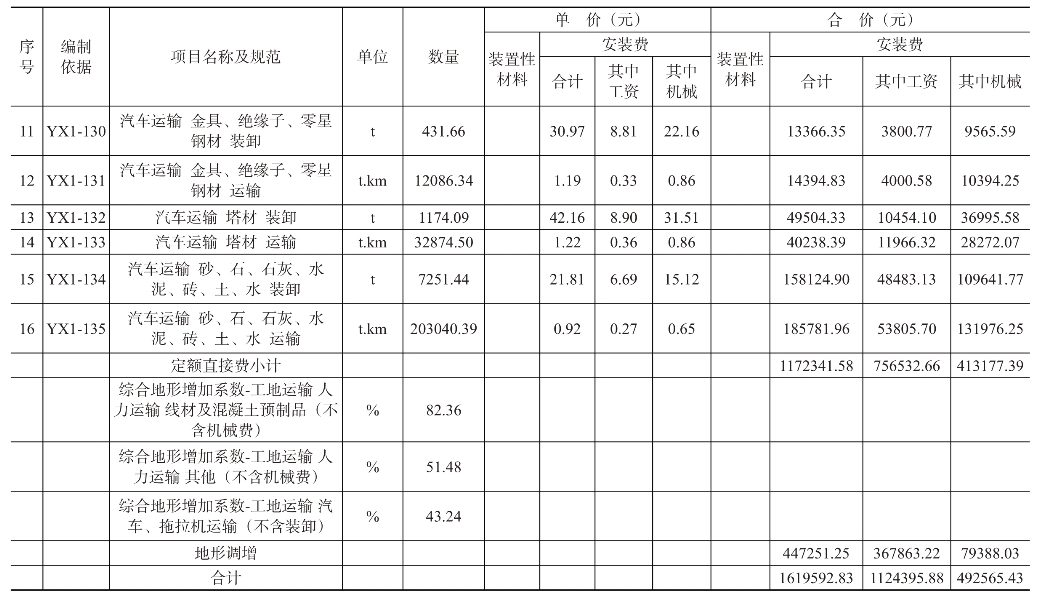

见表2-4-14,工地运输单位工程概算表。

取费计算说明:

1)根据表2-3-19,查阅《电力建设工程预算定额(第四册送电线路工程2006年版)》“工地运输”一章,选择合适的定额子目,填入表2-4-14中对应“栏”中。同理,据表2-4-4,计算出表2-4-14各栏数据。

2)表2-4-14计算“地形调增”时,人力运输“线材及混凝土制品”和“其他”的综合地形增加系数是不同的,都需要扣减“机械费”;汽车运输不调增“装卸”部分费用,只调增“运输”部分费用,不扣减“机械费”。

3)本单位工程无装置性材料。
