建设预算费用构成及调整说明

时间:2023-05-23 理论教育 版权反馈
【摘要】:按照《预标》规定,送电线路工程建设预算费用由安装工程费、其他费用和动态费用构成,其中前两项之和称为静态投资。对编制工程建设预算时已发生变化、或应项目法人提出要求对其中部分费用进行调整或作补充的部分,编制单位应予以具体说明原因,并提供调整的充分依据;在《预标》之外确有必要增列的费用项目,必须以国家行政主管部门、各省人民政府的规定为依据,经电力行业定额(造价)管理机构确认后计列。

建设预算费用构成及调整说明

工程建设概算是初步设计阶段编制的工程建设预算。编制工程建设预算时,首先应制定统一的编制原则,确定统一的编制依据。编制原则的内容包括编制范围、价格水平年,定额、价格、取费标准的取定原则等。编制依据包括:工程量计算依据,人工、材料、机械等消耗量计算的依据(定额或指标),人工、材料、机械、设备等价格采用的依据、价格水平调整依据以及取费计算标准等。工程量的计算,应执行《预标》中的建设预算项目划分,根据定额(指标)所规定的工程量计算规则,按照设计图纸标示数据计算;采用的定额或指标必须是编制年现行适用的;人工、材料及机械价格以电力行业定额(造价)主管部门颁布的定额及相关规定为依据,并结合项目所在省(自治区、直辖市)的价格调整规定计算;取费计算标准应执行《预标》中的预算费用构成及计算标准,与所采用的定额或指标相匹配。

工程建设预算编制工作,也称为“工程造价的确定与控制”,是指依据设计确定的某工程的建设工程量,进行取费相关系列计算,在此基础上履行编制、校核、审核和批准程序,确定工程合理投资金额的工程造价活动。编制人员被称为“工程造价员、工程造价师”,统称工程造价人员。在工程造价确定活动中,要求工程造价人员努力提高自身业务水平,按相关造价文件的规定如实地编制工程概(预)算,采用合理的取费计算方式,提高所编工程建设预算的准确度。严禁在工程造价活动中高估冒算、弄虚作假,对严重违规者将按有关规定予以注销其执(从)业资格或不再续期注册。

按照《预标》规定,送电线路工程建设预算费用由安装工程费、其他费用和动态费用构成,其中前两项之和称为静态投资。对编制工程建设预算时已发生变化、或应项目法人提出要求对其中部分费用进行调整或作补充的部分,编制单位应予以具体说明原因,并提供调整的充分依据;在《预标》之外确有必要增列的费用项目,必须以国家行政主管部门、各省(自治区、直辖市)人民政府的规定为依据,经电力行业定额(造价)管理机构确认后计列。送电线路工程建设预算按费用性质不同分为安装工程费、辅助设施工程费和其他费用。架空线路工程的工地运输、土石方工程、基础工程、杆塔组立、架线、附件安装统称为安装工程,是针对线路工程本体的安装工程。

工程建设预算由编制说明、工程概况及总预算表(表一)、专业汇总预算表(表二)、单位工程预算表(表三)、其他费用预算表(表四)、主要技术经济指标表(表五)、建设场地征用及清理费用预算表(表七)以及相应的附表、附件组成,并应有预算造价水平分析。送电线路工程建设预算内容组成见表2-1-1。(www.daowen.com)

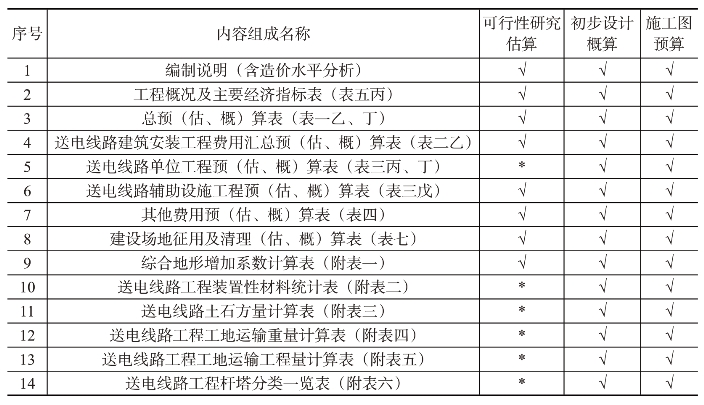

表2-1-1 送电线路工程建设预算成品内容表

注:“*”标示内容作为编制单位的原始资料,可不出版;相关表格见附表。

建设预算的其他费用附表应完整,包括价差预备费计算表、建设期贷款利息计算表(可行性研究估算可不附)、编制年价差计算表等,还应有必要的附件。附件包括外委设计项目的建设预算表,特殊项目的依据性文件及建设预算表等。

免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
