架空线路工程的所用定额选择2016版《20kV及以下配电网工程预算定额》(第三册架空线路工程)。该定额于2017年1月3日由国家能源部发布,是现行配电网工程概预算的基础依据。定额基准工日单价为:普通工43.0元/工日,建筑工程技术工61.0元/工日,安装专业技术工65.0元/工日。线路专业技术工为68.0元/工日,带电作业技术工为120.0元/工日
土石方工程、基础工程属于建设工程项目,依据定额完成建筑工程单位工程预算表。而杆塔工程、架线工程、杆上变配电装置属于安装工程,依据定额完成安装工程单位工程预算表。
(一)土石方工程
依据定额,土石方工程内容包括线路复测及分坑,电杆坑、拉线坑、自立式铁塔坑的挖方(或爆破)及回填,接地槽的挖方(或爆破)及回填,排水沟开挖,尖峰及施工基面挖方。其中,该项目涉及的内容有线路复测及分坑,电杆坑、拉线坑的挖方(或爆破)及回填。
1.线路复测与分坑
线路复测与分坑的工作内容包括:复测桩位及挡距,测定坑位、坑界及施工基面,主桩或辅助桩遗失或变动后的恢复,平、断面的校核,工器具的移运。
线路复测与分坑定额如表1-3-1所示。

表1-3-1 线路复测与分坑定额(摘至20kV及以下配电网工程预算定额第三册) 单位:基

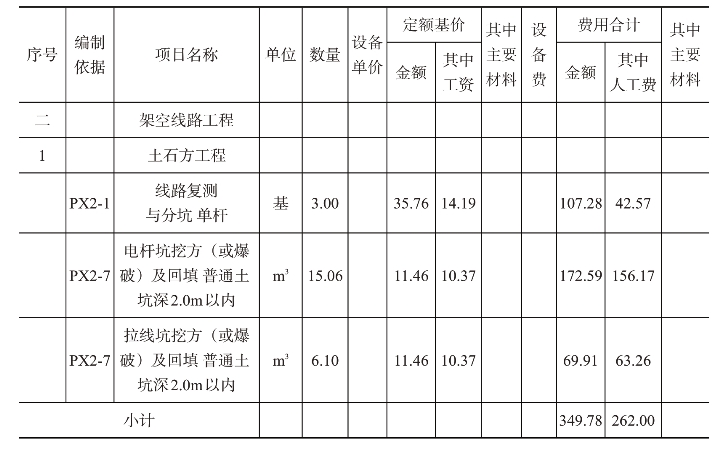

案例工程一中均为单杆,所以选择定额PX2-1,即定额基价35.76元,其中人工费14.19元、定额材料费20.36元、机械费1.21元;将工程量3基带入,计算金额得107.28元。其中人工费42.57元、定额材料费61.08元、机械费3.63元。填入建筑工程单位工程预算表,见表1-3-2。
表1-3-2 土石方工程——单位工程预算表
2.电杆坑、拉线坑、铁塔坑挖方(或爆破)及回填
先根据土质选择定额,再依据所挖土方的坑深选定定额。(案例工程一主要为普通土,选择定额PX2-7,PX2-8,PX2-9,由于电杆坑与拉线坑坑深均在2.0m以内,因而都选定PX2-7(定额基价11.46元,其中人工费10.37元、机械费1.09元),再利用前面计算出的工程量,计算得出:电杆坑计算金额172.59元,其中人工费156.17元、机械费16.42元;拉线坑计算金额69.91元,其中人工费63.26元、机械费6.65元。填入表1-3-2。
通过计算可得到土石方工程的直接人工费是349.78元,其中人工费为262.00元、定额材料费为61.08元、机械费为26.70元。
(二)基础工程
1.工地运输
因为在20kV及以下配电线路工程项目划分中没有将工地运输单独列项,而是分散在各个项目中分别计算,所以在有材料运输的项目中一一统计。基础工程的项目内容包括材料运输,于是将相应材料的工地运输内容添加在该项目中。
(1)定额规定,工地运输定额内容包括人力运输、汽车运输、船舶运输。各种运输方式的平均运距均以“km”为单位,材料重量均以“t”为单位。
(2)人力运输
根据平均人力运距选择所需定额。该工程平均人力运距为200m,选择定额PX1-2;其工作内容是:线路器材外观检查,绑扎及运送,卸至指定地点,运毕返回;单位是:t·km。

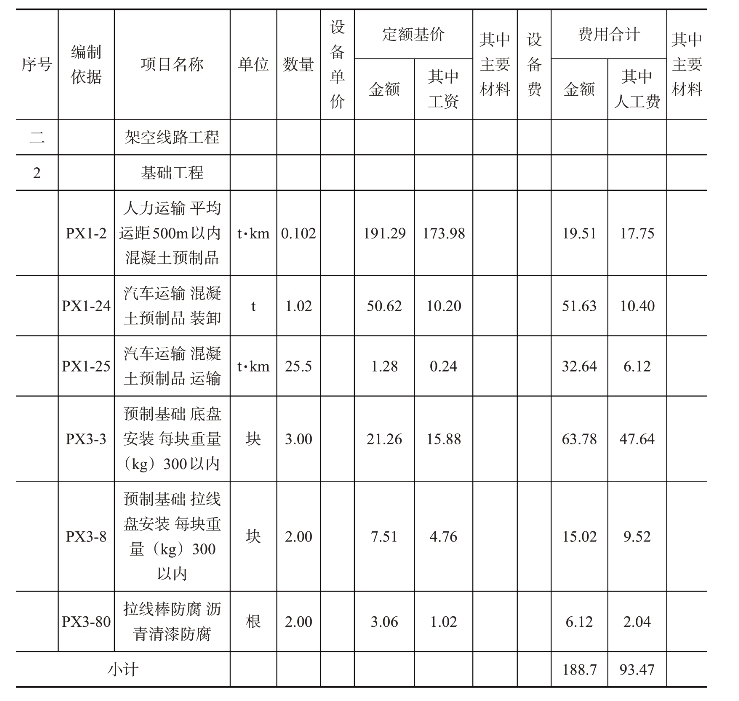

根据运输物品的种类,选定所需定额填入对应的表中,再将前面所计算的工程量填入。在基础工程中运输的主材主要是混凝土预制品(拉线棒属于零星钢材类,但工程量太小,仅0.01t,在其放到杆塔工程工地运输一起统计),选定定额编号为PX1-2,前面已经算出其运输重量为1.02t,运距为0.1km,即为0.102t·km,得出费用19.51元,其中人工费17.75元、机械费1.76元。填入表1-3-3中。
(3)汽车运输
汽车运输定额内容包括装卸,运输。直接根据运输物品的种类,选定所需定额填表。因为运输的是混凝土预制品,所以选择定额PX1-24,PX1-25,带入其工程量(运输重量1.02t、运距25km)得出汽车运输及装卸的金额为84.27元,其中人工费16.52元、材料费0.52元、机械费67.23元。填入表1-3-3中。
2.预制基础
预制基础包括底盘和拉线盘安装两部分,根据底盘单块重量为274kg,选择定额PX3-3,即底盘每块重量300kg以内;拉线盘(96kg)选择PX3-8(拉线盘每块重量200kg以内),根据其工程量计算出预制基础金额为78.80元,其中人工费57.16元、机械费21.64元。填入表1-3-3中。
3.拉线棒防腐
拉线棒防腐根据其防腐方式选择PX3-80(沥青清漆防腐),得出拉线棒防腐的安装费是6.12元,其中人工费2.04元、材料费4.08元。
由前面的计算可以得出基础工程总费用是188.70元,其中人工费93.47元、材料费4.60元、机械费90.63元。填入表1-3-3中。
(三)杆塔工程(www.daowen.com)
定额规定杆塔工程的内容包括木杆组立,混凝土杆组立,撑杆及钢圈焊接,钢管杆组立,铁塔组立,横担及绝缘子安装,拉线制作及安装,接地安装。杆塔工程属于安装工程,其定额的选择及费用的计算填入安装工程单位工程预算表。
表1-3-3 基础工程——单位工程预算表
1.工地运输
(1)人力运输

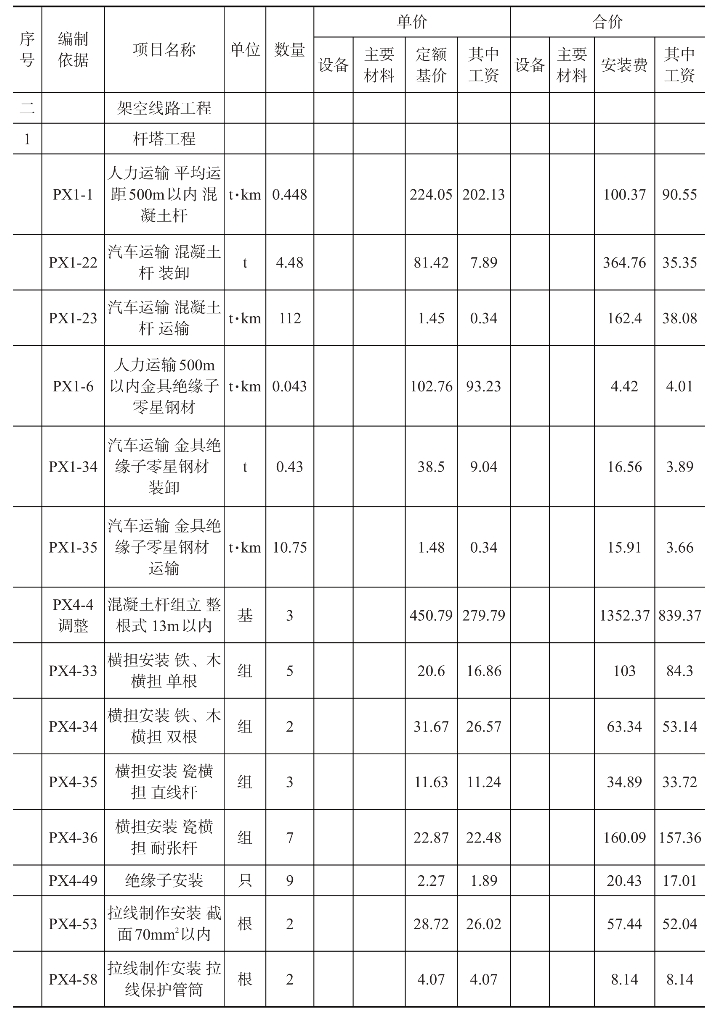

在杆塔组立项目中,运输的材料包括混凝土杆和金具、绝缘子、零星钢材,其中混凝土杆运输定额编号为PX1-1,根据材料汇总表算出其运输重量为4.48t,运距为0.1km,即为0.448t·km,得出费用100.37元,其中人工费90.55元、机械费9.82元;金具、绝缘子、零星钢材运输定额选择PX1-6,案例工程一由于工程量较小,所以把各个项目中的零星钢材均在此进行统计,由主材汇总表可得出其运输重量为0.43t,运距为0.1km,即为0.043t·km,得出费用4.42元,其中人工费4.01元、机械费0.41元。填入表1-3-4中。
(2)汽车运输
汽车运输材料与人力运输一样包括混凝土杆和金具、绝缘子、零星钢材,其中混凝土杆装卸、运输选择定额编号为PX1-22,PX1-23,已知其装卸、运输的重量为4.48t,运距为25km,即为112t·km,得出费用为527.16元,其中人工费73.43元、材料费32.97元、机械费420.76元。装卸、运输选择定额编号为PX1-34、PX1-35,已知其装卸、运输的重量为0.43t,运距为25km,即为10.75t·km,计算出此项费用。填入表1-3-4中。
2.混凝土杆组立
案例工程一为整根式12m混凝土杆,选择定额PX4-4,定额规定线路一次施工工程量按5基以上电杆考虑的,如5基以内者,其人工、机械定额乘以系数1.3;所以在此进行定额调整。定额人工费调整为:215.22×1.3=279.79(元),机械费调整为:128.19×1.3=166.65(元),定额调整为450.79元。杆塔工程工程量为3基,可得出混凝土杆组立金额为1352.37元,其中人工费839.37元、材料费13.05元、机械费499.95元。填入表1-3-4中。
3.横担及绝缘子安装
案例工程一需要安装5组单根横担,双根横担2组;合成绝缘横担10只,耐张绝缘子9串。所以选择定额PX4-33、PX4-34、PX4-35、PX4-36、PX4-49,算出其费用为381.75元,其中人工费345.53元、材料费33.52元、机械费2.7元。填入表1-3-4中。
4.拉线制作及安装
案例工程一需要安装2组拉线,根据拉线的截面选择定额PX4-53(截面70mm2以内),PX4-58,算出拉线制作及安装项目金额是65.58元,其中人工费60.18元,材料费5.4元。填入表表1-3-4。
5.接地安装

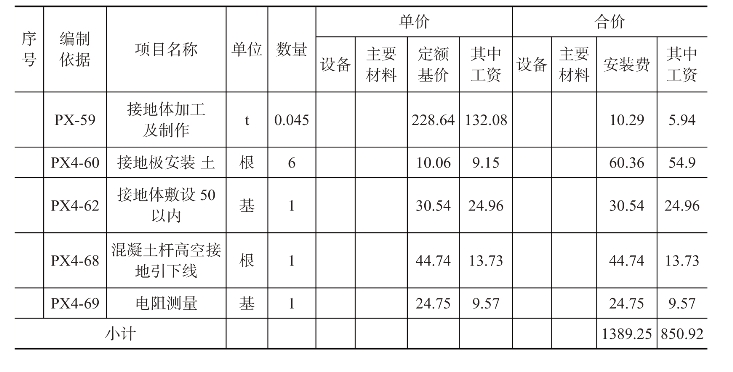

案例工程一的接地一处,选择定额PX-59(接地体加工及制作),PX4-60,PX4-68,PX4-69,再带入工程量计算出所需金额并填入表1-3-4中。
(四)架线工程
1.工地运输
(1)人力运输
在架线工程中,运输的材料包括线材和一些金具、零星钢材,其中金具、零星钢材运输已放在杆塔工程中计算,线材的运输定额编号为PX1-5,根据材料汇总表算出其运输重量为0.19t,运距为0.1km,即为0.019t·km,得出人力运输金额为5.42元。其中人工费4.86元、机械费0.56元。见附录1表三甲。
表1-3-4 杆塔工程——单位工程预算表
续表
(2)汽车运输
线材的汽车运输与装卸定额为PX1-32、PX1-33,根据其工程量算出运输金额为23.12元,其中人工费3.76元、材料费0.23元、机械费19.13元。见附录1表三甲。
2.导线架设
根据线路的种类和截面选择相应的定额。案例工程一采用JKLYJ-10kV-50绝缘导线,选择定额PX5-17(绝缘铝绞线截面95以内),根据前面计算的工程量算出此项金额为340.01元,其中人工费215.77元、材料91.68费、机械费32.56元。由于导线跨越公路1处,跨低压380V线路1处。选择定额PX5-40(导线跨越电力、公路、通信),可算出导线跨越金额为1095.14元,其中人工费700.30元、材料费325.52元、机械费69.32元。见附录1表三甲。
(五)杆上变配电设备安装
根据杆上安装的设备选择定额。案例工程一安装了断路器、避雷器、隔离刀闸,电流互感器,选择定额PX6-13,PX6-14,PX6-16,PX6-24,而干式变压器参考电气设备安装工程定额PD1-7(10kV干式变压器安装容量500kVA以下),再根据工程量算出安装金额。见附录1表三甲。
