制订预算及其相关内容

时间:2023-05-23 理论教育 版权反馈
【摘要】:知识点一 制订预算是汇总所有单个活动或工作包的估算成本,建立一个经批准的成本基准的过程。制订预算过程的输入:成本管理计划、范围基准、活动成本估算、估算依据、项目进度计划、资源日历、风险登记册、协议、组织过程资产。项目预算包括经批准用于项目的全部资金。由于成本基准中的成本估算与进度活动直接关联,因此就可按时间段分配成本基准,得到一条S曲线。根据《PMBOK指南》第214页图7-9,成本基准是一条S曲线。

制订预算及其相关内容

知识点一 制订预算是汇总所有单个活动或工作包的估算成本,建立一个经批准的成本基准的过程。本过程的主要作用是,确定成本基准,可据此监督和控制项目绩效。制订预算过程的输入:成本管理计划、范围基准、活动成本估算、估算依据、项目进度计划、资源日历、风险登记册、协议、组织过程资产。工具与技术:成本汇总、储备分析、专家判断、历史关系、资金限制平衡。输出:成本基准、项目资金需求、项目文件更新。项目预算包括经批准用于项目的全部资金。成本基准是经过批准且按时间段分配的项目预算,但不包括管理储备。(《PMBOK®指南》第208~209页,该过程的输入、工具与技术和输出见《PMBOK®指南》第208页图7-6,该过程的数据流向图见《PMBOK®指南》第209页图7-7。)

解读 制订预算从汇总单个活动或单个工作包的估算成本开始,到形成成本基准结束;因此,成本汇总是制订预算的工具与技术,不是估算成本的工具与技术。

知识点二 汇总各项目活动的成本估算及应急储备,得到相关工作包的成本。汇总各工作包的成本估算及其应急储备,得到控制账户的成本。汇总各控制账户的成本,得到成本基准。由于成本基准中的成本估算与进度活动直接关联,因此就可按时间段分配成本基准,得到一条S曲线。在成本基准之上增加管理储备,得到项目预算。(《PMBOK®指南》第213页)

解读 根据《PMBOK®指南》第213页图7-8,工作包成本=活动成本估算+活动应急储备;控制账户成本=工作包成本估算+应急储备;成本基准等于所有控制账户成本之和;项目预算=成本基准+管理储备(如图7-2)。根据《PMBOK®指南》第214页图7-9,成本基准是一条S曲线。(www.daowen.com)

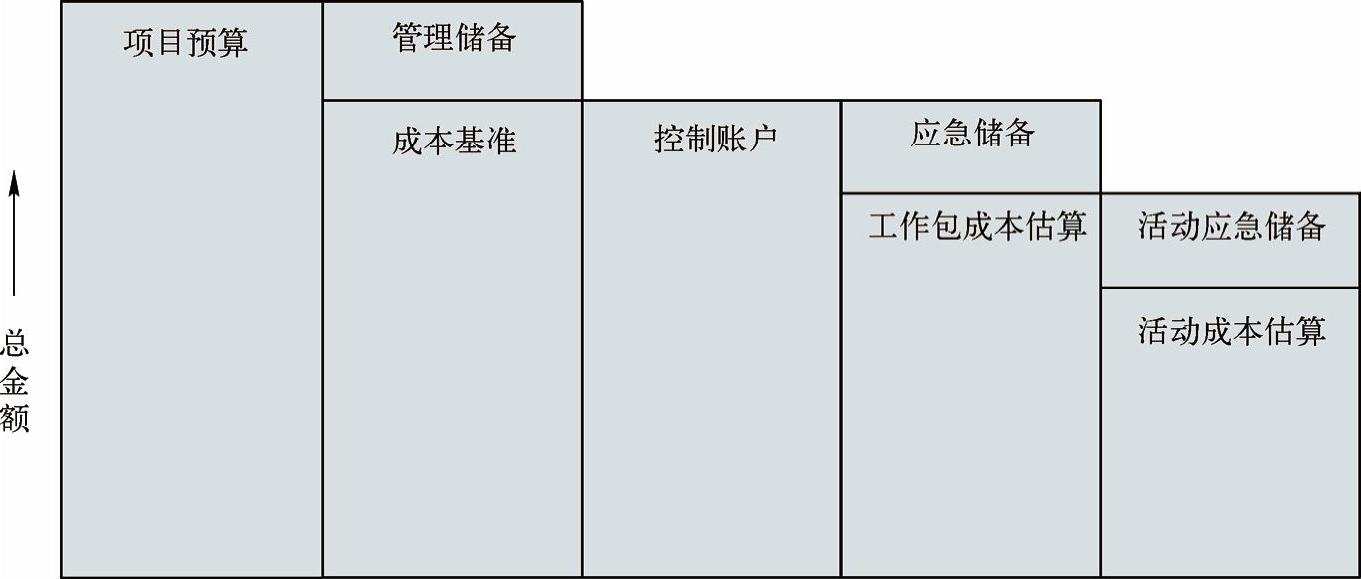

图7-2 项目预算的组成部分
