某框架多层住宅楼工程施工组织总设计成果及进度计划

时间:2023-05-21 理论教育 版权反馈
【摘要】:4.进度计划,使用倒推法制定施工总进度计划,并绘制横道图和网络图。本建筑位于城郊区,交通方便,场地已三通一平,东南面距离主要公路10 m,西面距离原有建筑12.0 m,北面为小区规划住宅区,可作为施工用地。工程施工期间,最低气温5 °C,最高气温约35 °C。

某框架多层住宅楼工程施工组织总设计成果及进度计划

任务书

一、实训目的

建设项目组织与管理课程实训是该课程教学的一个重要组成部分,是巩固和深化理论知识与工程实践有机结合的重要环节;通过实训,学生能比较系统地掌握单位工程施工组织设计的基本内容、基本方法和设计步骤,提高学生施工组织和管理的能力,对于一般的土建单位工程施工,能运用所学的建筑施工组织知识编制工程概况、施工方案、明确施工顺序和各工序之间的逻辑关系,绘制横道图进度计划和网络图进度计划;为毕业综合实训及从事建筑施工技术和管理工作打下基础。

二、实训内容和要求

(一)主要内容

本工程采用《建设工程施工合同示范文本》的格式和内容,本工程的工程量已给出。施工组织总设计的内容应当包括以下内容:

1.项目概况

项目概况应包括:项目的建筑与结构特点、功能要求与设计标准;场地环境分析与施工条件;项目管理特点与总体要求等,并配以必要的平面图

2.工作部署

工作部署应当包括:施工程序;项目管理工作总体安排项目的质量、进度、费用和安全目标;资源使用计划(包括劳务、材料、采购、资金流量计划等);专业分包计划等;

3.施工方案

实施方案应当包括:施工项目的组织形式与实施要点;物资采购管理;施工方案及施工管理(包括施工部署,施工流向与施工程序,施工方法、工艺与选比,健康、安全、文明施工内容与监控,环境保护内容与方法等)。

施工项目的组织形式与实施要点中应当包括:

(1)施工项目经理部组织结构图

(2)组织结构中各部门的人员素质要求及数量确定;

(3)项目经理和部门经理的岗位职责(按照质量、成本、进度、安全、合同、文明施工等方面的管理和控制进行落实);

(4)施工项目经理部组织结构及人员配置要体现精干和高效的原则。

4.进度计划,使用倒推法制定施工总进度计划,并绘制横道图和网络图。

5.质量计划

质量计划应当包括质量目标,质量体系,影响质量的因素分析,施工与采购质量控制,质量统计与分析。

6.资源需求计划

资源需求计划应当包括主要材料和周转材料需求计划,劳动力需求计划,预制品订货和需求计划,大型工具、器具需求计划,机电设备需求计划,采购计划等。

7.准备工作计划

准备工作应当包括技术准备,物资准备,劳动组织准备,施工准备,资金准备等。

8.项目现场总平面布置图

项目现场总平面布置图应当包括现场平面布置图及其说明等内容;施工现场的利用要充分,布局要合理;现场平面布置要充分考虑生产、生活设施的用地需要和水、电、交通运输等供应的便利;现场平面布置要满足安全文明施工的需要;临时设施和施工机械的设置要经过计算才能确定;绘图时要遵守制图标准的规定,图幅布局合理,图面主次分明、比例适当、尺寸齐全、清晰整洁,有必要的文字说明。

9.各项目标的控制措施

各项目标的控制措施应当包括:保证进度、质量、成本目标的措施,保证季节施工的措施,安全、健康与环境保护的措施,绿色文明施工措施等。

(二)要求

(1)描述工程概况

(2)确定施工方案,选择分部分项工程施工方法和施工机械,结合工程实际,针对各主要分部分项工程说明施工技术组织措施。

(3)提出保证工程质量、进度、安全施工、降低成本和文明施工的技术组织措施。

(4)绘制横道图施工进度计划,作一张2号图。(www.daowen.com)

(5)绘制一般双代号网络图,计算工序时间参数,要求逻辑关系正确,参数计算准确,置于文本说明书中。

(6)绘制双代号网络图施工进度计划,作一张2号图。

绘制横道图施工进度计划和双代号网络图施工进度计划,2号图纸二张,描图或铅笔图均可,描图要有较详细的底图,线型、文字、图幅要规范,布图合理,图面美观。

三、实训设计资料

1.工程概况

某住宅楼工程,共七层,建筑面积4 180 m2,屋面防水等级三级,耐火等级二级,结构类型框架结构,抗震设防烈度七度,层高2.8 m,檐口标高19.6 m。其平面图、立面图见图9.1、图9.2所示。其完整的CAD图纸请见教材封底二维码中的电子资源。

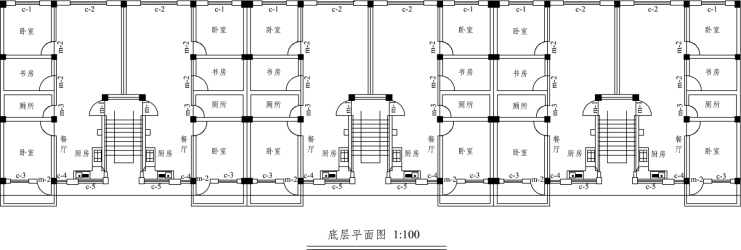

图9.1 底层平面图

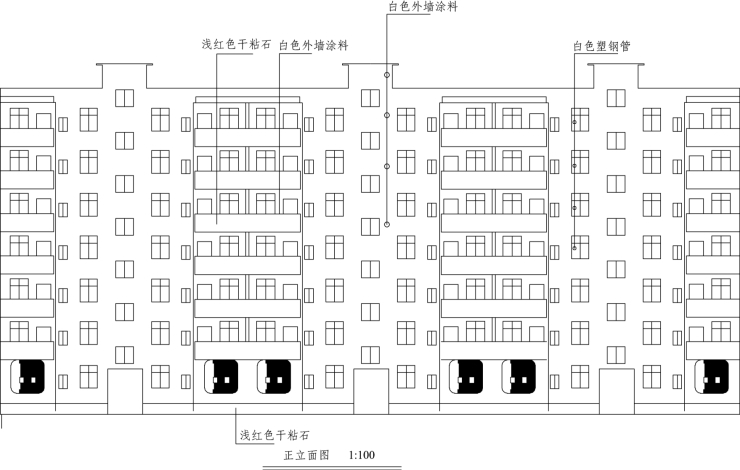

图9.2 正立面图

现场地势较平,自然地坪绝对标高为52.200 m,与室外地坪设计标高一致,根据地质勘察资料,建筑物所在地的地下水位较低,故施工时基底不会出现地下水,基底持力层为粉质黏土土层。

建筑物基础采用天然地基、砖砌条形基础,100厚C15混凝土垫层,基底标高-2.400 m,-0.960 m处设有一道钢筋混凝土基础圈梁,建筑物按六度抗震设防裂度设计,主体结构为砖墙承重,内外墙厚均为 240,单元四个大角,楼梯间四角,均设钢筋混凝土构造柱。在基础、第二、四层楼面及屋面设有钢筋圈梁。楼板为预应力圆孔空心板,屋面防水等级为Ⅱ级。

室内墙面、顶棚均为瓷性涂料水泥砂浆楼地面,厨、厕内墙200×300瓷砖到顶,地面采用防滑地板砖,所有门窗均为木门铝合金窗,外墙的檐口及窗台线、楼梯口的墙面上的做深蓝色面砖,其余外墙面均为白色面砖,所有的木门刷调和漆二遍,楼梯为现浇板式楼梯,楼梯栏杆为φ 14钢筋焊接,钢管扶手。

水电卫设备:给水管、排水管均为UPVC管,陶瓷便器,暗敷电线及普通强、弱电设施安装。

本建筑位于城郊区,交通方便,场地已三通一平,东南面距离主要公路10 m,西面距离原有建筑12.0 m,北面为小区规划住宅区,可作为施工用地。

工程于5月3日开工,日历工期按现行工期定额提前10%~15%左右。估算总工期为180天左右。

工程施工期间,最低气温5 °C,最高气温约35 °C。施工开始后,气温逐日上升,八月初最高,以后开始下降,六月下旬至九月为雨季

2.主要准备工作概况

建设资金已落实,并已拨至建行;

施工合同已经签订,施工许可证已经办理;

施工现场“三通一平”工作已经就绪;

图纸会审和技术交底已经完成;

主要钢材、水泥的货源已落实,并各有一定数量的实物,预制构件均在预制厂制作,运距5 km。建设地点采用现场搅拌混凝土;

施工方已做好开工前的各项准备工作。

3.工程量一览表

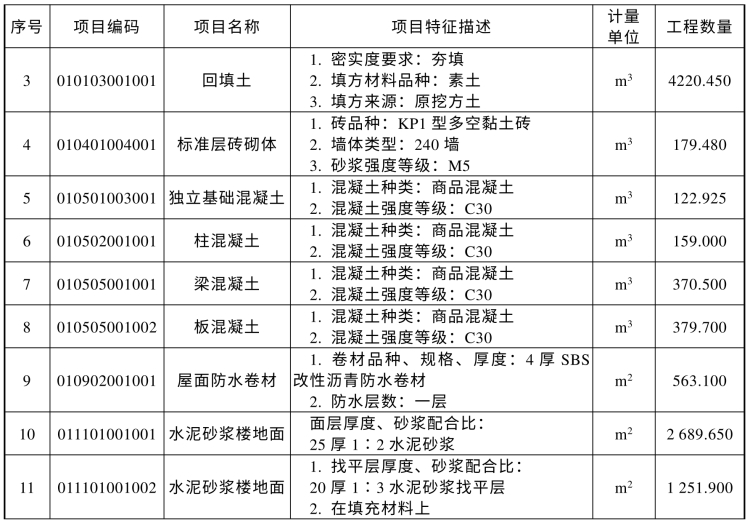

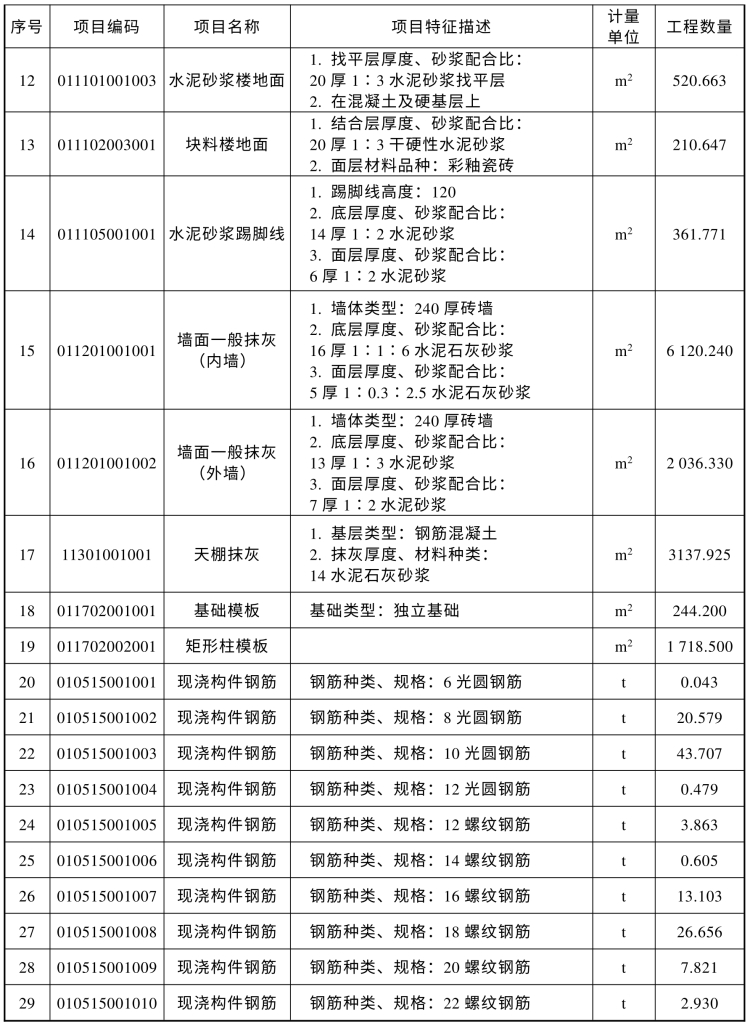

表9.1 工程量一览表

续表

四、实训考核评分标准

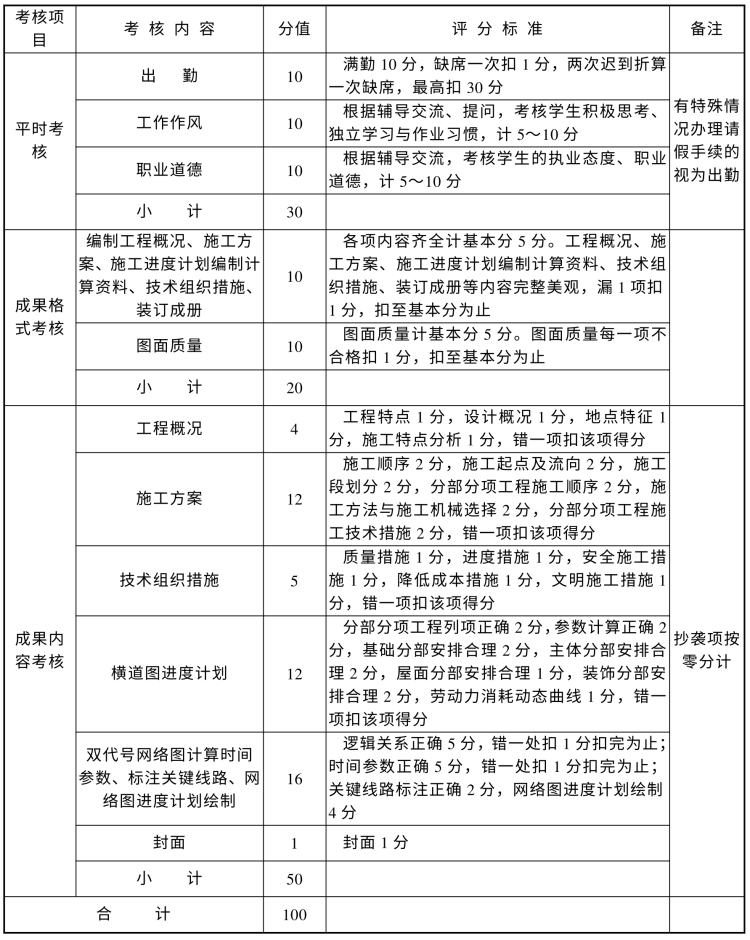

表9.2 实训考核评分标准

免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
