【摘要】:施工方案是单位工程施工组织设计的核心部分。施工方案选择的恰当与否,将直接影响到单位工程的施工效益、质量、工期和企业的经济效益,因此,必须给予足够的重视。施工方案的选择一般包括:确定施工程序和施工起点流向;确定施工顺序;合理选择施工方法和施工机械的确定;制定技术组织措施等。4)工程现场条件和施工方案施工场地大小、道路布置和施工方案所采用的施工方法及机械也是确定施工流程的主要因素。

单位工程施工方案的重要性与优化

施工方案是单位工程施工组织设计的核心部分。施工方案选择的恰当与否,将直接影响到单位工程的施工效益、质量、工期和企业的经济效益,因此,必须给予足够的重视。

施工方案的选择一般包括:确定施工程序和施工起点流向;确定施工顺序;合理选择施工方法和施工机械的确定;制定技术组织措施等。

1.确定施工程序

施工程序是指单位工程中各分部工程或施工阶段的先后次序及其制约关系,其任务主要是从总体上确定单位工程的主要分部工程的施工顺序。工程施工受到自然条件和物质条件的制约,它在不同施工阶段的不同的工作内容按照其固有的、不可违背的先后次序循序渐进地向前开展,它们之间有着不可分割的联系,既不能相互代替,也不允许颠倒或跨越。在确定施工程序时应注意如下要点:

1)做好施工准备工作

单位工程的施工准备分内业和外业两部分。内业准备工作包括熟悉施工图样,图样会审,编制施工预算,编制施工组织设计,落实设备与劳动力计划,落实协作单位,对职工进行施工安全与防火教育等。外业准备工作包括完成拆迁、清理障碍,管线迁移(包括场内原有高压线搬迁),平整场地,设置施工用的临时建筑,完成附属加工设施,铺设临时水电管网,完成临时道路,机械设备进场,必要的材料进场等。单位工程施工准备工作可根据工程具体情况参照第2章所述施工准备工作进行。

2)先后原则

(1)“先地下后地上”:指的是在地上工程开始之前,尽量把管线、线路等地下设施和土方及基础工程做好或基本完成,以免对地上部分工程施工有干扰,带来不便,造成浪费,影响质量。

(2)“先土建后设备”:就是说不论是工业建筑还是民用建筑,土建与水、暖、电、卫设备的关系都需要摆正,尤其在装修阶段,要从保质量、讲成本的角度处理好两者的关系。

(3)“先主体后围护”:主要是指框架结构,应注意在总的程序上有合理的搭接。一般来说,多层建筑,主体结构与围护结构以少搭接为宜,而高层建筑则应尽量搭接施工,以便有效地节约时间。

(4)“先结构后装饰”:是指一般情况而言,有时为了压缩工期,也可以部分搭接施工。

但是,由于影响施工的因素很多,故施工程序并不是一成不变的,特别是随着建筑工业化的不断发展,有些施工程序也将发生变化。如,考虑季节性影响,冬季施工前应尽可能完成土建和围护结构,以利防寒和室内作业的开展。

3)合理安排土建施工与设备安装的施工程序

工业厂房的施工很复杂,除了要完成一般土建工程外,还要同时完成工艺设备和工业管道等的安装工程。为了使工厂早日投产,不仅要加快土建工程施工速度,为设备安装工程提供作业面,而且应该根据设备性质、安装方法、厂房用途等因素,合理安排土建工程与工艺设备安装工程之间的施工程序。根据所采取的施工方法不同,一般有三种程序:

(1)封闭式施工:是指土建主体结构完成之后(或装饰工程完成之后),即可进行设备安装。它适用于一般机械工业厂房(如精密仪器厂房)的施工。

封闭式施工的优点是:由于作业面大,有利于预制构件现场就地预制、拼装和安装就位,适合选择各种类型的起重机和便于布置开行路线,从而加快主体结构的施工速度;围护结构能及早完工,设备基础能在室内施工,不受气候影响,可以减少设备基础施工时的防雨、防寒设施费用;可利用厂房内的桥式吊车为设备基础施工服务。其缺点是:出现某些重复性工作,如部分柱基回填土的重复挖填和运输道路的重新铺设等;设备基础施工条件较差,场地拥挤,其基坑不宜采用机械挖土;当厂房土质不佳,而设备基础与柱基础又连成一片时,在设备基础基坑挖土过程中,易造成地基不稳定,须增加加固措施费用;不能提前为设备安装提供作业面,因此工期较长。

(2)敞开式施工:是指先施工设备基础、安装工艺设备,然后建造厂房。它适用于冶金电力等工业的某些重型工业厂房(如冶金工业厂房中的高炉间)的施工。

敞开式施工的优缺点与封闭式施土相反。

(3)设备安装与土建施工同时进行:这样土建施工可以为设备安装创造必要的条件,同时又可采取防止设备被砂浆、垃圾等污染的保护措施,从而加快了工程的进度。例如,在建造水泥厂时,经济效益最好的施工程序便是两者同时进行。

4)做好竣工扫尾工作

扫尾工程或称收尾工程,是指工程接近交工阶段有时不免会存在的一些未完的零星项目,其特点是分散、工程量小、分布面广。做好收尾工作有利于提前交工。进行收尾工作时,应首先做好准备工作,摸清收尾项目,然后落实好相应劳动力和机具材料,逐项解决和完成。

2.确定施工流向

施工流向是指单位工程在平面或空间上开始施工的部位及其流动的方向,它着重强调单位工程粗线条的施工流程,但这粗线条却决定了整个单位工程的方法步骤。

施工流向的确定,牵涉到一系列施工过程的开展和进程,是组织施工的重要环节,为此,应考虑以下方面:

1)生产工艺或使用要求

生产工艺上影响其他工段试车投产的或生产使用上要求急的工段或部分可先安排施工。例如:工业厂房内要求先试生产的工段应先施工;高层宾馆、饭店等,可以在主体结构施工到相当层数后,即进行地面上若干层的设备安装与室内外装修。

2)单位工程各部分的繁简程度

对技术复杂、施工进度较慢、工期较长的工段或部位应先施工。例如,高层现浇钢筋混凝土结构房屋,主楼部分应先施工,裙房部分后施工。

3)房屋高低层或高低跨

在高低跨并列的单层工业厂房结构安装中,柱的吊装应从高低跨并列处开始;在高低层并列的多层建筑物中,层数多的区段应先施工。

4)工程现场条件和施工方案

施工场地大小、道路布置和施工方案所采用的施工方法及机械也是确定施工流程的主要因素。例如,土方工程施工中,边开挖边外运余土,则施工起点应确定在远离道路的部位,由远及近地展开施工。又如,根据工程条件,挖土机械可选用正铲挖土机、反铲挖土机、拉铲挖土机等,吊装机械可选用履带吊、汽车吊或塔吊。这些机械的开行路线或布置位置便决定了基础挖土及结构吊装施工的起点和流向。

5)施工组织的分层、分段

划分施工层、施工段的部位,如伸缩缝、沉降缝、施工缝,也是决定其施工流向应考虑的因素。

6)分部工程或施工阶段的特点

如:基础工程由施工机械和施工方法决定其平面的施工流向;主体结构工程从平面上看,从哪一边先开始都可以,但竖向一般应自下而上施工;装饰工程竖向的流程比较复杂,室外装饰一般采用自上而下的工程流向;室内等饰则有自上而下、自下而上及自中而下再自上而中三种流向。现将室内装饰的三种流向分述如下:

(1)自上而下的施工方案:主体结构工程封顶,做好屋面防水层以后,从顶层开始,逐层向下进行的工程流向,有水平向下和垂直向下的两种方式。施工中一般采用水平向下的方式较多。

这种方案的优点是,主体结构完成后有一定的沉降时间,能保证装饰工程的质量;做好屋面防水层后,可防止在雨季施工时,因雨水渗漏而影响装饰工程质量;其次,自上而下的流水施工,各施工过程之间交叉作业少,影响小,便于组织施工,有利于保证施工安全,从上而下清理垃圾方便。其缺点是不能与主体施工搭接,因而工期较长。

(2)室内装饰工程自下而上的施工方案:主体结构工程施工完成第三层楼板后,室内装饰从第一层插入,逐层向上进行。其施工流程有水平向上和垂直向上两种情况。

这种方案的优点是,可以和主体砌筑工程交叉施工,故可以缩短工期。其缺点是各施工过程之间交叉多,需要很好地组织和安排,必须采取安全技术措施。

(3)室内装饰工程自中而下再自上而中的施工方案:该方案综合了前两者的优缺点,一般适用于高层建筑的室内装饰工程施工生产使用的先后,适应施工组织的分区分段,与材料、构件运输的方向不相冲突,适应主导工程的合理施工顺序。

单位工程施工方案应结合工程的建筑结构特征、施工条件和建设要求,合理确定该建筑物的施工开展顺序,包括确定建筑物各楼层、各单位(跨)的施工顺序和流水方向等。

3.确定施工顺序

施工顺序是指各分项工程或工序之间施工的先后顺序。确定施工顺序是为了按照客观规律组织施工,也是为了解决各工种在时间上的搭接问题,在保证质量和安全的前提下,做到充分利用空间,实现缩短工期的目的。

1)确定施工顺序的原则

(1)必须符合施工工艺的要求。这种要求反映施工工艺上存在的客观规律和相互制约关系,一般是不能违背的。例如:基础工程未做完,其上部结构就不能进行,基槽(坑)未挖完土方,垫层就不能施工;浇筑混凝土必须在安装模板、钢筋绑扎完成,并经隐蔽工程验收后才能开始;门窗框没安装好,地面或墙面抹灰就不能开始;抹灰罩面应待基层完工后,并经过一段时间干燥后才能进行;全框架结构可以等框架全部施工完再砌砖墙,而内框架结构只有待外墙砌筑与钢筋混凝土柱都完成后,才能浇筑梁板,钢筋混凝土预制构件必须达到一定强度后才能进行吊装。

(2)必须与施工方法协调一致。如采用分件吊装法时应先吊柱,再吊梁,最后吊一个节间的屋架及屋面板。如采用综合吊装法,则施工顺序为一个节间全部构件吊完后,再依次吊装下一个节间,直至全部吊完。又如先张法和后张法的预应力筋制作和张拉就有不同的顺序安排。

(3)必须考虑施工组织的要求。例如,有地下室的高层建筑,其地下室地面工程可以安排在地下室顶板施工前进行,也可以在顶板铺设后施工。从施工组织方面考虑,前者施工较方便,上部空间宽敞,可利用吊装机械直接将地面施工用的材料吊到地下室,而后者,地面材料运输和施工,就比较困难。

(4)必须考虑施工质量的要求。如屋面防水施工,必须等找平层干燥后才能进行,否则将影响防水工程的质量。又如多层结构房屋的内墙面及天棚抹灰,应待上一层楼地面完成后再进行,否则抹灰面易遭损坏,造成返工修补。

(5)必须考虑当地气候条件。如雨季和冬季到来之前,应先做完室外各项施工过程,为室内施工创造条件。冬期施工时,可先安装门窗玻璃,再做室内地面及墙面抹灰,这样有利于保温和养护。

(6)必须考虑安全施工的要求。如脚手架应在每层结构施工之前搭好。又如多层砖混结构,只有完成两个楼层板的铺设后,才允许在底层进行其他施工过程的操作。

2)多层砖混结构的施工顺序

多层砖混结构的施工,一般可划分为基础、主体、屋面、装修及房屋设备安装等分部工程,或划分为基础、主体、屋面装修及房屋设备安装等施工阶段,其施工顺序见图7.2所示。

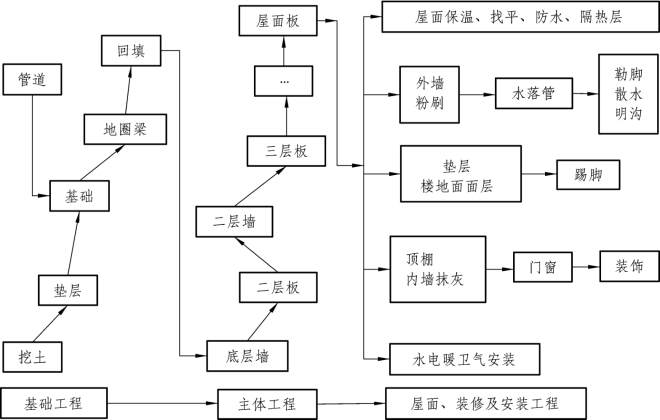

图7.2 砖混结构住宅建筑施工顺序示意图

(1)基础阶段的施工顺序。这个阶段的施工过程与施工顺序一般是:挖土→垫层→基础→防潮层→回填土。如有桩基础,则应另列桩基工程。如有地下室,则往垫层完成后进行地下室底板、墙身施工,再做防水层,安装地下室顶板,最后回填土。

挖土与垫层施工搭接应紧凑(或合并为一个施工过程),间隔时间不宜太长,以防下雨后基槽(坑)内积水,影响地基的承载能力。还应注意垫层施工后的技术间歇时间,使之具有一定的强度后,再进行后道工序的施工。各种管沟的挖土、铺设等应尽可能与基础施工配合,平行搭接进行。回填土一般在基础完工后一次分层夯填完毕,以便为后道工序施工创造条件,但应注意基础本身的承受力。当工程量较大且工期较紧时,也可将填土分段与主体结构搭接进行,或安排在室内装修施工前进行(如室内填土)。

(2)主体阶段的施工顺序。这个阶段的施工过程包括:搭设垂直运输机械及脚手架、墙体砌筑、现浇圈梁和雨篷、安装楼板等。

这一阶段,应以墙体砌筑为主进行流水施工,根据每个施工段砌墙工程量、工人人数、垂直运输量及吊装机械效率等计算确定流水节拍的大小,而其他施工过程则应配合砌墙的流水,搭接进行。如:脚手架搭设及楼板铺设应配合砌墙进度逐段逐层进行;其他现浇构件的支模、绑钢筋可安排在墙体砌筑的最后一步插入,与现浇圈梁同时进行;预制楼梯段的安装必须与墙体砌筑和楼板安装紧密配合,一般应同时或相继完成。当采用现浇楼梯时,更应注意与楼层施工紧密配合,否则由于混凝土养护的需要,后道工序将不能如期进行,从而延长工期。

(3)屋面、装修、房屋设备安装阶段的施工顺序。这个阶段的特点:是施工内容多,繁而杂;有的工程量大而集中,有的则小而分散;劳动消耗量大,手工操作多,工期较长。

屋面保温层、找平层、防水层施工应依次进行。刚性防水屋面的现浇钢筋混凝土防水层、分格缝施工应在主体结构完成后开始并尽快完成,以便为顺利进行室内装修创造条件。一般情况下,它可以和装修工程搭接或仟行施工。

装修工程可分为室外装修(外墙抹灰、勒脚、散水、台阶、明沟、落水管及道路等)和室内装修(天栅、墙面、地面抹灰、门窗扇安装、五金及各种木装修、踢脚线、楼梯踏步抹灰等)。要安排好立体交叉平行搭接施工,合理确定其施工顺序。通常有先内后外,先外后内,内外同时进行这三种顺序。如果是水磨石楼面,为防止楼面施工时渗漏水对外墙面的影响,应先完成水磨石的施工;如果为了加速脚手架周转或要赶在冬雨期到来之前完成外装修,则应采取先外后内的顺序;如果抹灰工太少,则不宜采用内外同时施工。一般说来,采用先外后内的顺序较为有利。(www.daowen.com)

室内抹灰在同一层内的顺序有两种:地面→天棚→墙面;天棚→墙面→地面。前一种顺序便于清理地面基层,地面质量易于保证,而且便于利用墙面和天棚的落地灰,节约材料。但地面需要养护时间及采取保护措施,否则后道工序不能及时进行。后一种顺序应在做地面面层时将落地灰清扫干净,否则会影响地面的质量(产生起壳现象),而且地面施工用水的渗漏可能影响墙面、天棚的抹灰质量。

底层地坪一般是在各层装修做好后施工。为保证质量,楼梯间和踏步抹灰往往安排在各层装修基本完成后进行。门窗扇的安装可在抹灰之前或之后进行,主要视气候和施工条件而定,宜先油漆门窗扇,后安装玻璃。

房屋设备安装工程的施工可与土建有关分部分项工程交叉施工,紧密配合。例如:基础阶段,应先将相应的管沟埋设好,再进行回填土;主体结构阶段,应在砌墙或现浇楼板的同时预留电线、水管等的孔洞或预埋木砖和其他预埋件;装修阶段,应安装各种管道和附墙暗管、接线盒等。水暖煤电卫等设备安装最好在楼地面和墙面抹灰之前或之后穿插施工。室外上下水管道等的施工可安排在土建工程之前或与土建工程同时进行。

3)单层装配式厂房的施工顺序

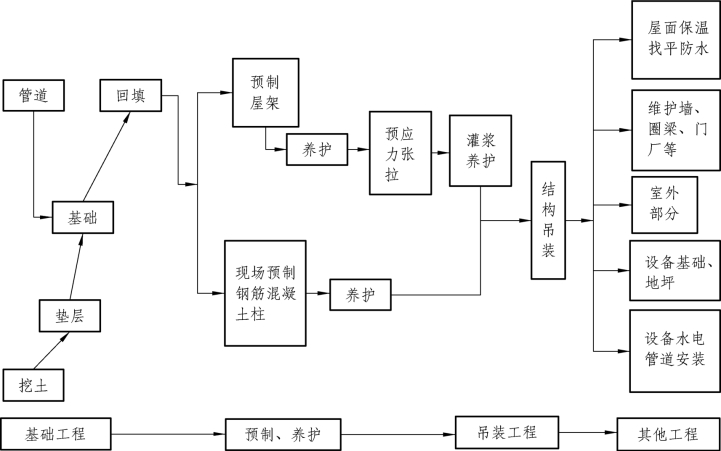

单层装配式厂虏的施工,一般可分为基础、构件预制,吊装,围护结构,屋面,装修及设备安装等分部工程,或分为基础,预制,吊装,围护及屋面,装修,设备安装等施工阶段。各施工阶段的施工顺序,见图7.3所示。

图7.3 单层工业厂房施工顺序示意图

(1)基础阶段的施工顺序。这个阶段的施工过程和顺序是:挖土→垫层→杯形基础(也可分为扎筋、支模、浇混凝土等)→回填土。如采用桩基础,可另列一个施工阶段。打桩工程也可安排在准备阶段进行。若桩基、土方和基础工程分别为不同单位分包,则可分为三个单独的施工过程,分别组织施工。

对厂房内的设备基础,应根据不同情况,采用封闭式或敞开式施工。封闭式,即厂房柱基础先施工,设备基础在结构安装后施工。这适用于设备基础不大、不深(不超过桩基础深度)、不靠近桩基的情况。敞开式,即厂房柱基础与设备基础同时施工。这适用于设备基础较大较深、靠近柱基的情况,施工时应遵循先深后浅的要求来安排设备基础的先后顺序。

(2)预制阶段的施工顺序。这个阶段主要包括一些重量较大、运输不便的大型构件,如柱、屋架、吊车梁等的现场预制。可采用先柱后屋架或柱、屋架依次分批预制的顺序,这取决于结构吊装方法。现场后张法预应力屋架的施工顺序是:场地平整夯实→支模(地胎模或多节脱模)→扎筋(有时先扎筋后支模)→预留孔道→浇筑混凝土→养护→拆模→预应力钢筋张拉→锚固→灌浆。

(3)吊装阶段的施工顺序。这个阶段的施工顺序取决于吊装方法。采用分件吊装法时,其顺序一般是:第一次开行吊装柱,并进行其校正固定;第二次开行安装吊车梁、联系梁、基础梁等;第三次开行吊装屋盖构件。采用综合吊装法时的施工顺序一般是:先吊装一、二个节间的4~6根柱,再吊装该节间内的吊车梁等构件,最后吊装该节间内的屋盖构件,如此逐间依次进行,直至全部厂房吊装完毕。抗风柱的吊装,可采用两种顺序:一是在吊装柱的同时先安装同跨一端抗风柱,另一端则在屋盖吊装完毕后进行;二是全部抗风柱的吊装均待屋盖吊装完毕后进行。

(4)围护、屋面及装修阶段的施工顺序。这个阶段总的施工顺序是:围护结构→屋面工程→装修工程,但有时也可互相交叉,平行搭接施工。

围护结构的施工过程和顺序为:搭设垂直运输机具(井架等)→砌砖墙(脚手架搭设与之相配合)→现浇门框、雨篷等。

屋面工程在屋盖构件吊装完毕,垂直运输机械搭好后,就可安排施工,其施工过程和顺序与前述砖混结构基本相同。

装修工程包括室内装修(包括地面、门窗扇、玻璃安装、油漆、刷白等)和室外装修(包括勾缝、抹灰、勒脚、散水等),两者可平行施工,也可与其他施工过程穿插进行。室外抹灰一般自上而下;室内地面施工前应将前通工序全部做完;刷白应在墙面干燥和大型屋面板灌缝之后进行,并在油漆开始之前结束。

(5)设备安装阶段的施工顺序。水暖煤卫电安装与前述砖混结构相同。而生产设备的安装,一般由专业公司承担,由于专业性强、技术要求高,应遵照有关专门顺序进行。

4)多层现浇钢筋混凝土框架结构的施工顺序

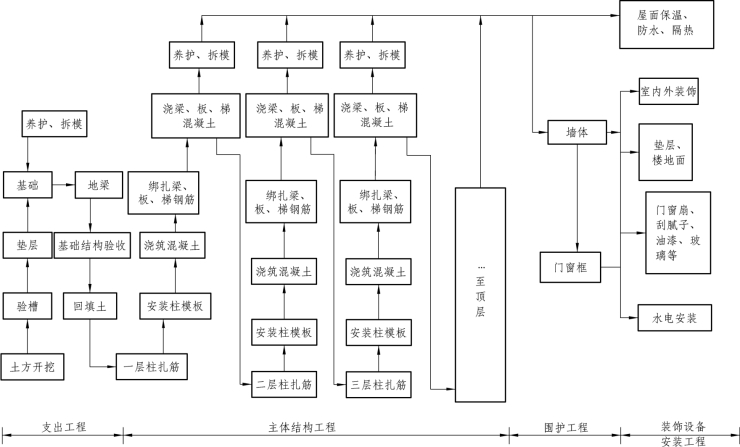

多层现浇钢筋混凝土框架结构的施工,一般可划分为基础工程、主体结构工程、围护结构工程和装饰及设备安装工程等四个施工阶段。如图7.4所示为某多层框架结构工程房屋的施工顺序示意图。

(1)基础阶段的施工顺序。和砖混结构与单层工业厂房的基础施工顺序基本相同,挖土→混凝土垫层→基础混凝土浇筑(也可分为扎筋、支模、浇混凝土等)→回填土。

(2)主体阶段的施工顺序。这个阶段的施工内容主要包括,钢筋工程、模板工程、混凝土工程、脚手架工程。顺序一般为测量放线→柱钢筋绑扎→安装预埋及验收→墙柱支模→复验合格→梁板支模→梁板钢筋绑扎→安装预埋→墙柱梁板混凝土浇捣。

①钢筋工程包括以下内容:

钢筋制作:钢材下料严格按图纸施工,要根据不同钢筋长短搭配,统筹排料,减少接头,如需钢筋代换,必须经设计院同意方可。钢筋焊接:钢筋焊接前首先进行可焊性试验,试验合格后方可成批焊接。并且按规定抽样送检,柱主筋采用电渣压力焊,梁筋采用闪光对焊,板筋采用电弧焊。钢筋绑扎:钢筋绑扎严格按规范要求施工,严禁漏扎,绑扎接头的搭接长度,接头的布置必须符合设计要求。钢筋保护层:基础保护层,有垫时是40 mm,无垫层时是50 mm,柱梁的保护层均为25 mm,板的保护层为15 mm。在工程开工时,预先制作一部分与混凝土同强度等级的砂浆垫块,垫块厚分成25 mm和15 mm,中间预埋1个扎丝,以便柱梁钢筋施工时使用。

②模板工程的主要施工内容为先期的模板支撑和后期的模板拆除。模板支设后要达到以下几点要求:要保证结构和构件各部位形状尺寸和相互间位置的正确性,要具有足够的稳定性和牢固性,要接缝严密,不易漏浆,要节约材料,便于拆模。

③混凝土工程的主要施工内容为混凝土搅拌、混凝土浇筑和混凝土养护。如果是商品混凝土,则不再自拌混凝土。

(3)维护与其他工程的施工内容和顺序和砖混结构与单层工业厂房的基础施工顺序基本相同,不再赘述。

图7.4 多层全现浇框架结构施工顺序示意图

4.施工方法、施工机械的选择

单位工程各主要施工过程的施工,一般有几种不同的施工方法(或机械)可供选择。这时,应根据建筑结构特点,平面形状、尺寸和高度,工程量大小及工期长短,劳动力及资源供应情况,气候及地质情况,现场及周围环境,施工单位技术、管理水平和施工习惯等,进行综合分析考虑,选择合理的、切实可行的施工方法。正确地选择施工方法和施工机械也是施工组织中的关键部分,它直接影响施工进度、施工质量和安全以及工程成本。

在拟定施工方法时,应突出重点。凡新技术、新工艺和对本工程质量起关键作用的分部分项工程以及工人在操作上还不够熟悉的分项工程,应拟定详细而具体的施工方法;对常规做法和工人熟悉的分项工程,则不必详细拟定,可只提具体要求。

在拟定施工方法时必然涉及施工机械的选择问题,因此施工机械的选择是拟定施工方法的中心环节,在选择时应着重考虑以下几点。

(1)首先选择主导工程的施工机械,如地下工程的施工机械、主体结构工程的垂直和水平运输机械、结构吊装工程的起重机械等。

(2)各种辅助机械或运输工具应与主导机械的生产能力协调匹配,以充分发挥主导机械的效率。如土方工程在采用汽车运土时,汽车的载重量应为挖土机斗容量的整数倍数,汽车的数量应保证挖土机连续工作。

(3)在同一工地上,应力求建筑机械的种类和型号尽可能少一些,以利于机械管理;尽量使机械少,而配件多,一机多能,提高机械使用率。

(4)机械选择应考虑充分发挥施工单位现有机械的能力,当本单位的机械能力不能满足工程需要时,则应购置或租赁所需新型机械或多用机械。

5.实例:某六层现浇框架结构教学楼桩基础工程的施工方案

1)施工顺序

测量定位→人工挖桩孔→挖土方→截桩头→混凝土垫层→做混凝土桩承台、混凝土基础梁→砖基础→回填土。

2)确定分项工程施工方法、施工机械及技术措施

(1)定位放线:依据建筑物测量控制网资料和桩基础平面图,测定桩位控制网和高程基准点,确定好桩位中心。以桩位中心为圆心,以桩身半径加护壁厚度为半径画出桩位开挖线。

定桩位:采用50×50×300的小木桩插入桩中心做桩位标识,并在每个桩位上砌筑砖圈,用水泥砂浆粉顶压光,将桩号及桩位定位墨线标上去。

确定深度:根据高程确定每个桩顶标高和桩底标高,确保桩顶、桩底各在同一个平面上。

(2)开挖桩孔土方:开挖桩孔应从上到下逐层进行,先挖中间部分土方,然后向周边扩挖,严格控制桩孔底截面尺寸。开挖时应根据土质条件底设计规定确定每节底高度,每挖完一节,必须根据桩孔口上底轴线吊直、修边,使孔壁圆弧保持上下顺直一致。

(3)安放钢筋笼:钢筋笼按设计要求配置,采用汽车吊运输及吊装。

运输及吊装时应防止钢筋笼扭转弯曲变形。钢筋笼放入前应在四周绑好砂浆垫块,作为定位垫块。吊放钢筋笼时,要对准孔位,直吊扶稳,缓慢下沉,避免碰撞孔壁。钢筋笼吊至设计位置时,应立即固定。

(4)灌注混凝土:本工程拟采用混凝土泵送车布料机浇注。

浇注混凝土时应连续进行,分层振捣密实。第一步浇注至扩底部位的顶面,然后浇注上部混凝土。分层振捣厚度不宜大于1.5 m。

3)土方开挖

土方开挖前应进行场地平整,绘制基坑土方开挖图,确定开挖路线、顺序、基底标高、边坡坡度及土方堆放地点。

本工程采用人工挖土,放坡开挖,坡度系数为0.33。从①轴开始,自东向西进行。由于施工现场场地小,挖出的土,要立即用翻斗车、单轮手推车将土方随挖随运至指定地点,待室内回填土时运回。挖土时应从上而下逐层挖掘,并随时注意土壁变动情况,如发现有裂缝或部分塌落现象,要及时进行支撑或改缓放坡。

为加快工程进度,集中人力组织施工、放线,测量人员应配合抄出距基础底50 cm平线,以保证基底标高准确,对基坑(槽)挖至图纸设计标高后,必须经设计单位验收合格后,方可进行下道工序施工。在土方挖好整平后,应立即支模浇筑混凝土垫层,以防止雨水浸泡基坑和塌方。

C10混凝土垫层:垫层采用商品混凝土。场外混凝土运输采用混凝土搅拌车,现场采用HBT60A型拖式混凝土高压输送泵。施工时沿基底自东向西浇筑,采用平板振动机械振实。

4)混凝土桩承台、基础梁

(1)模板采用普通组合钢模板和木模板。施工时应控制好模板的位置和稳定性。

(2)钢筋采用加工,现场配备钢筋切断机、钢筋弯曲机、对焊机、电弧焊机及冷拉卷扬机各一台,进行现场加工。纵向钢筋采用绑扎和电弧焊接头。绑扎钢筋时,应注意控制保护层的厚度及底板钢筋位置和柱的插筋,桩承台钢筋绑扎前先在垫层上弹好钢筋的分档位置线,按弹好的位置线摆放好钢筋并进行绑扎好。桩头进入承台尺寸为50 mm。

(3)混凝土采用插入式振动机械。捣实时应特别注意角、边等处的密实性,分台阶浇筑和捣实。基础梁原槽浇筑。

5)砖基础

砌砖基础采用一顺一丁组砌形式、等高式大放脚。基础砌筑应检查垫层的水平度和控制基础的轴线、边线位置,注意退台的砌筑要求,采用小皮数杆控制砖层水平和灰缝的厚度。

6)基槽及室内回填土

基础回填土应在基础拆模及外围基础墙砌好后,后立即进行,以便外架子的搭设。室内回填土可在一层楼板模板及支撑拆除、基础墙砌筑完毕后进行,并用蛙式打夯机压实至设计标高。回填时应按类别有规则地分层铺填,严格控制每层铺土厚度,严禁汽车直接向基坑内倒土,并禁止用浇水、水掩法使土下沉,代替夯实。管沟下部、机械夯压不到部位的填土,应有一段自然沉实的时间,测定沉降变化,稳定后再进行下道工序的施工。

土方回填土时选用回填土料,控制含水率、夯实遍数。回填土应连续进行,尽快完成。施工时应有防雨措施,要防止地面水流入基坑内,以免边坡塌方或基土遭到破坏。
