理论教育 流水施工综合例题及工期规划

流水施工综合例题及工期规划

时间:2023-05-21 理论教育 版权反馈
【摘要】:试组织等步距成倍节拍流水施工并绘图。试确定该流水施工的工期并绘制横道计划。A.流水节拍B.流水步距C.间歇时间D.施工段建设工程组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数之一是( )。A.3个和20 dB.4个和25 dC.5个和24 dD.7个和20 d建设工程组织流水施工时,相邻专业工作队之间的流水步距相等,且施工段之间没有空闲时间的是( )。

流水施工综合例题及工期规划

【例3.7】某两层现浇混凝土工程,施工过程分为安装模板、绑扎钢筋、浇混凝土。已知每段每层各施工过程的流水节拍分别为k=2 d,k=2 d,k=1 d,当安装模板工作队转移到第二结构层的第一段施工时,须待第一层第一段的混凝土养护1 d后才能进行,在保证各工作队连续施工的条件下,求该工程每层最少的施工段数,并绘图。

【解】

(1)确定B。

B = 最小公约数{2,2,1}=1 d

(2)确定n1

b=2/1=2(个)

b=2/1=2(个)

b=1/1=1(个)

故n1=2+2+1 = 5(个)

(3)确定每层的m。

m = n1+max∑tj/B = 5+1/1= 6(段)

(4)确定T。

T =(6×2+5-1)×1=16(d)

(5)绘图。

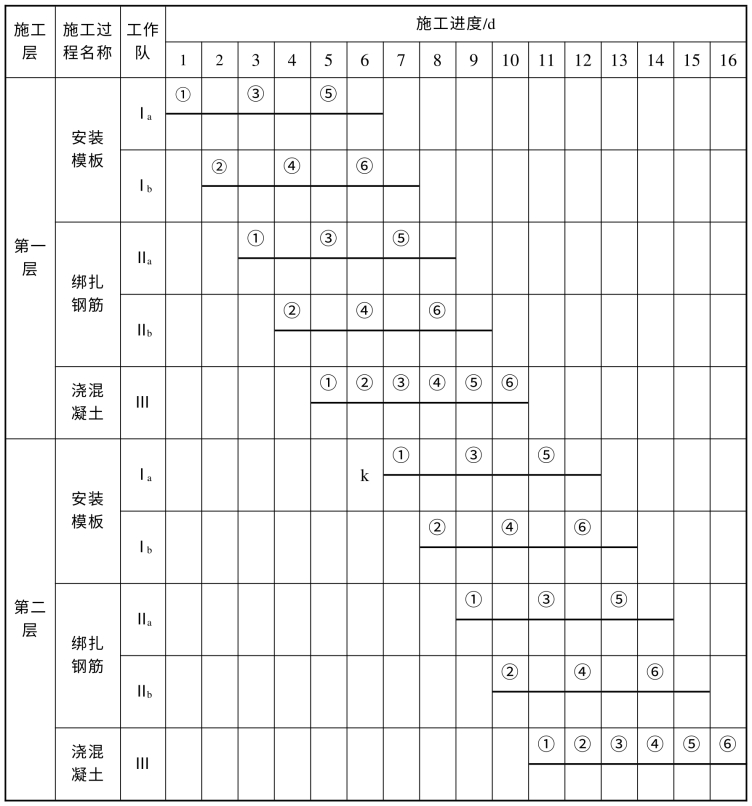

图3.12 例3.7流水图

【例3.8】某混凝土道路工程900 m,每50 m为一个施工段。道路路面宽度为15 m,要求先挖去表层土0.2 m并压实一遍,再用砂石三合土回填0.3 m,并压实两遍。上面为强度等级C15的混凝土路面,厚0.15 m。设该工程可划分为挖土、回填、混凝土三个施工过程。其产量定额及流水节拍分别为:

挖土:5 m3/工日,t1=2 d。回填:3 m3/工日,t2=4 d。混凝土:0.7 m3/工日,t3=6 d。

试组织等步距成倍节拍流水施工并绘图。

【解】根据题意,施工段m = 900/50=18,每一施工段上挖土、回填、混凝土的工作量分别为

Q1 = 50×15×0.2 = 150(m3

Q2 = 50×15×0.3 = 225(m3

Q3 = 50×15×0.15 = 112.5(m3

已知各施工过程的产量定额和流水节拍,根据式(3.1)可求出各专业班组人数为

R1=Q1/S1,R1=150/5×2=15(人)

R2=Q2/S2,R2=225/3×4=19(人)

R3=Q3/S3,R3=112.5/0.7×6=27(人)

因为B1= 2,B2 = 4,B3 = 6,得

B = 最小公约数{2,4,6} = 2 d

各施工过程所需班组可根据公式bj = kj/B

即b=2/2=1(组)

b=4/2=2(组)

b=6/2=3(组)

总施工班组数n1=1+2+3 = 6(组)

故该工程的总工期

T =(m+n1-1)R =(18+6-1)×2 = 46 d

流水施工横道计划如图3.13所示。

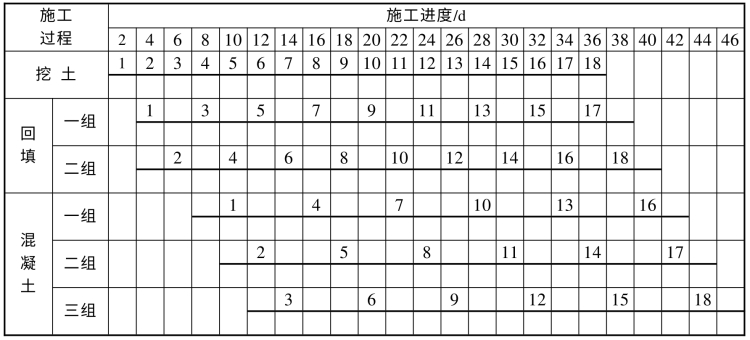

图3.13 例3.8流水图

【例3.9】某建设工程由三幢框架结构楼房组成,每幢楼房为一个施工段,施工过程划分为基础工程、主体结构、屋面工程、室内装修和室外装修5项,基础工程在各幢的持续时间为4周,主体结构在各幢的持续时间为8周,屋面工程在各幢的持续时间为4周、室内装修在各幢的持续时间为8周,室外装修在各幢的持续时间为4周。请回答以下问题:

(1)为了加快施工进度,在各项资源供应能够满足的条件下,可以按何种方式组织流水施工?试确定该流水施工的工期并绘制横道计划。

(2)如果资源供应受到限制,不能加快施工进度,该工程应按何种方式组织流水施工。试确定该流水施工的工期并绘制横道计划。

【解】(1)为了加快施工进度,在各项资源供应能够满足的条件下,可以按成倍节拍流水施工方式组织施工。

施工过程数目n = 5

施工段数目m=3

流水节拍:基础工程t1= 4(周)

主体结构t2= 8(周)

屋面工程t3= 4(周)

室内装修t4= 8(周)

室外工程t5= 4(周)

流水步距B=4(周)

施工队数目:基础工程b1=t1/B=4/4=1(个)

主体结构b2=t2/B=8/4=2(个)

屋面工程b3=t3/B=4/4=1(个)

室内装修b4=t4/B=8/4=2(个)

室外工程b5=t5/B=4/4=1(个)

故n1=∑bj=1+2+1+2+1=7(个)

流水施工工期:T=(m+n1-1)×B=(3+7-1)×4=36(周)

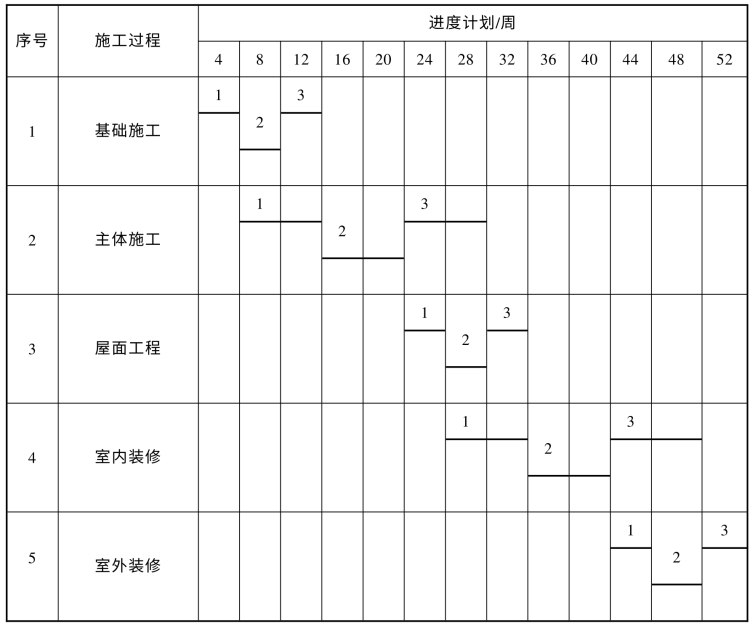

流水施工横道计划如图3.14所示。

(2)如果资源供应受到限制,不能加快施工进度,该工程应按无节奏流水施工方式组织施工。

流水步距计算。

①求各施工过程流水节拍的累加数列。

基础工程:4,8,12

主体结构:8,16,24

屋面工程:4,8,12

室内装修:8,16,24

室外装修:4,8,12

②错位相减求得数列。

基础工程与主体结构:

主体结构与屋面工程:

屋面工程与室内装修:

室内装修与室外装修:

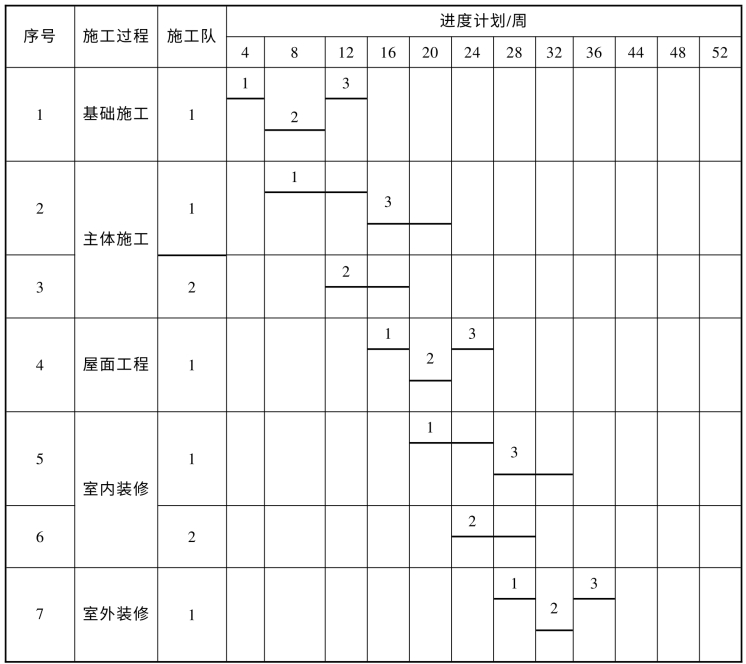

图3.14 例3.9流水图1

③在差数列中取最大值求得流水步距。

基础工程与主体结构:K1,2=max{4,0,-4,-24}=4(周)(www.daowen.com)

主体结构与屋面工程:K2,3=max{8,12,16,-12}=16(周)

屋面工程与室内装修:K3,4=max{4,0,-4,-24}=4(周)

室内装修与室外装修:K4,5=max{8,12,16,-12}=16(周)

流水施工工期:T =∑K+∑tn=(4+16+4+16)+(4×3)=52(周)

图3.15 例3.9流水图2

【思考题】

1.选择题

(1)建设工程组织流水施工时,某专业工作队在单位时间内所完成的工程量称为( )。

A.流水节拍 B.流水步距

C.流水强度 D.流水节奏

(2)建设工程组织流水施工时,用以表达流水施工在空间布置上上开展状态的参数有( )。

A.流水节拍 B.流水步距

C.间歇时间 D.施工段

(3)建设工程组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数之一是( )。

A.流水段 B.施工过程

C.流水节拍 D.流水步距

(4)某分部工程有3个施工过程,各分为3个施工段组织成倍节拍流水施工,各施工过程在各施工段上的流水节拍分别为6、4、6 d,则专业工作队数应为( )个。

A.3 B.5 C.6 D.8

(5)某分部工程有3个施工过程,各分为4个流水节拍相等的施工段,各施工过程的流水节拍分别为6、4、4 d。如果组织加快的成倍节拍流水施工,则专业工作队数和流水施工工期分别为( )。

A.3个和20 d B.4个和25 d

C.5个和24 d D.7个和20 d

(6)建设工程组织流水施工时,相邻专业工作队之间的流水步距相等,且施工段之间没有空闲时间的是( )。

A.非节奏流水施工和加快的成倍节拍流水施工

B.一般的成倍节拍流水施工和非节奏流水施工

C.固定节拍流水施工和加快的成倍节拍流水施工

D.一般的成倍节拍流水施工和固定节拍流水施工

(7)在流水施工方式中,加快成倍节拍流水施工的特点之一是( )。

A.相邻施工过程之间流水步距相等,且等于流水节拍的最大公约数

B.相邻施工过程之间流水步距相等,且等于流水节拍的最小公约数

C.相邻施工过程之间流水步距不尽相等,但流水步距之间为倍数关系

D.相邻施工过程之间流水步距不尽相等,但流水步距是流水节拍的倍数关系

(8)施工段是用基础工程划分4个施工过程(挖基槽、作垫层、混凝土浇筑、回填土)在5个施工段组织固定节拍流水施工,流水节拍为3 d,要求混凝土浇筑2 d后才能进行回填土,该工程的流水工期为( )天。

A.39 B.29 C.26 D.14

(9)下列参数中,属于时间参数的是( )。

A.施工过程数 B.施工段数 C.流水步距 D.以上都不对

(10)当组织流水施工时,应分层分段施工,为保证各施工队能连续施工,要求每层的施工段数必须( )其施工过程数。

A.大于等于 B.大于 C.小于 D.小于等于

(11)流水施工最大的特点就是( )。

A.提高劳动生产率 B.加快施工进度

C.连续、均衡生产 D.充分利用工作面

(12)下列( )参数为工艺参数。

A.施工过程数 B.施工段数 C.流水步距 D.流水节拍

(13)下列( )参数为空间参数。

A.施工过程数 B.施工段数 C.流水步距 D.流水节拍

(14)下列参数中,属于空间参数的是( )。

A.施工过程数 B.流水节拍 C.流水步距 D.以上都不对

(15)建设工程组织流水施工时,用来表达流水施工在空间布置方面的状态参数是( )。

A.施工段数 B.流水步距 C.流水节拍 D.施工过程数

(16)当施工段数大于施工过程数时,可能会出现( )。

A.工人窝工 B.工作面空闲

C.施工班组不连续施工 D.资源供应集中

(17)划分施工段时应当遵循的原则不包括( )。

A.使各施工段的工程量基本相等 B.使各施工过程配备的人数相等

C.要满足工作面的限制 D.尽量使各专业班组能连续施工

(18)在组织流水施工时,用以表达流水施工在施工工艺上开展顺序及其特征的参数,称工艺参数,通常包括施工过程数和( )两种。

A.施工段 B.工作面 C.流水强度 D.施工层数

(19)施工段是用以表达流水施工的空间参数。为了合理地划分施工段,应遵循的原则包括。( )。

A.施工段的界限与结构界限无关,但应使同一专业工作队在各个施工段的劳动量大致相等

B.每个施工段内要有足够的工作面,以保证相应数量的工人、主导施工机械的生产效率,满足合理劳动组织的要求

C.施工段的界限应设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性

D.每个施工段要有足够的工作面,以满足同一施工段内组织多个专业工作队同时施工的要求

E.施工段的数目要满足合理组织流水施工的要求,并在每个施工段内有足够的工作面.

(20)建设工程平行施工的特点包括( )。

A.可以充分利用工作面进行施工

B.单位时间内投入的资源量较少

C.施工现场的组织管理比较简单

D.劳动力及施工机具等资源无法均衡使用

E.各专业工作队能够连续作业

2.计算题

(1)某分部工程由4个分项工程组成,划分成5个施工段,流水节拍为t=3,无间歇时间,求B、T,并绘图。

(2)某商场住宅小区一期工程共有八栋混合结构住宅楼。其中四栋有3个单元,其余四栋均有6个单元。各单元方案基本相同,一个单元基础的施工过程和施工时间见表3.4。

表3.4 一个单元基础的施工过程和施工时间

问:

①根据施工段划分的原则,如拟对该工程组织异节拍专业流水施工,应划分成几个施工段?

②试按异节奏流水施工方式组织施工并绘制流水施工横道计划。

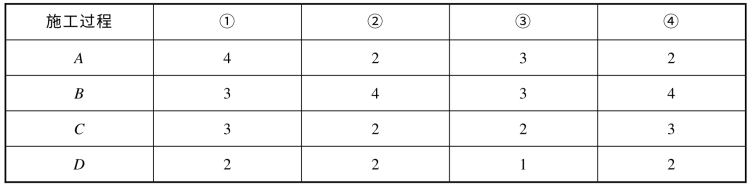

(3)某项目由四个施工过程组成,分别由A、B、C、D四个专业工作队完成,在平面上划分成四个施工段,每个专业工作队在各施工段上的流水节拍如表3.5所示,试确定相邻专业工作队之间的流水步距。

表3.5 各施工段上的流水节拍
