1.流水施工的类型
1)按流水施工的组织范围分类
(1)细部流水(分项工程流水)。
细部流水也称为分项工程流水施工、施工过程流水施工,是对某一分项工程组织的流水施工,即在一个专业工种内部组织起来的流水施工。其是组织流水施工中范围最小的流水施工,如安装胶合板门窗组织的流水施工,浇钢筋筑混凝土施工过程的流水施工,框架填充墙体砌筑施工过程的流水施工等。
(2)专业流水(分部工程流水)。
专业流水也称为分部工程流水,是指组织分部工程内部各分项工程之间的流水施工。由几个专业施工班组各自连续地完成各个施工段的施工任务,施工班组之间流水作业。如主体工程的流水施工,装饰工程的流水施工。分部工程流水施工是组织单位工程流水施工的基础。
(3)项目流水(单位工程流水)。
项目流水也称为单位工程流水,是在一个单位工程内部,各个分部工程之间组织起来的流水施工,是各分部工程流水的组合,如一幢教学楼、一个厂房车间、一座纪念碑等组织的流水施工。
(4)综合流水(建筑群流水)。
综合流水也称为建筑群流水、群体工程流水、大流水,是指在多个单位工程之间组织的流水施工,是在一个群体工程内各单位工程流水的组合。这种流水施工方式具有控制性的作用,能组织多幢房屋或构筑物的大流水施工,在宏观上对整个建筑群的施工进行控制。在实际工程中,建筑群之间可能采取综合流水方式,也可能采取“大平行,小流水”的方式来节省工程工期。
2)按施工过程的分解程度分类
(1)彻底分解流水施工。
彻底分解流水施工是指将工程对象分解为若干施工过程,每一施工过程对应的专业施工班组均由单一工种的工人及机具设备组成。其特点在于各专业施工班组任务明确,专业性强,便于熟练施工,能够提高工作效率,保证工程质量。但由于分工较细,对每个专业施工班组的协调配合要求较高,给施工管理增加了一定的难度。
(2)局部分解流水施工。
局部分解流水施工是指划分施工过程时,考虑专业工种的合理搭配或专业施工班组的构成,将其中部分的施工过程不彻底分解而交给多工种协调组成的专业施工班组来完成施工,局部分解流水施工适用于工作量较小的分部工程。
3)按流水施工的节奏特征分类(图3.5)

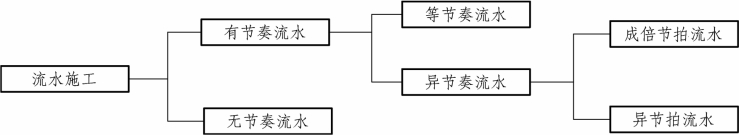

(1)有节奏流水:同一施工过程在各施工段上的流水节拍都相等的一种流水施工方式。有节奏流水又根据不同施工过程之间的流水节拍是否相等,分为等节奏流水施工和异节奏流水施工。等节奏是指在有节奏流水施工中,各施工过程的流水节拍都相等的流水施工,也称为全等节拍流水、固定节拍流水。异节奏流水又可分为成倍节拍流水(等步距异节拍流水)和(异步距)异节拍流水。成倍节拍流水是指在有节奏流水施工中,各施工过程的流水节拍虽不相等,但均为最小节拍的倍数的流水施工。异节拍流水在有节奏流水施工中,虽然不同施工段上同一施工过程的流水节拍相等,但不同施工过程之间的流水节拍不尽相等又不成比例的流水施工。例3.1的流水施工安排,即为有节奏成倍节拍流水。
(2)无节奏流水:同一施工过程在各施工段上的流水节拍不完全相等的一种流水施工方式。
图3.5 按流水施工的节奏分类
2.流水施工的组织程序
组织一个工程的流水施工,一般应按以下程序进行。
(1)把工程对象划分为若干个施工阶段。
每一拟建工程都可以根据其工程特点及施工艺要求划分为若干个施工阶段(或分部工程),如建筑物可划分为基础工程、主体工程、围护结构工程和装饰工程等施工阶段。然后分别组织各施工阶段的流水施工。
(2)确定各施工阶段的主导施工过程并组织专业工作班组。
组织一个施工阶段的流水施工时,往往可按施工顺序划分成许多个分项工程。例如基础工程施工阶段可划分成挖土、钢筋混凝土基础、砖基础和回填土等分项工程。其中有些分项工程仍是由多个工种组成的,如钢筋混凝土分项工程由模板、钢筋和混凝土三个工种工程组成,这些分项工程有一定的综合性,由此组织的流水施工具有一定的控制作用。
(3)划分施工段。(www.daowen.com)
施工段可根据流水施工的原理和工程对象的特点来划分。在无层间施工时,施工段数与主导施工过程(或作业班组)数之间一般无约束关系。
(4)确定施工过程的流水节拍。
流水节拍的大小对工期影响较大。根据现有条件和施工要求确定合适的人数求得流水节拍,该流水节拍在最大和最小流水节拍之间。
(5)确定施工过程间的流水步距。
流水步距可根据流水形式来确定。流水步距的大小对工期影响也较大,在可能的情况下组织搭接施工也是缩短流水步距的一种方法。
3.流水施工的开展顺序
按照流水施工原理,各项流水作业的先后主次关系,有其内在的规律性。长期的工程施工经验表明,正确合理的施工程序,应该按照先场外后场内、先地下后地上、先深后浅、先主体后附属、先土建后设备、先屋面后内装的基本要求展开施工。
(1)先场外,后场内。
工业建设项目或大型基础设施项目,应先进行厂区外部的配套基础设施工程施工。如材料物资运输所需要的铁路专用线、装卸码头、与国道连接的公路、变电站、围堤、蓄水库等等,这些配套设施工程的建成,可以为场区内部工程施工创造交通运输、动力能源供应等方面的有利条件。然后根据场外的条件,布置对应的临时设施。
(2)先地下,后地上。
地基处理、基础工程、地下管线和地下构筑物等工程,应按设计要求先行施工到位后再进行地上建筑物和构筑物的施工,要避免和防止地下施工对上部主体工程地基的影响。当然,由于施工技术的发展,对于主体建筑物也有可能采用逆筑法施工,以克服施工场地拥挤,充分利用空间、利用先行完成的上部结构承载能力安装起重设备吊运土方,达到缩短工期甚至降低施工成本的良好效果,但这都必须是建立在技术方案安全可靠、经济效果可行的基础上所进行的施工技术创新。
(3)先主体,后附属。
这里的主体工程是指主要建筑物,应该先行组织施工。附属工程可以认为是主体工程以外的其他工程,其广义的内容有主要建筑物的附属用房、裙房、配套的零星建筑,以及建筑物之外的附属工程,如道路、围墙、绿化、建筑小品等,它们之间在施工程序上的先后关系,对充分利用施工场地、保证工程质量、缩短施工工期、降低工程施工成本都有重要的意义。
(4)先土建,后设备。
土建工程和设备安装工程在施工过程中往往有许多交叉衔接,但在总体的施工程序安排上,应以土建工程先行开路,设备安装相继跟进,使二者配合紧密,相互协调,互创工作而恰到好处。
设备安装工程,既指建筑设备,如给水、排水、煤气、卫生工程,暖气、通风与空调工程、电气照明及通信线路工程,电梯安装工程等,也包括工业建筑的生产设备安装工程。建筑设备安装应紧跟土建施工进度,相继穿插完成综合留洞和管线预埋,对于大型机器设备应在安装部位的土建工程刚护封闭之前吊运至待装地点。土建施工要随时顾及设备安装的要求,注意设备基础的位置、标高、尺寸和预埋件的正确性,为设备就位安装创造条件,避免和防止土建装修中湿粉、铺粘和喷涂作业的施工垃圾粉尘对设备的污染。
(5)先屋面,后内装。
建筑工程应在做好屋面防水层和楼面找平层之后,才能进行下层的室内精装修装饰工程,以免因雨天屋面渗漏而污染室内的墙面和楼地面。
(6)大型项目“大平行,小流水”。
对于工期较紧的大型项目,可以采用“大平行,小流水”的施工组织方式,即将工程划分为不同的施工区,在各个施工区内,进行分段流水施工,各个施工区平行施工,以期达到最短施工周期。比如某些大型社区的建设,分为多幢建筑,可以把多幢建筑划分为,某些具有相近工程量的施工区,然后在施工区内进行流水施工安排,而多个施工区进行平行施工。
4.流水施工的表达形式
流水施工的表达形式主要有水平指示图表(横道图)、垂直指示图表(斜线图)和网络图,用于反映工程施工时各施工过程按其工艺上的先后顺序,相互配合的关系和它们在时间、空间上的开展情况。
(1)横道图:亦称甘特图或水平图,它的优点是简单、直观、清晰明了。在水平图表中,用水平坐标表示时间,垂直坐标表示施工过程,此时n条水平线段则表示施工对象,水平图表具有绘制简单,流水施工形象直观的优点。本教材的流水施工案例均采用横道图方式来表示。

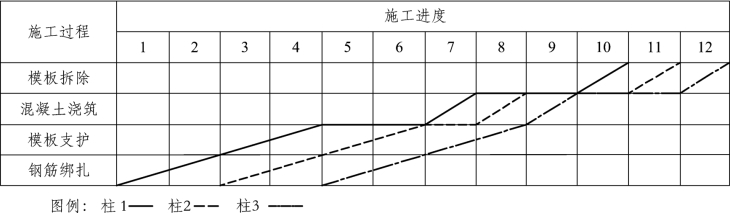

(2)垂直指示图表:亦称斜线图(图3.6),是将横道图中的水平工作进度线改绘为斜线,在图左侧纵向依次排列各项目工作活动所处的不同空间位置,在图右侧时间进度表中斜向画出代表各种不同活动的工作进度直线的一种与横道图含义类似的进度图表。斜线图可明确表达不同施工过程之间分段流水、搭接施工情况,流水步距,并可以用斜率形象地反映各施工过程的流水强度。
(3)网络图:网络图是指使用连续的网络来表示各施工过程之间的关系,其优点在于逻辑关系表达清晰,能够反映出计划任务的主要矛盾和关键所在,并可利用计算机进行全面的管理,本教材将在第4章中详细讲述。
图3.6 斜线施工图
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
